歐洲的海上風電市場長期以來被認為是成熟發展的,尤其是在無補貼風場項目順利推進的當下。不完全統計,歐洲部署的海上風電場規模已經達到18GW,僅去年就增加了2.4GW,未來十年的增長前景可觀。英國、德國以及荷蘭是歐洲發展海上風電的重要國家,法國也在快速追趕中,比利時和波蘭也預計在2020~2021年部署海上風場。
海上風場的建設成本在過去的5年快速下降,實際上2017年德國EnBW和丹麥的Orsted已經做出了首個無補貼的德國境內海上風場的最終投資決定。
風機研發和設計能力的提高以及加快是成本快速下降的重要因素之一,未來10MW~14MW的風機會逐漸成熟,從而能夠更大程度上提高海上風場收益,但這也導致一些潛在的供應鏈矛盾逐漸突出,其中最棘手、最具挑戰的莫過于海上風場安裝需求與安裝資源稀缺性的矛盾。
2011~2012年時海上風電安裝船還以6MW主力機組為目標進行設計建造,而現在,9MW 164m葉輪直徑的風機已經在比利時的Northewester2風場進行了安裝。西門子-歌美颯也將在丹麥的試驗風場安裝10MW SG10-193DD機組,并預計在2022年實現商業供貨。同時,GE也在開發12MW乃至14MW機組。2017年歐洲海域平均風機安裝水深27.5m,平均離岸距離40km。2018年這一數字已經增加到水深40~50m,離岸距離100~150km。
現在如果還將6MW風機機組作為設計指標來指導安裝船設計建造,顯然不夠明智。
快速變化的市場需求對于安裝承包商和其掌握的安裝資源提出了嚴峻的挑戰。在5年以前建造的安裝船已經難以適應當前海上風場的建設需要??焖僮兓氖袌?chǎng)需求使得安裝承包商必須持續地投入資金來建造現在乃至未來5年內能夠高效運行的安裝船舶,這些安裝資源必須能夠適應大于100m長度葉片吊裝需要,能夠適應800t以上機艙整體吊裝需要,否則在未來的安裝市場中將難以生存。
似乎改裝現有安裝船,提高其作業能力是一個可行的選項,但改裝已經服役的安裝船存在很多挑戰。對安裝船的改裝主要集中在提高其吊裝能力。300t的吊裝能力提高到1,000t顯然不是簡單的加法。目前主流的安裝船絕大多數是自升平臺,提高其作業能力意味著樁腿、船體、提升機構等一整套系統都要重新進行評估乃至更換。即便能夠改裝成功,業主也要付出一筆不菲的改裝費用,同時面對新交付的安裝船也并不具備競爭優勢。
最讓安裝承包商頭疼的可能是未來水平軸風機究竟會多大。這個問題很難回答。有消息顯示有整機商在預研20MW的風機,葉輪直徑會達到令人瞠目的近300m。如果這真能實現,無疑將是海上安裝作業的噩夢。
大兆瓦機組對于安裝承包商的挑戰不僅僅在于安裝作業難度的提高,大兆瓦機組意味著更少的機組能夠?qū)崿F(xiàn)過去多個機組能夠?qū)崿F(xiàn)的發電效率,風場會部署更少的機組從而減少了安裝作業量。
活少難干。
面臨這種趨勢,安裝承包商很難真正下決心狠下投資建造新的安裝船。在這種趨勢下,關注點轉移到安裝方法和基礎形式的創新與實踐上是自然明智的選擇。
Slip Joint

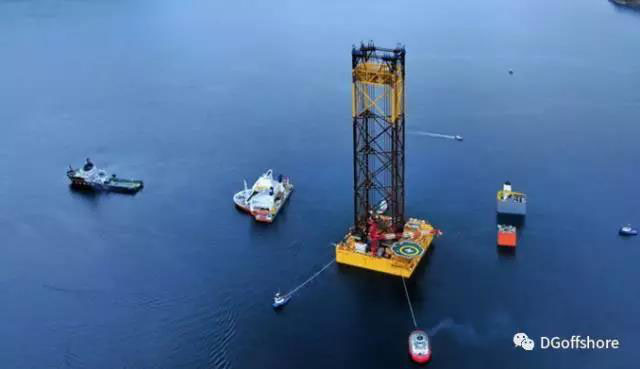

2018年9月份Heerema的Aegir重型起重船將Delft大學的一臺風機樣機(Delft offshore wind turbine concept, DOT)整體安裝在單樁基礎上,整個吊裝安裝作業僅耗時1小時。該風機塔筒同單樁的連接設計借鑒了海上油氣行業立管連接部件Slip joint的原理。該試驗項目使用的Slip Joint由Slip Joint Offshore Research Project(SJOR)研發,共同的合作伙伴包括Delft大學、Van Oord、Sif Group、Eneco以及Heerema。

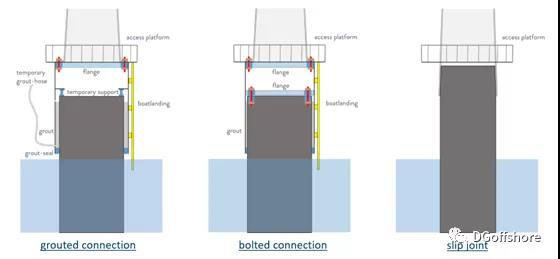

Slip Joint我們并不陌生,海上油氣行業中最廣泛應用Slip Joint的地方莫過于鉆井立管??紤]到單樁基礎和風機塔筒本質上都是圓管,原理上采用Slip Joint乃至其他廣泛應用于海上油氣行業的圓管連接方式來實現單樁與塔筒的連接都應該沒有問題。
相比于傳統連接方式,Slip Joint更快捷、更簡單,但還需要長期測試證明安全性
自安裝

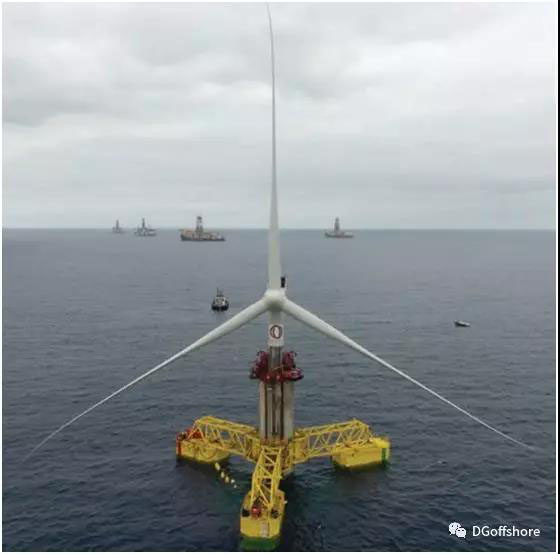

2018年8月,西班牙Esteyco安裝了5MW Elisa自安裝基礎風機,服役水深30m。機組和基礎在岸邊總裝隨后整體拖航至作業地點。通過壓載底部混凝土結構實現下沉并最終坐底。輔助起重船就位后在可回收的桁架浮筒輔助下逐漸提升風機塔筒,最終達到設計位置。整個方案設計巧妙,具有原創性,安裝不依賴大型起重船,安裝成本可控。
Elican就位提升
在海上油氣行業,最著名的、應用最多的自安裝平臺可能是ACE(Arup concept elevator)。
ACE自升自安裝平臺由一個方環形浮體+自升桁架+自升機構組成,自升桁架結構下部連接一個壓載沉墊,其主要用途并不是儲油,而是提供一定量的壓載。自升桁架結構位于船體中心,其幾何尺度遠大于一般的自升平臺支腿。船體提供拖航浮力和穩性,作用與一般的自升平臺一致。平臺自升機構能夠提升13000噸的平臺重量。
ACE平臺可以在船塢或者建造場地實現總裝,整體通過干拖或濕拖運輸。據稱該平臺可以在2m有義波高環境下實現濕拖,天氣窗口期在7天以內。拖航就位后可通過下放支腿,利用壓載沉墊實現自安裝,安裝資源限制小,僅需拖船拖拉。沉墊下放和船體舉升操作可以控制在24小時以內。平臺服役結束后的拆除工作為安裝過程的逆過程,對于施工資源依賴小。
ACE自升自安裝平臺目前在四個項目中得到了應用,第一個2001年部署在印尼納土納海,第二個2004年部署在澳大利亞的Yolla氣田,第三個部署在新西蘭的Marri油田,第四個2015年部署在菲律賓。
國內在自安裝平臺方面的突破要數烏石17-2開發方案了。烏石油田位于湛江雷州半島西側,距離烏石鎮20km,水深28m。目前的公開資料顯示,烏石油田一期預計新建一座可以自安裝的中心平臺,新建一座陸上終端,一條終端至平臺的注水管線、一條復合纜、一條平臺至烏石終端的油氣管線。建成之后烏石平臺將是國內第一個長期服役的自安裝生產平臺,烏石項目的順利實施對于未來自安裝概念在國內的推廣有重要實踐意義。

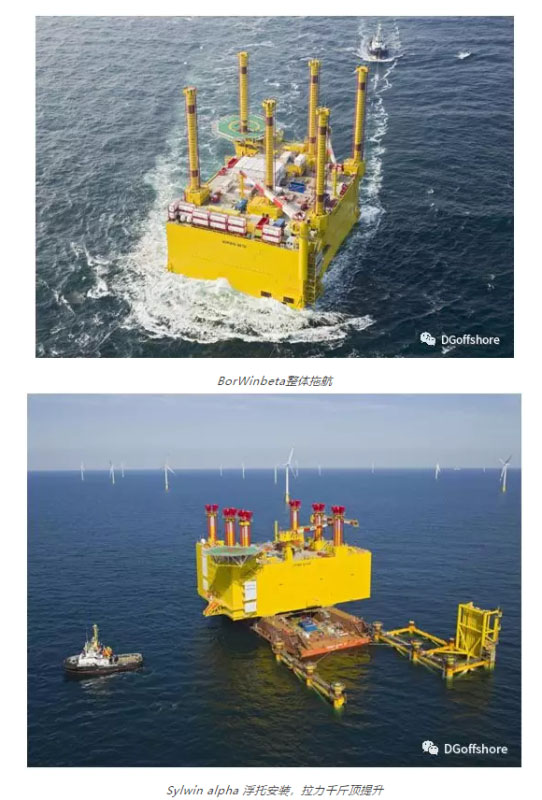

近年來采用自安裝平臺方案的升壓站平臺逐漸增多,如組塊重量12,000t的BorWin beta、組塊重量15,000t的Sylwin alpha(該平臺只是組塊采用浮托拉力千斤頂提升,并不算嚴格意義上的自安裝平臺)。
自安裝基礎好不好?當然好,但這種“好”不能脫離實際來評價。從本質上講,自安裝平臺減少了安裝調試步驟,節省了海上作業時間。平臺在岸邊整體安裝完畢后拖航至作業地點安裝就位就完事了,這顯然比租用安裝船進行海上安裝作業要更經濟、更安全。但自安裝基礎或者平臺的應用需要前提條件,能不能采用自安裝方式進行海上風機建設需要綜合評估結構重量、拖航安全性以及服役地點的環境條件等限制條件。
在條件允許的條件下,采用自安裝方法不失為一種可供選擇的升壓站和風機基礎方案。
從海上油氣行業的發展經驗來看,安裝資源的能力一直是工程方案的重要限制因素,尤其是深水固定式平臺,但從絕對數量上看,海上油氣行業的“超深水”導管架平臺,大型、超大型組塊并不是普遍現象,一定時間之內可能全球也就一兩個平臺需要通過有限的、能力超強的安裝資源來進行安裝作業,其他的可以通過浮托安裝、改裝現有駁船資源或者在設計階段進行優化來解決。
海上風電的發展現狀和趨勢顯示,未來海上機組的安裝乃至于升壓站的安裝對于強能力安裝資源的依賴程度會越來越大,安裝需求與安裝資源之間的矛盾可能是普遍存在的。這一問題不能簡單的靠單純提高安裝船能力來解決,這不現實也不經濟。
借鑒海上油氣工程建設經驗,在風場建設的ODP階段充分重視安裝資源和建設規模的匹配性,綜合多種手段來提高安裝效率,降低對稀缺安裝資源的依賴性是提高項目經濟性,增加風場收益的重要手段。同時,整機商也需要在機組技術研發和創新方面多下功夫,不能一味的增大增粗增重。
相比于汽車行業130年的發展歷史和海上油氣行業近80年的發展歷史,海上風電還是一個非常年輕的行業。全球第一個海上風場建設于1991年,海上風電發展至今也不過30年時間,未來還有很長的路要走,我相信目前的問題在未來會得到很好的解決,但問題的解決依靠的是全產業鏈,而不應只依靠某個環節。
安裝需求與安裝資源的相對稀缺性之間的矛盾將會長期存在。
對于財大氣粗的安裝承包商而言,現在投資建設能力超強的安裝船舶資源絕對不是賠本的買賣,這一點已經在Pioneering Spiri上得到了充分證明。
既然有錢,何不索性搞個牛逼的船來玩玩。
