中國儲能網訊:11月8日,全國工商聯新能源商會常務副會長單位、首航節能在甘肅敦煌投資建設的10MW熔鹽塔式光熱發電項目進入最后調試階段,預計將于近期并網投運。
據悉,該10MW熔鹽塔電站的太陽島總計安裝1500多臺定日鏡,單臺定日鏡采光面積115.5平方米,總采光面積約18萬平方米,集熱塔高約130米。配置15小時儲熱系統,總?cè)埯}用量達5800噸,化鹽工作于10月17日已經完成,系統此后至今開始重點進行熔鹽傳儲熱系統的調試。
該項目為首航節能敦煌光熱發電項目的一期項目,總投資約4.2億元,于2014年8月開工,項目位于敦煌市七里鎮西光電產業園區,規劃裝機規模超過400MW,在一期10MW電站的實踐基礎上,首航節能于2015年11月已開工建設二期100MW項目,二期項目于今年9月份入選國家首批光熱示范項目,相關建設工作正在推進中,三期300MW規劃裝機也已同當?shù)卣炗喭顿Y框架協議。

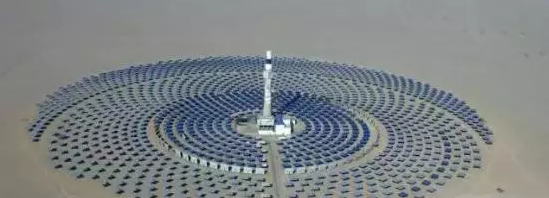

首航節能10MW熔鹽塔電站

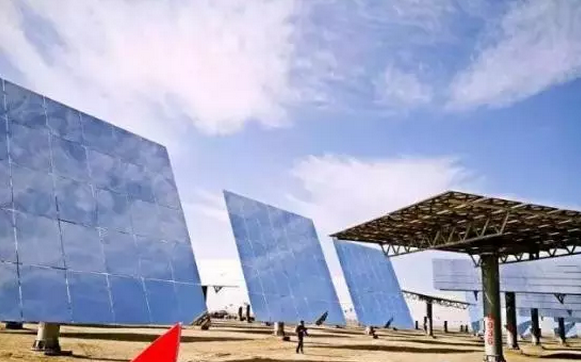

首航節能10MW熔鹽塔電站的鏡場
該電站將成為國內首個配置超長儲能系統的在運行塔式電站,15小時的儲能時長使該電站成為國內首座具備24小時連續供電能力的光熱電站。該項目成功投運后將在國內光熱發電產業發展史上樹立新的里程碑,并極大地提振我國首批光熱發電示范項目的開發信心。
