中國儲能網訊:雖然時下已至11月底嚴冬時節,但在青海德令哈,中廣核太陽能德令哈50MW槽式光熱發電項目仍在建設中,據悉,該項目今年冬季將持續作業不停工,以確保在明年七月實現注油,八九月份進入系統調試,力爭明年年底前實現并網發電。
我國西部地區冬季嚴寒,一般情況下并不適宜開展工程施工,特別不適宜于進行混凝土澆筑作業。中廣核德令哈項目有關人士表示,冬季在高寒地區進行施工,困難很多,比如工人的安全隱患更大,成本消耗也更高,混凝土施工風險較大。具體而言,在氣溫較低,晝夜溫差較大的環境下,如果沒有完善的冬季施工方案,混凝土極易受到凍害,從而導致強度降低,出現裂縫、鋼筋銹蝕、降低耐久性等質量問題,進而影響工程質量和工期。
“但我們會采取特殊的冬季施工方案,比如采取一些保溫措施等,以確?;炷翝仓馁|(zhì)量。另考慮到氣溫的影響,冬季的施工作業時間會相應縮短,不再采用夏季的作業時間(早上7點到晚上9點),而改為從早上10點到下午5點?!吧鲜鲋袕V核項目相關人士介紹道。
中廣核德令哈項目于2014年7月正式開工,是我國首個開建的大型商業化槽式光熱發電項目。該項目的常規島和傳儲熱島相繼在2015年7月和2016年3月左右進場施工,現已完成基礎建設和部分安裝作業。

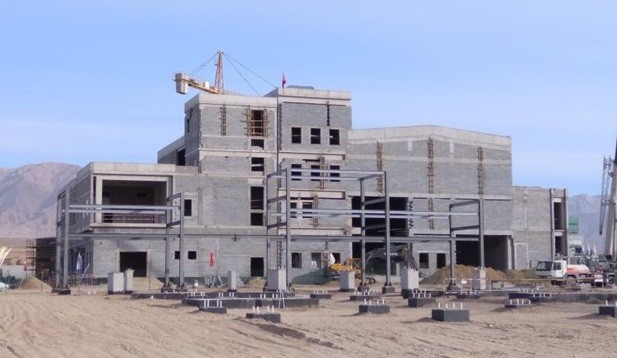

圖:中廣核德令哈50MW項目在建中的常規島

圖:中廣核德令哈50MW項目集熱器的組裝車間

圖:中廣核德令哈50MW項目在建中的儲熱島
但該項目的太陽島EPC合同于今年8月底才正式簽訂,以合同約定的330天合約期限計算,總計施工時間約11個月,即最遲到2017年7月份需完成太陽島的施工和交付。太陽島EPC方首航節能在簽訂EPC合同后,已迅速進入工作狀態,先后完成了反射鏡和集熱管等關鍵光場設備的采購等工作,目前正在集中進行集熱場基礎的澆筑作業。對于太陽島EPC而言,要按約定期限內完成作業,必須充分利用時間,如果在冬季停工,則基本沒有可能保證履約。預計太陽島的整體安裝將在明年5月完成,以確保項目在7月實現注油。這其中另外涉及到的一個工程細節是,導熱油不宜在氣溫較低時進行注油,因?qū)嵊偷哪c(diǎn)約為12攝氏度,低于該溫度可能凝固而無法順利進行注油。因此選擇在夏季注油最為適宜。
另據了解,中廣核太陽能方面表示,視項目進度,將不排除在春節期間繼續施工的可能性。由此更可見中廣核太陽能力保該項目在明年年底前投運的決心。
