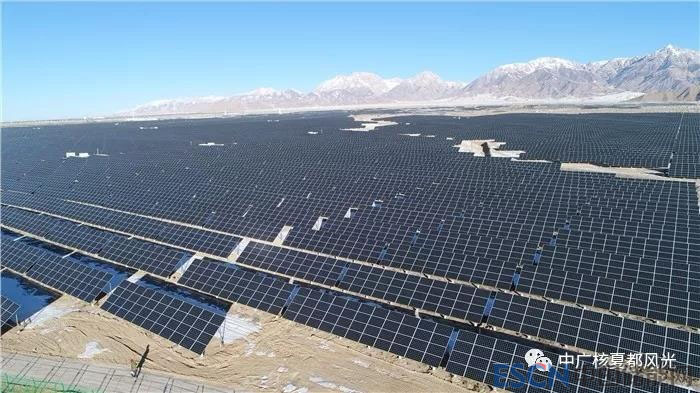

中國儲能網訊:12月28日,中廣核新能源德令哈光伏“領跑”基地5號100兆瓦項目實現全容量并網發電。該項目是國家第三批光伏發電應用領跑者項目在青海省內首個實現全容量并網的項目。12月29日青海省海西州德令哈市國家第三批應用領跑示范基地并網儀式在中廣核新能源青海德令哈光伏領跑項目現場舉行。國家能源局新能源和可再生能源司、西北能監局、水規總院、電規院、青海省發改委、能源局、國網青海省電力公司等領導,海西州州長孟海,海西州委秘書長丁忠寶,新能源控股公司黨委委員、副總經理張超群,青海分公司黨支部書記、總經理徐世萍出席儀式。
并網儀式開始前,張超群參加了德令哈光伏發電應用領跑基地成功并網新聞發布會,向海西州內外新聞媒體介紹了中廣核在青海省各地區的發展概況及貢獻情況。發布會后,張超群接受了有關媒體采訪。
2018年4月份,中廣核新能源青海分公司在二十多家競標者中脫穎而出,成功中標德令哈5號標段。從2018年8月1日開工建設,經過150天的緊張建設施工,項目所有工程建設任務全部完工,實現了零傷亡零事故的安全管理指標,在青海省兩個領跑基地中建設速度最快,建設標準最高。中廣核新能源青海德令哈領跑者光伏電站規劃容量100兆瓦,該項目占地176公頃,取得電價0.36元/kwh,該項目并網發電后,年發電量預達17921.9萬千瓦時,年均利用小時1792.1h,相當于每年減少標煤消耗約5.5萬噸。
在項目建設過程中,建設團隊嚴守安全紅線,緊抓工程質量,實施嚴格的安全質量管理措施。在中國廣核新能源控股公司各部門的鼎力支持、工程事業部上下的通力合作及青海分公司全員的共同努力下,中廣核新能源青海德令哈領跑項目順利投運。新能源青海分公司黨支部結合建設項目的特殊性,授予項目部“黨員攻堅隊”旗幟,場站全員在黨員攻堅隊的帶領下投身工程建設的主戰場,秉承“一次把事情做好”的核心價值觀,在西北雪域高原之上,克服了高寒缺氧和各種惡劣天氣,經受住了種種考驗,僅用了不到半年的時間在海西戈壁灘打造出了一片“藍色海洋”。中廣核新能源青海德令哈領跑項目被成功打造為“區域頂尖的領跑者”。
并網儀式結束后,張超群對中廣核新能源青海德令哈100兆瓦光伏領跑項目進行了安全檢查。對中控室、員工餐廳和企業文化墻進行了參觀,對中廣核新能源青海德令哈領跑項目取得的建設成就及全體員工在高寒缺氧艱苦地區攻堅克難的工作精神給予了充分肯定。
