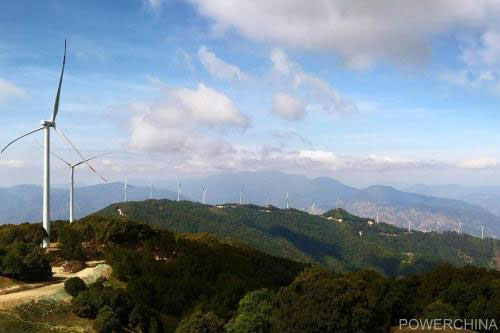

日前,成都院總承包的四川省在建最大新能源工程——德昌茨達風電項目43臺風機全部完成吊裝任務,較項目業主規定的全部吊裝完成時間提前18天。
項目于2018年4月16日開工,2019年1月20日正式進入吊裝。項目場外道路窄、進出車輛多、彎道錯車、時間錯峰等,給交通疏堵布局帶來很大難度;同時,風機布置點海拔高達3400米,早晚溫差大,工作環境差,無通訊信號也給溝通協調造成諸多困難。為滿足風電項目短平快的要求,總承包項目部開展“大干60天、奮戰第一線”活動,攻堅克難,高效推進項目建設,且無一例安全事故發生,為山地風電大件設備運輸探索積累了寶貴經驗。
德昌山地風電場是四川省發改委核準的在建新能源最大風電工程項目,總裝機容量207.5兆瓦。茨達項目位于德昌縣茨達鄉境內,風電機組主要沿山脊布置,場地南至馬家村,北至鐵爐風電場,以西至雅礱江附近頭村,以東至茨達河,南北長約6千米,東西寬約8.4千米,風電場場內海拔高度2600~3400米,建設43臺風電機組,總裝機容量107.5兆瓦。
