2月2日下午3點,雷神山醫院建設現場,挖掘機揮舞機械臂上下翻飛,運送設備的車輛來回穿梭,工人們緊張有序施工。

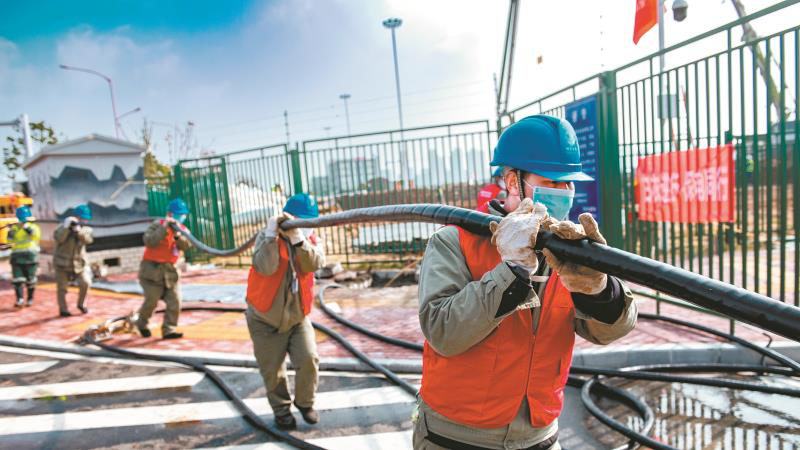

1月29日,供電員工在雷神山醫院建設工地敷設電纜。左衛兵 攝

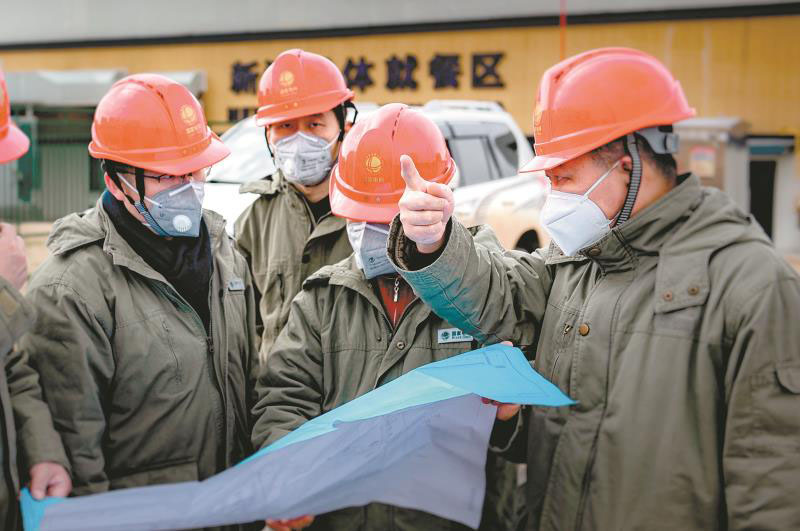

供電員工在雷神山醫院建設工地現場討論施工方案。左衛兵 攝
1月26日,供電員工在架設線路。 新華社記者 肖藝九 攝

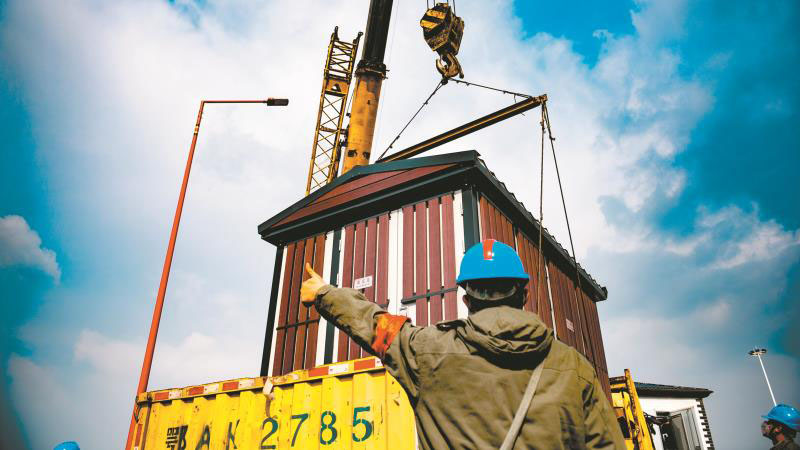

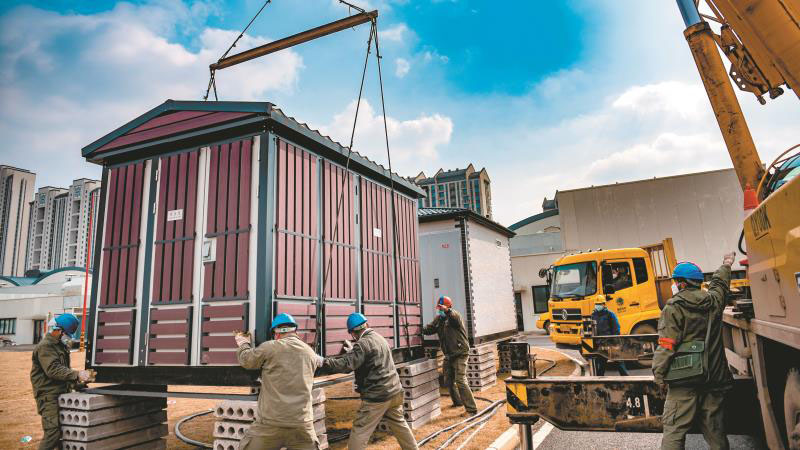

供電員工在雷神山醫院建設工地吊裝箱變。 左衛兵 攝

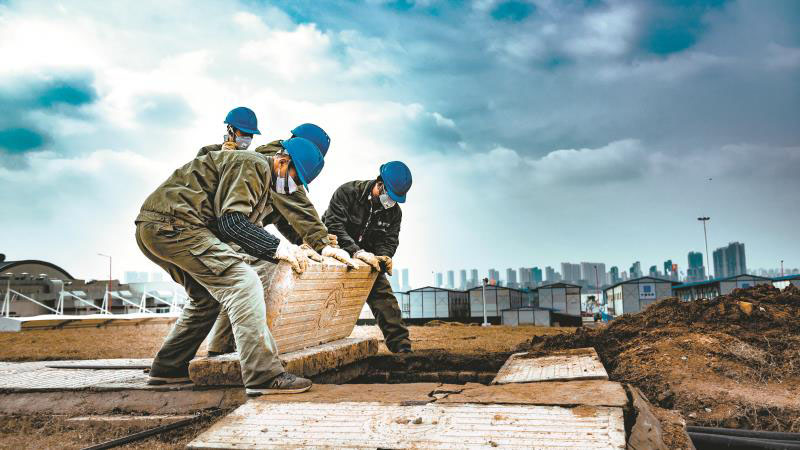

1月29日,供電員工進行環網柜的吊裝和落位。 左衛兵 攝

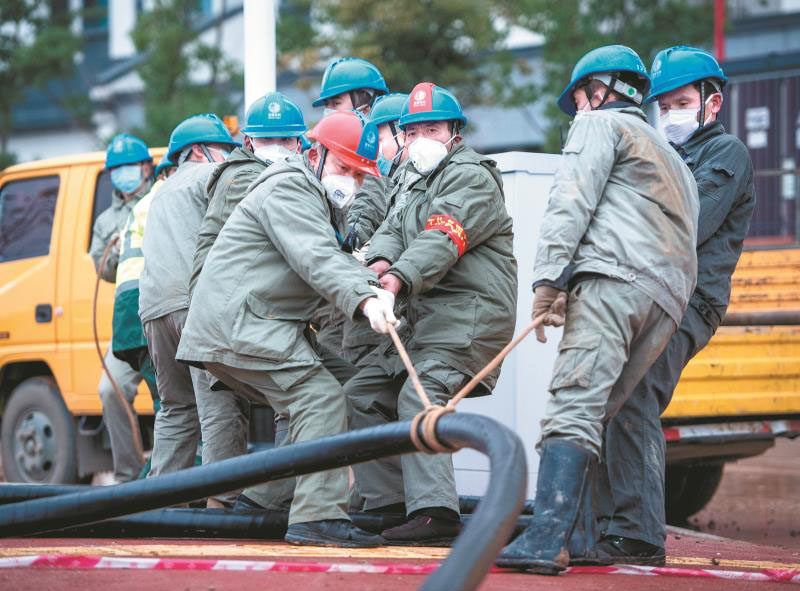

1月29日,供電員工在雷神山醫院建設工地敷設電纜。左衛兵 攝
湖北省武漢市江夏供電公司副總經理董怡浪在工地來回巡查,檢查是否有施工外破現象,并一一給外露電纜做好保護措施。
從1月27日上午7點進場施工到1月29日18時23分通電,正常需15天的工期,湖北武漢供電公司僅僅用60小時便完成送電,實現了戰時的“中國速度”。
特殊時期需要特別的作為。面對來勢洶洶的疫情,1月25日下午,武漢市新冠肺炎防控指揮部決定,在江夏黃家湖畔建設武漢第二個“小湯山”模式醫院——雷神山醫院,2月5日正式交付使用。
當日下午5點,湖北武漢供電公司緊急開會部署;晚上7點,趕至建設現場,成立雷神山醫院供電項目指揮部,與項目管理單位武漢地產集團迅速敲定供電方案;晚上11點,江夏區供電公司連夜召開碰頭會,明確分工。
1月26日,湖北武漢供電公司集中力量從省內外調配物資和施工人員。當日,300名工作人員全部組織到位,10臺環網柜、28臺箱式變壓器、7公里長的10千伏高壓電纜等物資也全部運抵工地。1月27日上午7點,武漢供電公司團隊開始進場施工。
原本15天的工期,如何在短短三天之內完成?千頭萬緒的問題擺在了工作人員面前:多個施工單位在一個作業面施工,如何避免交叉作業?變壓器等設備基座堆砌耗時耗力,如何節約時間?醫院建設時間緊任務重,中途如何避免規劃變更?
江夏供電公司總經理陳剛介紹,進場施工前,該公司與醫院建設設計單位進行溝通后,擬定雙環網四回路同時供電高可靠性供電方案,充分考慮了各種制約工期因素。在其他單位入場前,率先進行電纜通道破路埋管作業;設備基座全部采用預制板,現場拼裝;對負荷需求進行了科學預估,確保不因規劃變更而更改供電施工方案。“此外,雷神山醫院施工條件也相對較好,是原軍運村停車場,我們把所有電力設備都布置在醫院外圍,在施工過程中與其他建設單位高度協同,減少交叉作業沖突矛盾,沒有出現任何停工滯工現象?!?
1月29日18時23分,在反復確認具備全部送電條件后,調度人員按下操作按鈕,燈光下,一只只伸開的隔離刀閘猶如闊別重逢的朋友,緊緊咬合在一起。連接雷神山醫院的“生命線”被接通,現場一次性送電成功。雷神山醫院工地頓時燈火通明。
1月31日,剛剛結束送電戰斗任務的黨員突擊隊員們還沒來得及喘口氣,又接到雷神山醫院擴容新增項目任務,面對醫院建設加速和任務加碼,大家再次緊裹工作服,戴上防護口罩,向雷神山逆風前行。組織材料、布置施工現場、鋪設電纜,僅僅一天的時間,2臺變壓器,110米電纜和4個電纜頭2套計量裝置就完工送電,并納入雷神山主電網運行。
【數讀】
武漢雷神山醫院選址于該市江夏區黃家湖畔,總建筑面積約7.5萬平方米,病床超過1500張(最多可容納約1600張)。其中,醫療隔離區約52200平方米,醫護住宿區約9000平方米,可容納約2000余名醫護人員。
雷神山醫院采用雙環四回路供電方式,可以實現四回線路中有兩回線路出現故障,仍然正常供電。
