風電搶裝導致了風機的供不應求。一年時間內,風機價格觸底反彈,如今已經攀上了新的高峰。
11月25日,華能河南115MW風電場工程項目風力發電機組(含塔筒)的中標結果公示,GE的中標總價為60763.406192萬元,平均單臺風機(含塔筒)價格約為5284元/千瓦。能見獲悉,在最近的幾次風機招標中,多家整機商投出了4500元/千瓦的高價。
從2018年開始,躋身全球最廉價能源的風電行業大景氣周期開啟,復蘇趨勢明顯。進入2019年之后,風電行業復蘇趨勢持續加速,風機價格呈現回暖跡象。5月24日的風電平價上網的時間表一出,為了最后的補貼,風電迎來了搶裝潮,開發商的搶裝導致了風機價格迅速上揚。

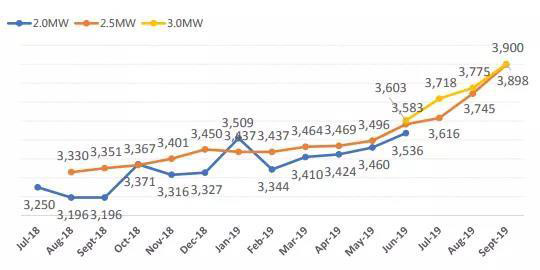

風電機組月度公開投標均價(來源:金風科技)
2019年以來,各機組投標均價持續回升,且增幅不斷擴大。2019年9月,2.5MW級別機組的投標均價為3898元/千瓦,比去年8月份的價格低點回升17%;2019年第三季度,3.0MW級別機組的投標均價均在3700元以上,9月達3900元/千瓦。
如今,機組投標價格最高已經攀升至4500元/千瓦。而在去年11月的一次招投標中,某整機商還報出了2850元/千瓦的低價,刷新了全行業風機價格新低。
僅僅過了一年時間,風機價格從波谷到波峰,經歷了“過山車”般的震蕩后來到了當前最高點。
價格重回2010
2006年1月《可再生能源法》生效以及國家相關扶持政策的出臺,中國風電產業開始快速發展。經過多年的井噴發展,在“高速度、高利潤”的拉動下,催生了大量整機生產企業,導致風機供過于求。
為了生存,整機商大打價格戰。從2008年的6500元/千瓦,降到2009年的5000元/千瓦,再到2010年最低跌破4000元/千瓦,2011年更有風機報價低于3500元/千瓦。
隨著技術進步推動風機成本降低,風機價格下降幅度大致每過10個月下降500元/千瓦。但由于價格戰,這一時間縮短到了6個月、4個月甚至更短。2007年到2008年間,風機價格降至6500元/千瓦,價格下降13.3%,這一下降幅度在2008到2009年間增至18.5%,邁入2010年后又增至18.9%。

2003-2014年國內風電機組平均價格(來源:計鵬咨詢)

盡管2014-2015期間,由于出現風電搶裝潮,風機價格有小幅提升,但均價從未高于4500元/千瓦,2016年后更是一路下滑。
來源:中國產業信息網
今年5月24日,國家發改委發布《關于完善風電上網電價政策的通知》,政策規定自2021年1月1日開始,新核準的陸上風電項目全面實現平價上網,國家不再補貼,而之前核準的項目,如能按期完成并網,仍有補貼。而海上風電,政策給予的時間上以及補貼上的緩沖期則更為優越。
為了獲得高補貼,風電迎來了搶裝潮。在政策和市場雙重刺激下,低迷已久的風機價格一路上漲,如今更是高達4500元/千瓦,風機價格直接回到了2010年。
風機缺貨
不要埋怨風機價格高,因為現在有錢也買不到貨。
由于2018年下半年開始新項目招標加速,且2019年上半年招標量已接近去年全年,目前存量待消化訂單與新招標訂單疊加,本輪搶裝的裝機量將顯著高于此前搶裝潮。
搶裝造成了整個風電產業鏈,各制造環節供需都很吃緊。絕大多數一二線整機制造商無空閑產能,并對已簽低價合同進行梳理。軸承、塔筒、葉片、鑄件等零部件企業也排產較滿、供不應求。
供應鏈吃緊,無法提供足夠的零部件,整機商就無法按期全部交貨,最終就會影響開發商的機組并網時間和上網電價。
特別是補貼更高的海上風電領域,搶裝更為火熱。按照政策規定,2018年底前大量核準的海上風電項目,如能在2021年底前全部機組完成并網,才能執行每千瓦時0.85元的高上網電價。
中國可再生能源學會風能專業委員會秘書長秦海巖認為2018年底沿海各省核準項目太多,依據當前施工進度,大部分海上風電項目很難在2021年底前完成裝機并網,甚至連2019年0.8元、2020年0.75元的電價都難以得到。
除了海上風電施工船只存量不足,施工難度大等原因外,緊張的供應鏈和整機商的交付能力是影響海上風電施工進度的主要因素。
2015年全國曾出現過陸上風電的搶裝潮,然而當時風機的產業鏈相對成熟。雖然現在搶裝的海上風電主流機型都在4兆瓦左右,但很多地區已經到了5~6兆瓦,大兆瓦風機產業鏈尚不成熟,產能很難支撐容量的快速增長。
江蘇海上龍源風力發電有限公司總經理杜杰認為,當前設備產業供應鏈很難支撐強大的搶裝潮,風機設備、海纜的產能對搶裝潮的支撐力度是不夠的。
根據Wood Mackenzie最新報告顯示,由于國內供應鏈的瓶頸,目前已核準的海上風電項目只有20%可以在2021年底前并網發電。
目前,整個行業處于風機缺貨狀態。正如某位整機商所言,當前有貨才是王者。
