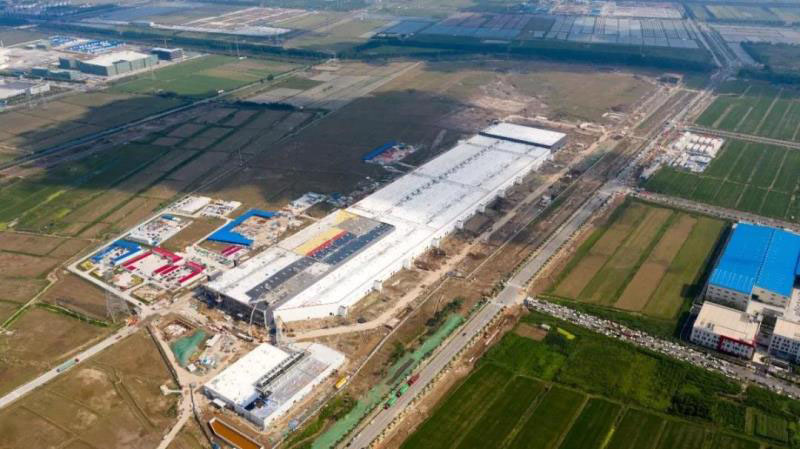

中國儲能網訊:10月17日,作為上海有史以來規模最大的外資制造業項目,特斯拉上海超級工廠的建設施工迎來又一重要里程節點——為該工廠生產運營供應電能的220千伏電力配套項目首條線路正式送電,標志整個特斯拉超級工廠項目進入投產前的沖刺階段。
今年以來,國網上海電力將特斯拉電力配套項目作為切實提升上?!矮@得電力”指標水平的重要突破點,以全力沖刺的工作狀態和超前、創新、盡心的服務姿態,打造一流電力營商環境的示范樣板和典范工程,成就“上海速度”背后同樣令人驚嘆的“國網速度”。
據國網上海市電力公司介紹,特斯拉超級工廠電力配套共涉及新建電纜排管16.7公里、新敷設220千伏電纜55公里,現階段可提供工廠投產初期所需4萬千伏安用電容量,遠期將滿足總計32萬千伏安的設計用電需求。
該電力配套項目從正式申請到完成送電僅用時168個工作日,創下了上海同等規模電力配套項目的最快接電速度,較同等規模客戶的平均接電用時縮短約50%,比以往同類項目的最快接電時長進一步縮短約30%。
速度:特斯拉未“啟動”,電力已先行
從簽約到正式投產,前后不到一年半時間,特斯拉上海超級工廠項目即將完成一項“不可能的任務”。如此驚人的速度背后,電力配套工作在接電時限上也面臨著一次非常的挑戰。
“‘特斯拉速度’代表了國際頂尖企業對效率的追求,‘上海速度’則昭示了中國加快對標國際一流的決心”,上海市經信委副主任張建明表示:“面對特斯拉這樣高標準的客戶,國網上海電力選擇主動對接、超前服務,以實際行動詮釋了‘國網速度’,并使之成為支撐上海擴大對外開放的重要加速度之一?!?
在獲悉特斯拉落戶臨港消息后,國網上海電力便于第一時間啟動了特斯拉電力配套的相關準備,分析周邊電網情況,建立“雙經理負責制”,排摸客戶用電需求,同時還主動與臨港管委會和臨港集團溝通,形成多方對接機制,確保及時準確地掌握電力配套工程的關鍵點和難點所在,以卓越的供電服務提升客戶的獲得感和滿意度。
2018年10月中旬,特斯拉公司第一次與國網上海電力就電力配套事宜進行了接洽。此后不到一周時間內,國網上海電力就召開了專題會議,與工程前期涉及到的相關單位展開溝通。而此次會議的內容也并非泛泛而談,不僅涉及關于具體的用電需求的溝通,甚至還包括對電能質量評估和接入系統評估等專業而深入的議題的探討。充分和扎實的會前準備充分說明電力公司做足了“功課”,這讓包括特斯拉公司在內的與會各方都頗為驚嘆。
對此,臨港集團副總裁翁愷寧評價道:“自特斯拉電力配套項目啟動之初起,國網上海電力就以最快速度啟動各項推進工作,明確了節點計劃、工作內容和責任分工,為項目的順利開展打下堅實的基礎,也用高效的工作圓滿完成了電力先行、保障發展的使命任務?!?
效率:流程創新中尋求“加速度”
盡管有了充分的前期準備,并且在業務辦理方面也開通了“綠色通道”加以保障,但是要為特斯拉如此體量的電力配套項目提速,僅有這些還遠遠不夠。
“我們以滿足客戶需求的實現為目標,從內部著手通過流程再造和機制創新,積極挖掘辦電、接電業務中的效率潛能,不斷提升管理和服務水平,”國網上海電力副總工程師蔣前表示:“同時,國網上海電力還積極加強與臨港新區管委會及相關政府部門的溝通協調,爭取各方支持配合,為共同推進特斯拉電力配套項目凝聚合力?!?
早在特斯拉超級工廠項目還在審批階段時,國網上海電力就配置了專屬的客戶經理和項目經理,為特斯拉項目提供7×24小時省心、省事、省力的服務支撐。通過這種“電力管家”機制,國網上海電力不僅可以嚴格地監督和把握電力配套工作的每一個環節,而且有助于固化項目各方對接、協商機制,高效地協調相關資源,確保只要客戶有和用電相關的需求,都能第一時間到現場,第一時間進行溝通,第一時間解決難題。
直接參與超級工廠項目的特斯拉公司大中華區制造總監宋鋼對此感觸頗深:“國網上海電力與我們建立全方位的工作對接,先行開展工程前期準備工作,為工程實施爭分奪秒,加班加點,投入大量人力物力保障工程進度和質量?!?
在特斯拉電力配套項目的推進過程中,國網上海電力還實行了“聯合勘察機制”和“設計施工一體化招標”等一系列創新舉措。通過對傳統工作模式的再造和對流程的重新優化,將多工種、多工序合并,從而實現多個環節同步實施、同步完成,不僅節省了客戶的時間和精力,同時也對有效壓縮整體接電時長起到重要作用。以“設計施工一體化招標”為例,僅此一項改進就比常規工程分階段實施設計招標、施工招標至少節省2個月時間。
品質:用心交付高標準的“電力引擎”
特斯拉超級工廠項目位于浦東新區與奉賢區交界區域,項目用電點距公共電網較遠,加之臨港地區原有的電力排管均為小口徑,不滿足220千伏電纜敷設需要,因此需新建總長近17公里的大口徑電力排管。如何兼顧工程的效率和質量,為特斯拉超級工廠打造一臺過硬的“電力引擎”,成為特斯拉電力配套項目在施工建設階段的重要挑戰。
對此,國網上海電力打破常規,在項目初設評審階段就召集施工單位的業主項目部提前規劃、預先設計,制定了多套可能采用的方案以便盡快實施。為提高方案的可行性,國網上海電力還多次組織相關單位到現場實際勘察,以確定最優方案。
而在施工階段,國網上海電力采取分段作業、搭接施工的方式,充分利用工作面和時間間歇。對于個別區段中存在與其他管線單位交叉施工的情況,也通過精心組織協調,優化銜接關系以最大程度地縮短工期。
為有效管控接電各環節,對現場種種不利因素和問題做到早發現、早解決,施工各方的聯動、協調機制甚至提升至微信群隨時隨地辦公,確保在施工窗口期短、施工牽涉面廣的情況下,依然能夠及時、靈活地調整施工方案。
“政企聯動成合力,參建各方克萬難,”宋鋼表示:“正是由于各方的全力支持,我們才有幸見證‘上海速度’、‘臨港速度’和‘特斯拉速度’。”
值得一提的是,此次特斯拉電力配套工程中還使用了一批具有泛在電力物聯元素的新技術和新工藝,為工程以高質量標準交付提供了保障。
例如,在電纜施工采用了新型防捻器,從而解決了電纜施工進程的實時感知和監測難題。其中,內置高清攝像頭可用于觀察電纜周圍環境,有效地輔助和監督施工作業;內置輪輻式拉力傳感器,可全程監測敷設拉力情況,有助于規范施工流程,避免電纜受損,保障電纜敷設質量;同時,通過感知裝置收集到的施工數據,還可以實時上傳到后端,從而為施工質量的大數據共享和分析提供有力的支撐。
