1998年9月18日,西藏自治區在羊卓雍湖抽水蓄能電站舉行竣工移交典禮。羊湖電站經過一年的試運行,順利通過國家組織的竣工驗收。
由于高寒缺氧、環境惡劣、交通不便等原因,直到20世紀80年代初,全國僅剩的28個無電縣中就有21個位于西藏境內。為了改變西藏嚴重的缺電情況,1985年,國務院專門召開會議研究修建西藏羊湖電站的問題。同年9月,在慶祝西藏自治區成立20周年大會上,時任國務院副總理李鵬宣布,黨中央國務院把建設羊湖電站作為一份禮物獻給西藏人民!

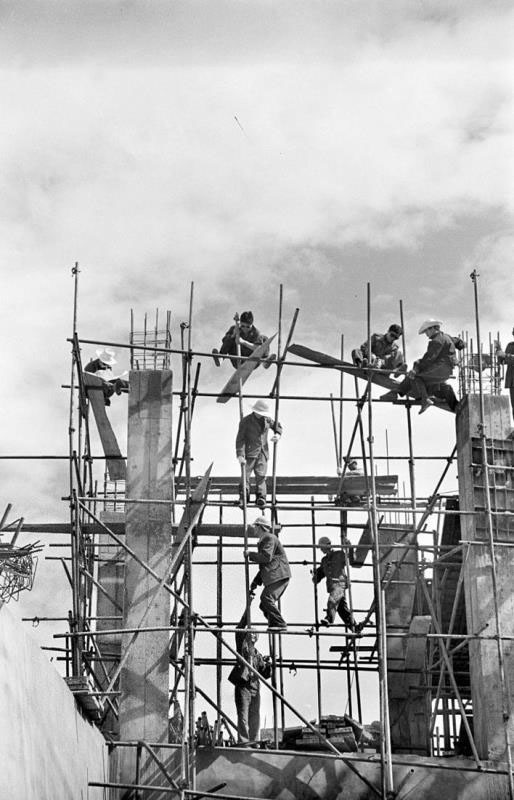

羊湖電站作業區大部分在海拔4400多米的山上,環境惡劣、任務艱巨。武警水電部隊從各地抽調近千人的精干隊伍,承擔起建設任務。羊湖電站引水隧洞是電站施工難度最大的工程,官兵們冒著生命危險,在缺氧的情況下貫通了6700多米的引水隧洞,為羊湖電站順利發電打下堅實基礎。
1998年9月18日,西藏自治區在羊湖電站舉行竣工移交典禮。羊湖電站建設歷時8余年,安裝4臺抽水蓄能機組,總裝機容量9萬千瓦,發電可送到拉薩、山南和日喀則3個地區。羊湖電站的建成使西藏總裝機容量首次突破30萬千瓦,為西藏經濟發展提供了電力支撐。
近年來,隨著青藏聯網、川藏聯網、藏中與昌都聯網等電網工程先后建成,西藏電網已邁進500千伏超高壓大電網時代。截至2018年年底,西藏主電網延伸到62個縣(區),供電人口272萬人,已初步實現用電人口全覆蓋。
