中國儲能網訊:6月19—20日,由中國化學與物理電源行業協會儲能應用分會聯合江蘇省電機工程學會、全國微電網與分布式電源并網標準化技術委員會、中國能源建設集團江蘇省電力設計院有限公司等單位聯合召開的“第三屆全國電網側暨用戶側儲能技術應用高層研討會”在蘇州市太湖假日酒店舉行。來自電網公司、設計院、系統集成商、電池生產企業、投融資機構等單位的280余位嘉賓出席了本次研討會。
會議期間,國網湖南綜合能源服務有限公司項目經理劉標分享了主題報告《長沙電網側儲能電站建設概況及應用規劃思考》,以下是演講全文:
劉標:各位專家、各位同行上午好,我是來自國網湖南綜合能源服務公司的劉標,今天給大家匯報的題目是《長沙電網側儲能電站建設概況及應用規劃思考》。匯報內容主要分為四個部分,第一個是儲能電站建設的必要性,第二是建設概況,第三、第四部分主要是儲能電站近期的投運情況以及未來的應用規劃。

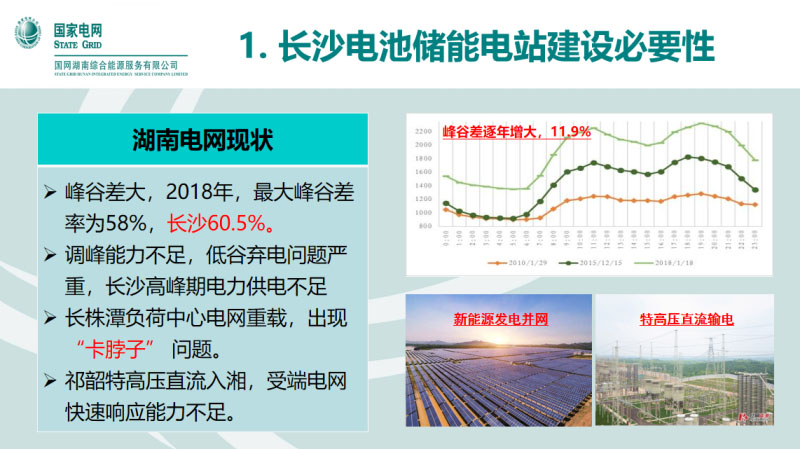

長沙電池儲能電站建設的必要性基于湖南電網現在的情況。湖南電網人均裝機量只有全國平均水平的一半,它的調峰能力比較差,抽水蓄能占比低。在2018年,湖南的最大峰谷差達到58%,長沙達到60.5%。而隨著用電量的持續增長,峰谷差持續增大,每年增長達到11.9%。而隨著光伏和風電的持續快速發展,間歇性并網導致湖南電網的穩定性難度增加。2017年,祁韶特高壓直流入湘,導致了受端快速響應的不足?;谶@些問題,湖南電網在2018年建立了長沙電池儲能電站。長沙儲能電站建設的意義在于儲能電站,能夠滿足現在湖南電網調峰的需求,具有調峰調頻功能,從而提升電網的穩定性和靈活性。長沙電網側儲能電站主要是響應了國網三型兩網的建設,同時把它作為一個示范性的工程,從而促進“電網側示范引導、用戶側主體發展,電源側協同推進”。
第二部分講一下長沙電池儲能電站建設概況。長沙電池儲能電站是從2018年5月份去現場進行實地調研,主要去了江蘇鎮江等地方,對電網側、用戶側分別進行了調研。在接下來的三個月進行了項目的前期規劃,2018年8月份進行上會,確定以綜合能源服務公司作為投資主體。9月份和10月份主要是做了項目總承包、分包招標的計劃,10月份開始建設三個儲能站,榔梨、延農、芙蓉在今年1月份、3、4月份進行了并網調試。榔梨站是在4月份正式投運,延農和芙蓉站是在6月正式投入運行。
儲能電站容量的配置是根據長沙電網現有電網容量以及尖峰電力負荷缺口決定的,包括平抑負荷峰值1.8%和3%兩種方案,最后考慮到長沙電網迎峰度夏尖峰負荷,以及前期投資成本、運營等綜合因素,最終選擇了1.8%的方案,容量為120兆瓦和240兆瓦時。當初設計的投資金額是8.4億,后期是沒有達到8億。一期建設不到4億,后面會有一些具體的數據。

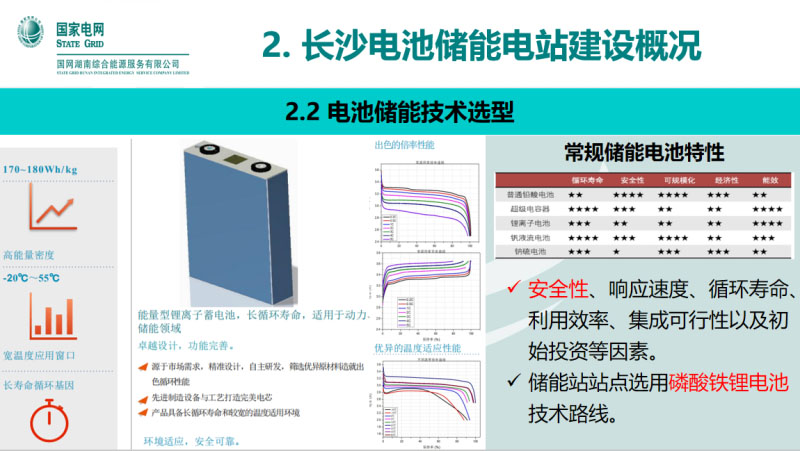

電池儲能技術的選型,考慮了江蘇和河南電網側的儲能電站的建設?,F(xiàn)在,中國的儲能電池主要有鉛炭電池、鉛酸電池以及鋰電池,根據實地調研最終選擇了磷酸鐵鋰電池。磷酸鐵鋰電池安全性比較高,從響應速度、循環壽命等綜合因素來看都是比較好的。
電池儲能電站選了17個配電站作為備用抵制,一期工程選在芙蓉、榔梨和延農,電網負載率都達到了90%以上,局部地區有些甚至超過102%,這是一期的三個儲能電站的實際地址,分布在城東、城西和市中心。
長沙儲能電站的建設運營模式,電池本體是租賃模式,其他的設備是采購的模式。運營模式是采用背靠背的租賃模式,一期項目60兆瓦和120兆瓦時,總投資金額3.56億元。綜合能源公司作為項目法人,將儲能電站租賃給湖南省電力公司,省電力公司通過調峰調頻一些輔助服務來減少電網側的一次投資以及電網穩定性的保護。三個儲能站的招標模式采用了總承包模式,然后再把總承包分成三個小包,每個小包的中標人是不一樣的。
三個儲能站中,榔梨和延農為全預制艙,包括BMS、EMS和PCS以及10kv所用變以及10kv高壓配電室,上面是設計效果圖,下面是實景圖。
芙蓉電站采用的是站內布置方式,也就是室內鋼結構模式。這種模式能夠防止儲能電站的噪聲外擴,工作環境會更好,工作狀態更佳、效率更高。這是芙蓉電站的效果圖,實際的這個基本一模一樣。芙蓉電站的單體容量目前應該是最大的,26兆瓦、52兆瓦時,配備了毫秒級電源響應系統。
調度控制方案主要是在省調系統中開發了儲能電站控制模塊,本著安全第一,突出示范的原則,科學合理調度,迎峰度夏,移峰填谷。儲能調度模塊具有三大功能,大數據挖掘,日前運行情形,能夠把電網的指令根據三個電站的電荷狀態和能效狀態進行充放電,進行指令分解??梢詮臐M充變成滿放,平滑精切。
安全性主要是從幾個方面的考慮,一是選用了安全性高的磷酸鐵鋰電池,二是采用了七氟丙烷自動滅火系統。芙蓉站因?yàn)槭鞘覂?nèi)布置,還采用了室內二次消防水噴淋系統。電池預制艙里面還配備一些全新的新風設計。
長沙電池儲能電站從2018年10月份建設到2019年4月份正式運行,總共花了半年時間。從經驗來看主要有以下幾個,一個是統籌規劃,作為一個系統內的單位,能夠比較好的解決每個流程所負責的事情,各單位協同工作,能夠比較快的完成項目工作。其次,工程管理是比較高標準的,在并網前進行了多次的設備檢測調試,并網后進行了AGC、AVC的能效試驗。背靠背租賃模式方面在國內屬于首創,招標模式多點開花,引入了更多的社會資本,為二期項目的跟進,以及湖南電網后面規?;膬?chǔ)能電站建設提供更好的社會資源。
當然,整個建設過程中也出現了一些問題,首先并不是所有的電池pack包都達標,調試過程中,滿充滿放的時候發現個別電池出現了過壓、過溫,導致電站降功率運行。同時,招標中沒有明確規定三個主體設備的通訊端口和通訊歸約。榔梨站調試運行的時候發現,如果將儲能站的監測數據直接導到主網,會引起主網監測卡頓,后面我們要建立一個儲能電站監測中心。
第三部分主要簡單介紹下電池儲能電站的近期投運情況。因?yàn)殡娋W(wǎng)側沒有這樣的專業人員,所以采用招標模式,請了三個運維隊伍,對第一年進行運維、積攢經驗,對長沙公司以及綜合能源服務公司做一個培訓,也為后來的運維做更好的積累?,F(xiàn)在是采取24小時有人值守,三班倒。

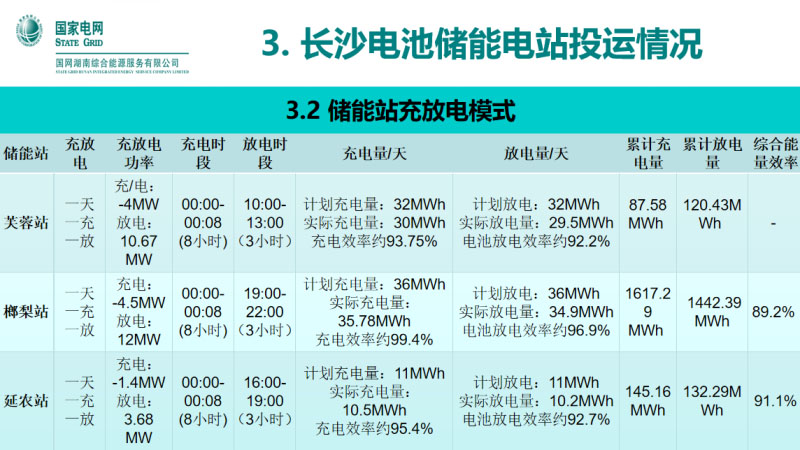

這張表是儲能電站的充放電模式,芙蓉站因?yàn)樗?月10號之后才正式交界投運的,所以它的綜合效率數據意義不大。三個站都是一天一充一放,但都不是滿充滿放的狀態。榔梨站運行的時間比較長,充放電達到了一千多兆瓦。延農站是6月初正式投運,大概運行了十多天。綜合能量效率都比較高,將近90%左右。
從現在運行方面出現的一些問題,因?yàn)闆]有進行比較好的深化和歸納總結,就把問題直接列上來了。在榔梨站運行一段時間以后,SOC出現偏差,所以每個月都會做一個重新的標定。在最近延農站充電的時候個別電池出現了無警告充電閉鎖,后來查出來是電壓偏高,后來找到廠家,可能是BMS的主動均衡功能沒有控制的很好。BMS出現bug導致充放電不完全沒有完成指標。再一個就是空調系統出現問題,這個問題暫時還沒有解決。
第四部分,應用規劃。短期招標運維后,所有的儲能電站都是歸長沙的地調公司直接調用運行的,后面都會采用自動無人值守的方式。雖然是省電力公司投的錢,但是這個項目肯定是一個示范性的項目,現在儲能電站在電網側盈利的方式不明顯,對于運營、投資模式也在需要進一步深化。

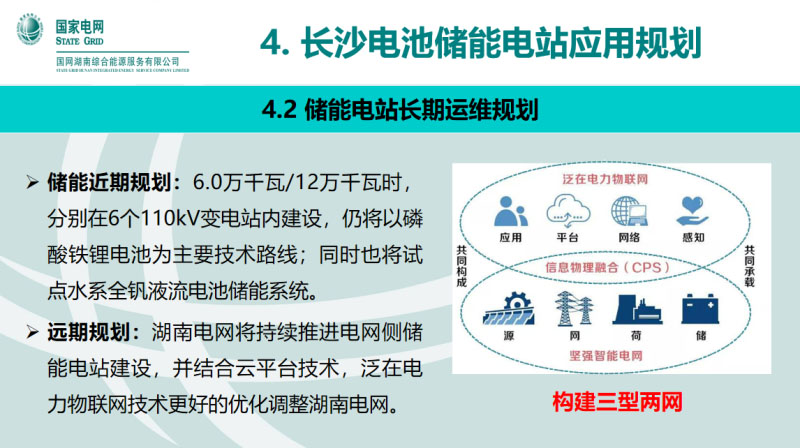

長沙儲能電站二期的工程建設,也是60兆瓦、120兆瓦時,現在確定是建在6個110kv變電站周邊,主要采用磷酸鐵鋰技術路線,同時會試點全釩液流電池的儲能系統。因?yàn)楝F(xiàn)在全國都在做云平臺的技術,泛在電力物聯網,將來會結合這個技術做一個更大規模的聚合式的儲能電站,把儲能的電站利用到電網結構的調整上面來。
前面有專家提到三站合一和多站融合,芙蓉站已經把三站合一的結構做好了,是跟騰訊公司合作的數據中心站,具體的進展本人也不是很清楚,所以就不在這里詳細匯報了。
謝謝各位,我的匯報完畢。
