中國儲能網訊:最近幾個月以來,究竟哪一個電池儲能項目能獲得歐洲“最大電池儲能系統”這一稱號一直備受爭議。
Eneco公司日前聲稱,上個月其在德國北部部署的一個48MW電池儲能系統將是歐洲最大的電池儲能系統。但現在BSR EPC公司透露已在2017年底為Statera Energy公司在Bishop's Stortford附近部署了一個49.9MW的電池儲能系統。
并給出了一些重要的統計數據:
?4500平方米:電池儲能系統的占地面積
?27個:現場安裝的逆變器數量
?12km: 站點連接中使用的電纜長度
?150000個:構成電池儲能的鋰離子電池數量
4500平方米可能聽起來像一個很大空間,但它對于這種規模的電池儲能系統來說很小,與采用集裝箱的類似電池儲能系統相比要小50%。這是由SMA Sunbelt Energy GmbH進行的E-house設計實現的。雖然有利于規劃,但有限的空間對設計和施工都提出了重大挑戰。
以下分享以這種規模交付項目的三個關鍵要素。
要素1:負載曲線為王
如果不了解電池的運行方式,其設計優化的范圍有限。因此需要了解負載配置文件和電池充電/放電事件的頻率,可以在一定限度內優化電纜布線,同時確保項目在未來可以靈活地獲取新的收入流。
因此,計算電纜規格是一項謹慎的平衡行為,涉及與電池操作人員的協作。規格過小的電纜會導致過熱或損耗增加。而加大電纜的規格將會浪費資源,同時提高項目的總體成本。
要素2:采用3D建模
將12km長的電纜安裝到相對較小的區域,同時緊密的交叉點保持最佳電纜溫度并不簡單。而使用比鋼樁占用更多空間并限制復雜網絡的混凝土結構則更具挑戰性。
其答案是采用3D建模,以繪制出最佳的電纜部署路線,特別是在緊密的交叉點。使用鋼樁代替混凝土可以使安裝過程更容易,同時還可以避免與混凝土結構相關的浪費。

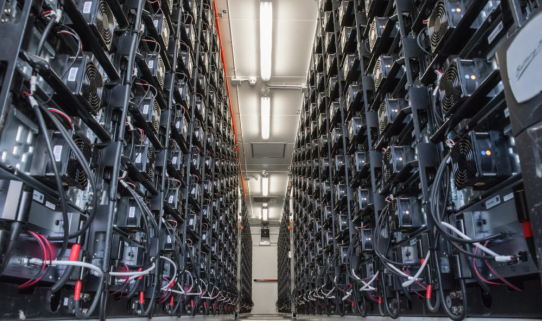

容納大約150000個鋰離子電池電池模塊
要素3:嚴格的時間表
這似乎是一個顯而易見的觀點,但當涉及空間問題時,確實值得一提。有多個團隊同時工作,必須嚴格遵守時間表。例如,溝槽挖掘機和電纜層很難同時施工,建議在附近設置一個非現場控制區域,以幫助簡化不同團隊的協調,使得緊湊的時間表更容易實現。
連接到電網電池儲能設備正變得越來越流行。上個月,Pivot Power公司計劃在英國全國范圍內安裝連接50MW電池儲能系統的45個傳輸網絡,以支持電動汽車的使用,同時還提供具有更大價值的電網靈活性。
通過直接連接到傳輸網絡而不是分布式網絡,這樣的項目可以獲得具有吸引力的成本效益。通過傳輸連接進行充電和放電通過規模和簡單性提高了成本效率,允許電池在高電壓下充電并將電能出售給電網,而無需通過中間人。隨著對“靈活性優先”的呼吁越來越高,傳輸連接的電池儲能系統是一種快速且可能有利可圖的基礎設施。
如今儲能的需求正在增長,隨著更多的收入流被解鎖,人們都期待出現規模更大、技術更先進的電池儲能系統。(本稿件由中國儲能網獨家編譯,如需轉載請注明來源,違者必究)
