浙北—福州特高壓工程福建段共有5個標段,線路全長2×175千米,共建鐵塔708基,途徑寧德、福州兩地市18個鄉鎮。自今年5月開始進行塔基澆筑以來,目前已完成澆筑234基,正在澆筑73基,開挖基坑223基,各項工作正按計劃有序推進。其中,16標段由福建送變電公司承建,線長2×45.3千米,新建鐵塔192基。

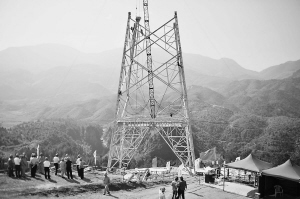

首基鐵塔組立試點將進一步規范后續鐵塔組立施工工藝,提升施工質量,對全線鐵塔組立工作起到典型示范作用。負責首基鐵塔組立的福建送變電公司認真編制鐵塔組立施工方案,落實安全、質量、技術等各項措施,并對施工人員進行了施工技術和安全交底。在鐵塔組立時,該公司采用內懸浮外拉線抱桿施工工藝,確保了施工安全和工程建設順利推進。
