中國儲能網訊:11月7日上午,由水電五局承建的江蘇最大抽水蓄能電站——溧陽抽水蓄能電站最后一臺機轉子成功吊裝。
江蘇溧陽抽水蓄能電站地處江蘇省溧陽市,電站設計安裝6臺單機容量25萬千瓦的可逆式水泵水輪發電機組,總裝機容量150萬千瓦,是江蘇省迄今為止規模最大的抽水蓄能電站工程。
該電站發電電動機轉子由磁極、磁軛、轉子支架、軸、集電裝置和轉子引線組成。轉子外徑6282毫米,磁軛高度2800毫米,磁軛外徑5556毫米,轉子重量(含起吊軸)385噸,現場采用2臺250噸橋機并車抬吊。
作為最后一臺轉子,項目部在轉子組裝、吊裝等多方面都總結了前面5臺的經驗,并進行了相應的優化。其中,轉子磁極掛裝階段,項目部就分析總結了正處于調試階段的6號、5號機組動平衡試驗過程中配重量增加較大的原因,建設性的提出了調整磁極不平衡重量,在不改變磁極極性的情況下增大轉子引線對稱方向不平衡重量,從而有效減少動平衡試驗配重重量,加快該分部調試的進程。這一建議最終得到了廠家、監理、業主的同意,并在安裝調試過程中取得了預期目的。

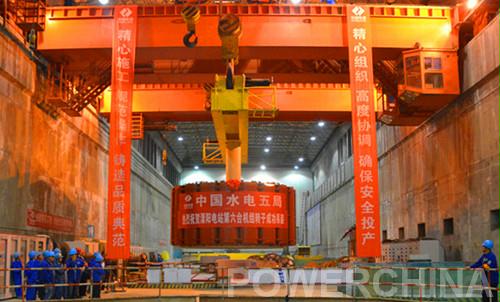

此次轉子吊裝項目部高度重視,為保證吊裝的順利、安全,吊裝前項目部組織業主、監理、廠家,對橋機、專用吊具、轉子本體、吊裝通道、機坑進行了四方聯合檢查,并在現場對參與吊裝的作業人員進行了現場技術交底和安全交底,對可能發生的緊急情況制訂了詳細的應對措施,對操作、監護等主要崗位上的人員進行了再次確認,歷時半小時,2號機轉子平穩落入機坑。至此,該電站機組安裝大件全部安裝就位,向電站全面安裝調試邁出了堅實的一步。
