中國儲能網訊:9月22日,水電十二局施工的江蘇溧陽抽水蓄能電站上水庫工程順利通過蓄水驗收。
溧陽抽水蓄能電站位于江蘇省溧陽市,距溧陽市公路里程為32km。電站安裝6臺單機容量為250MW的可逆式水泵水輪發電機組,總裝機容量1500MW。樞紐工程主要由上水庫、輸水發電系統及下水庫等組成。

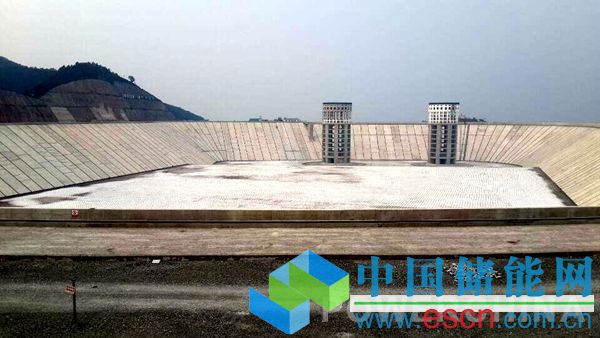

上水庫工程位于五員山林場工區,正常蓄水位291.00m,死水位254.00m,有效庫容1195.9萬m3,總庫容1422.9萬m3。主要建筑物有主壩、2座副壩、進/出水口、庫岸及庫底防滲體系等。主壩和①②副壩均為鋼筋混凝土面板堆石壩,主壩軸線軸線長度1113.2m,軸線壩高為165.00m,填筑方量近1600萬立方米。
上水庫工程于 2011 年 2 月開工,2011年8月上水庫主壩開始填筑,2014 年3月上水庫主壩填筑完成,2014年10月主壩面板開始澆筑,2015年1月上水庫主、副壩及庫周混凝土面板澆筑完成,2015年9月中旬庫底防滲完成。
2015年7月20日~31日,溧陽電站上水庫蓄水安全鑒定順利完成;8月11日~16日水電工程質量監督總站組織進行上水庫蓄水階段專項質量監督;8月12日~15日水利水電規劃總院專家組對上水庫蓄水前進行了現場檢查。2015年9月20日~21日驗收專家組復查了現場檢查補充完善工作,并對工程建設情況、上水庫蓄水及防洪度汛方案、驗收資料等方面情況進行了評審。
2015年9月22日,由水電水利規劃設計總院及江蘇省發展和改革委員會、能源局及有關部門組成的江蘇溧陽抽水蓄能電站上水庫工程蓄水驗收委員會,在江蘇溧陽組織召開了江蘇溧陽抽水蓄能電站上水庫工程蓄水驗收會議。會議聽取了工程參建單位關于上水庫工程建設情況的匯報、中國水利水電建設工程咨詢有限責任公司關于上水庫工程蓄水安全鑒定結論的匯報、水電工程質量監督總站關于工程蓄水質量監督情況的匯報,以及驗收專家組意見的匯報。與會各位委員和代表就工程蓄水驗收條件進行了討論,對存在的問題進行了研究和協調,提出了處理意見。
經會議討論審議,驗收委員會認為江蘇溧陽抽水蓄能電站上水庫工程建設形象面貌滿足工程蓄水要求,已完工程施工質量總體滿足設計要求;質量監督單位已提出工程蓄水階段質量監督報告和具備蓄水條件的結論;工程蓄水安全鑒定單位已提出上水庫工程具備蓄水條件的明確意見;江蘇省移民主管部門已印發同意工程建設征地移民安置通過階段性驗收,工程蓄水計劃、防洪度汛方案及應急預案可行。據此,驗收委員會同意上水庫工程于2015年9月開始蓄水。
上水庫工程蓄水驗收順利通過,標志著2015年該工程又一個重大節點目標的完成,為2016年3月首臺機組發電奠定了堅實的基礎。
