中國儲能網訊:初冬的磴口寒意漸濃,磴口縣2025年專項行動電源側獨立儲能項目子項目1的建設熱潮卻絲毫不減,數百名建設者頂風冒寒、掛圖作戰,向著今年12月底全容量并網的目標發起最后攻堅。
走進磴口縣2025年專項行動電源側獨立儲能項目子項目1的施工現場,機械轟鳴、人潮涌動,呈現著一派熱火朝天建設場面。

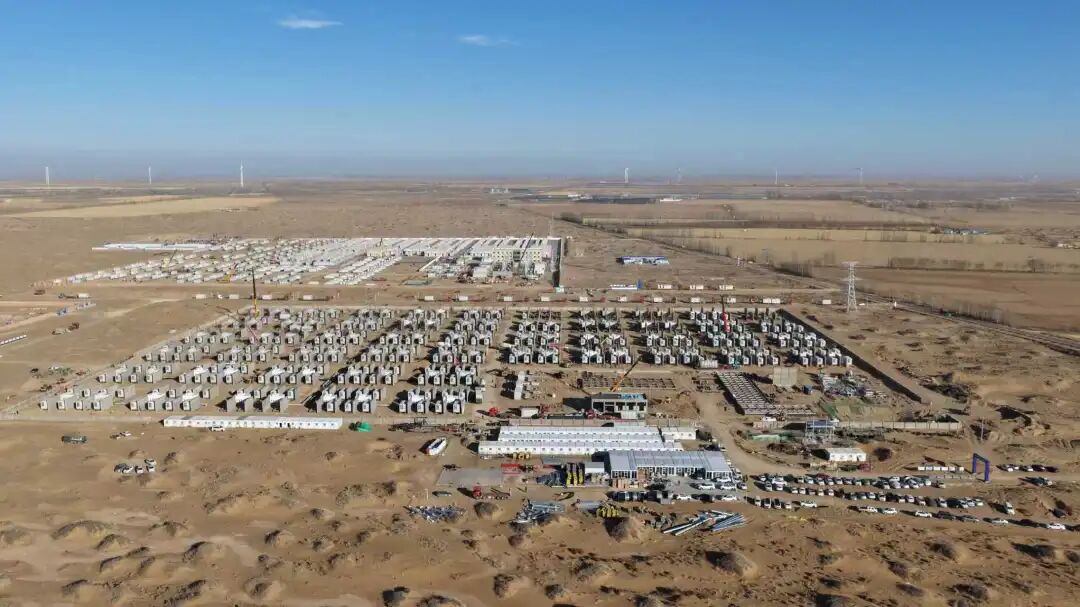

據中國電建集團吉林省電力勘測設計院有限公司項目副經理蘇恒東介紹,目前全場土建工作已全部結束,項目進入轉安裝階段。其中,電池艙共 400 臺,已安裝完成 270 臺;升壓一體倉 100 臺,已全部安裝完成;升壓站主變 2 臺,已安裝 1 臺;SVG 設備 4 臺,已全部安裝完成。其余設備正陸續到貨并推進安裝,預計 12 月 5 日前可完成全部安裝工作。

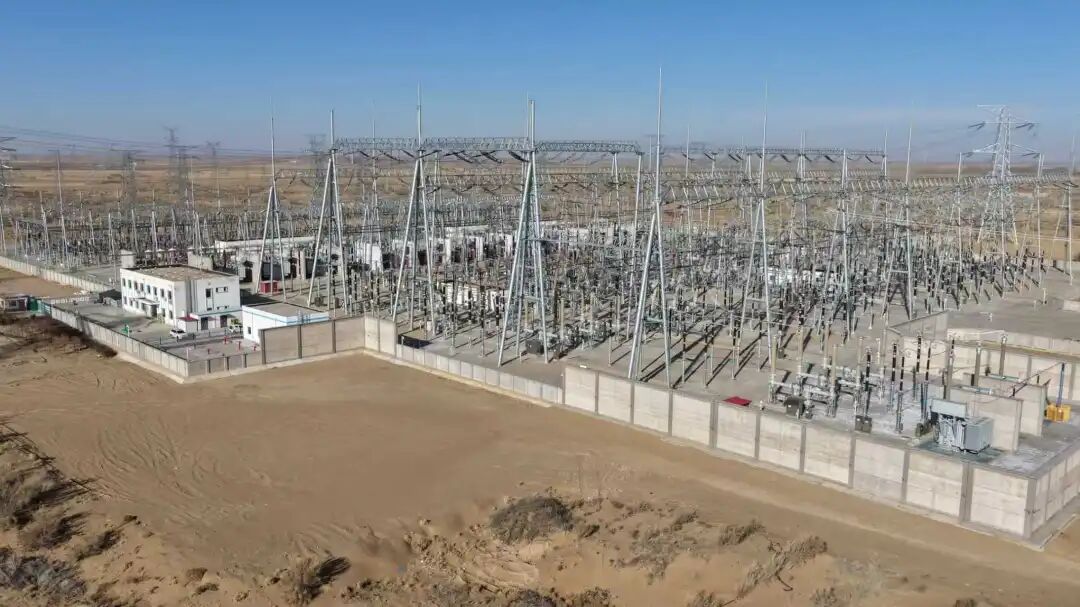

內蒙古磴口 2025 年專項行動電源側獨立儲能項目子項目 1 位于沙金套海蘇木溫都爾毛道嘎查(屬磴口縣沙金套海蘇木儲能集中建設項目區),該項目區是巴彥淖爾市首個集中規劃的儲能建設區,總占地 2300 畝,可容納 2000 萬千瓦時儲能項目;其中子項目 1 占地面積 187 畝,總投資 16.5 億元,項目總規模為 50 萬千瓦 / 200 萬千瓦時,于 2025 年 9 月 16 日開工建設,目前樁基施工、主變基礎、接地變基礎、一二次艙基礎、220KV 構架基礎等主要建設項目已全部完工,現進入電池艙、升壓一體艙主體設備安裝階段。此外,該儲能集中建設項目區內 2024 年建成的 60.5 萬千瓦 / 141 萬千瓦時電源側獨立儲能項目已轉入市場化運行。

近年來,磴口縣統籌規劃、快速壯大新能源裝機規模,加快新能源基地建設、就地消納?,F(xiàn)已獲批新能源裝機1404.8萬千瓦,引進國能、國電投、蒙能等21家能源企業入駐,已建成新能源電站26個,裝機規模達到540.8萬千瓦。截至目前,磴口縣已建成光伏+生態治理536萬千瓦、面積14.34萬畝。為切實保障電力系統安全穩定運行,磴口縣計劃重點圍繞祥泰500千伏變電站建設一個儲能700萬千瓦時的集中儲能區域。建成后,可有效提高新能源利用效率,促進可再生能源的消納利用和能源結構轉型,推進“綠電”產業高質量發展。
