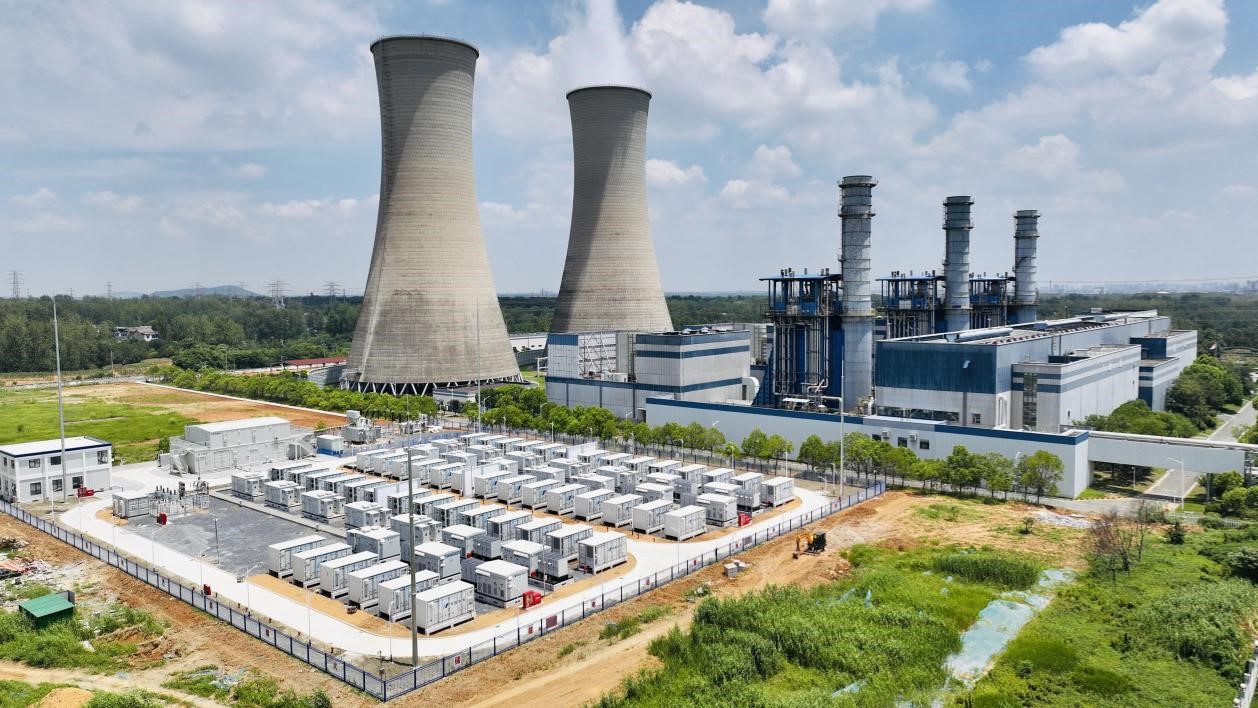

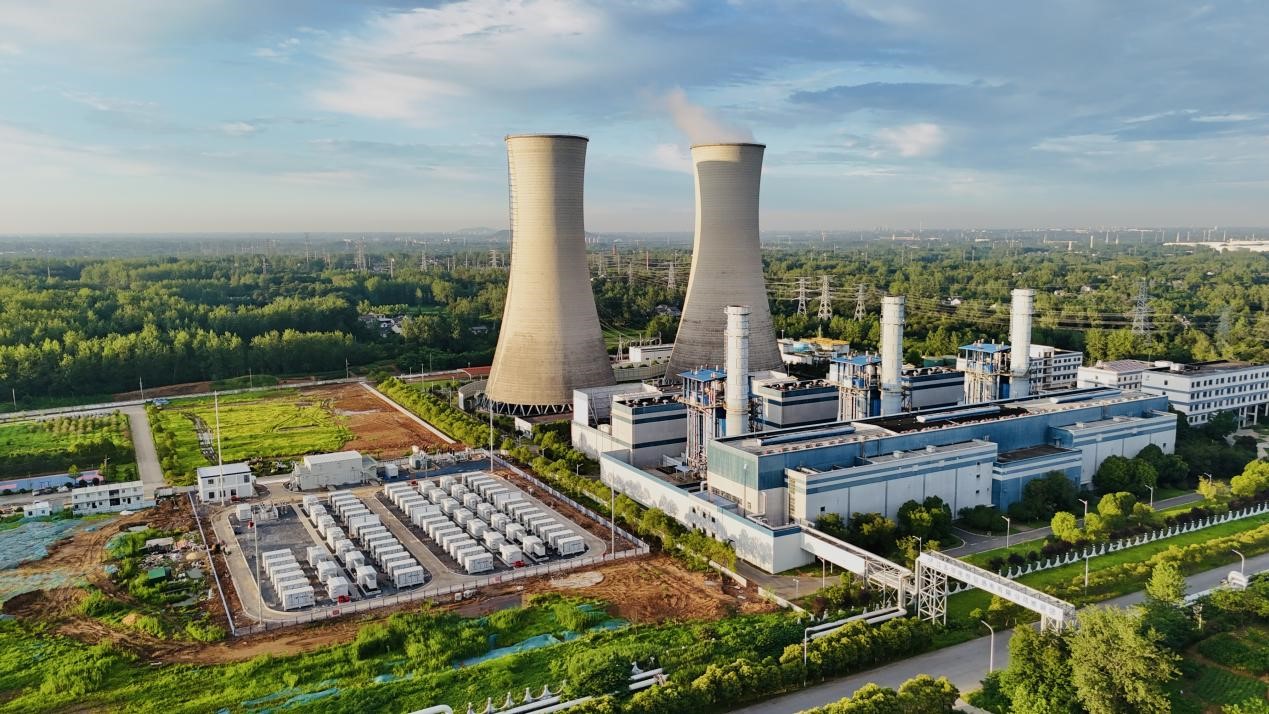

中國儲能網訊:今年,揚州地區規模最大的電網側儲能電站——江蘇華電儀征120MW/240MWh風光集中配建儲能項目正式投運。該項目占地47.8畝,構建了“儲?轉?升?調”一體化的智能化能源樞紐,預計每年可消納可再生能源電量超6800萬千瓦時,減少二氧化碳排放約4萬噸,顯著提升區域電網調節與應急保供能力。

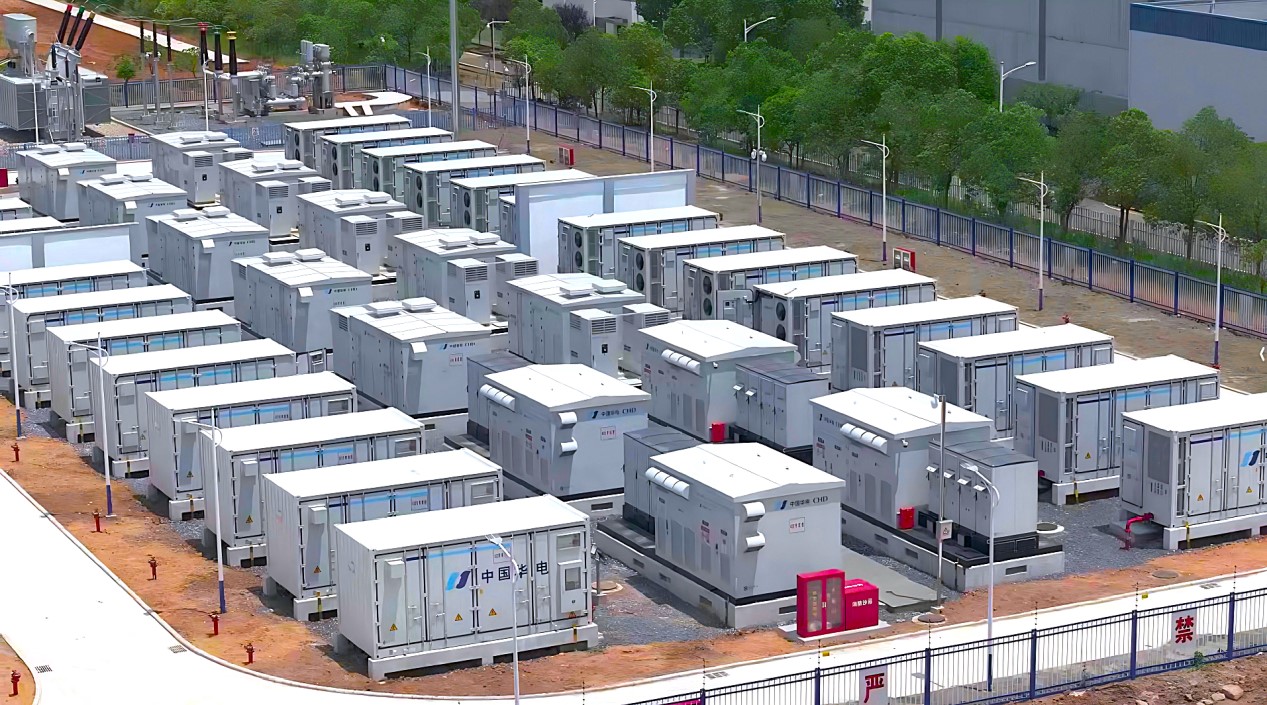

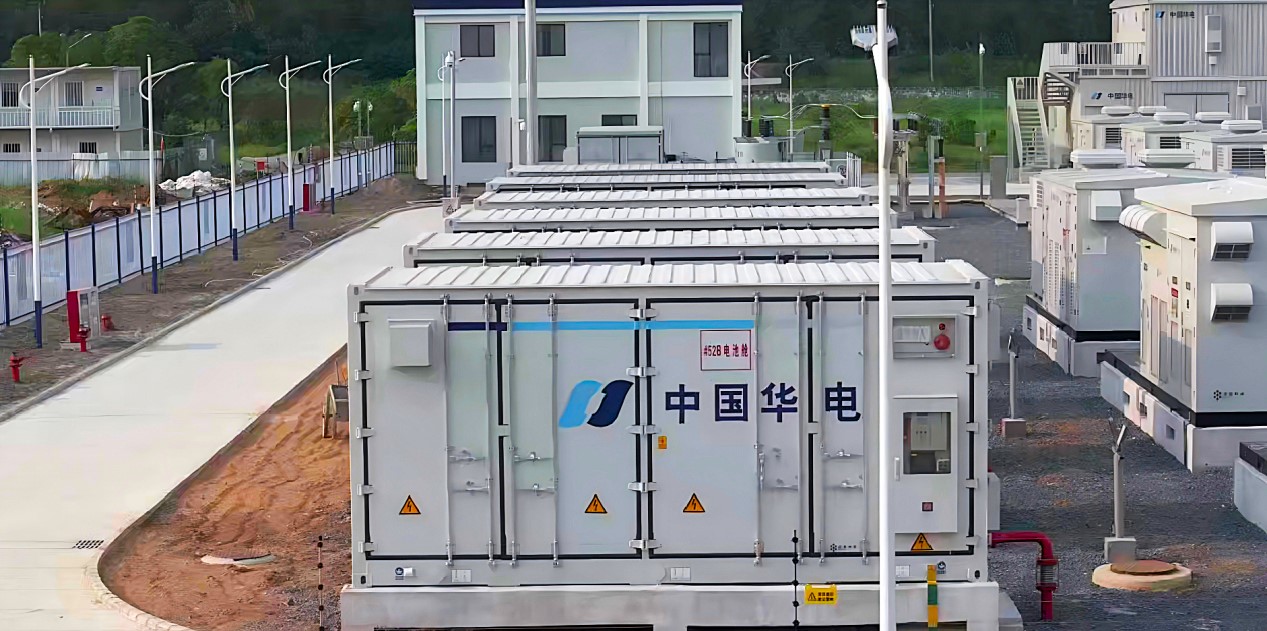

作為揚州區域規模最大的電網側儲能電站,項目配置24臺5MW升壓逆變一體機和48套5MWh儲能電池預制艙,采用標準化單元設計,每臺一體機搭配兩套電池系統構成10MWh儲能單元,共部署24個單元,并配套建設220kV升壓站,形成集約高效的能源調控平臺。

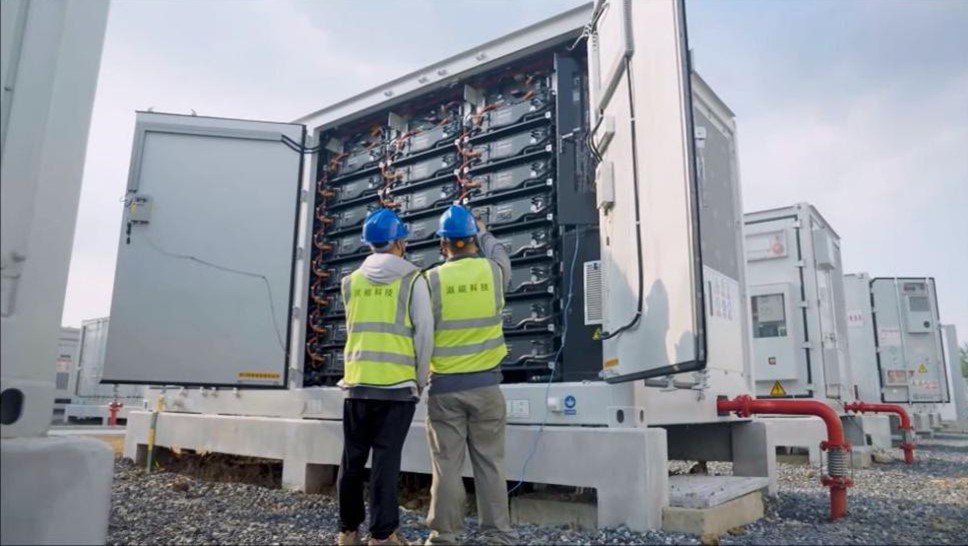

在技術方案上,項目選用安全性高、循環壽命長的磷酸鐵鋰電池,并由派能科技作為核心儲能系統供應商,為其提供80MWh儲能系統。該系統以“從芯到艙”全鏈路安全設計為核心,通過智能BMS實現毫秒級電池狀態監測,液冷熱管理技術保障溫度精準控制,并配備五重聯動消防保護機制,覆蓋主動預警、快速響應與多級滅火全流程,形成嚴密的安全閉環。

該電站在夏季用電高峰可兩小時內向電網輸送24萬度電,直接緩解供電壓力。其毫秒級響應能力還能瞬時平衡電網頻率波動,在極端天氣導致發電機組故障時充當“電力緩沖器”,有效防止電網崩潰。

項目建設周期僅兩個多月,派能科技通過高集成化系統設計與整艙運輸模式,降低物流風險,縮短現場安裝周期,保障電站快速投運,獲業主方高度肯定。這一高效實施為長三角地區迎峰度夏電力穩定供應提供了及時支撐。

在運營收益方面,項目經濟表現亮眼。據預測,2025年至2026年1月的高收益期單次放電收益可達16萬元,2026年后的穩定收益期單次放電收益約為9萬元。隨著全國電力交易市場機制不斷完善,項目收益空間有望進一步提升。
該儲能電站的投運是江蘇省推動新型儲能建設的一個縮影。截至2025年6月,江蘇新型儲能電站達95座,總裝機726萬千瓦,同比增長104%,規模位居長三角第一、全國第四,成為區域電力安全的“穩定器”。該項目通過參與電網調峰調頻與應急保供,不僅驗證了儲能在提升電網靈活性與促進新能源消納方面的關鍵作用,也為區域能源結構轉型與“雙碳”目標落實提供了可復制的解決方案。
