中國儲能網訊:金秋十月,舉國同慶。當全國人民沉浸在中秋國慶假期的團圓與歡樂中,在達拉特旗恩格貝鎮的廣袤土地上,谷山梁3GW/12.8GWh儲能電站項目建設現場熱潮涌動。機器轟鳴聲不絕于耳,建設者們忙碌的身影穿梭其間,他們用汗水與擔當,在祖國華誕之際譜寫著綠色能源建設的奮斗樂章。
作為內蒙古自治區能源領域的重點項目,谷山梁3GW/12.8GWh儲能電站項目總投資達112億元,占地面積約1100畝,由內蒙古中電儲能技術有限公司、遠景科技集團、海博思創公司等5家企業聯合投資建設,涵蓋7個子項目,計劃于2025年12月30日全面建成投用。

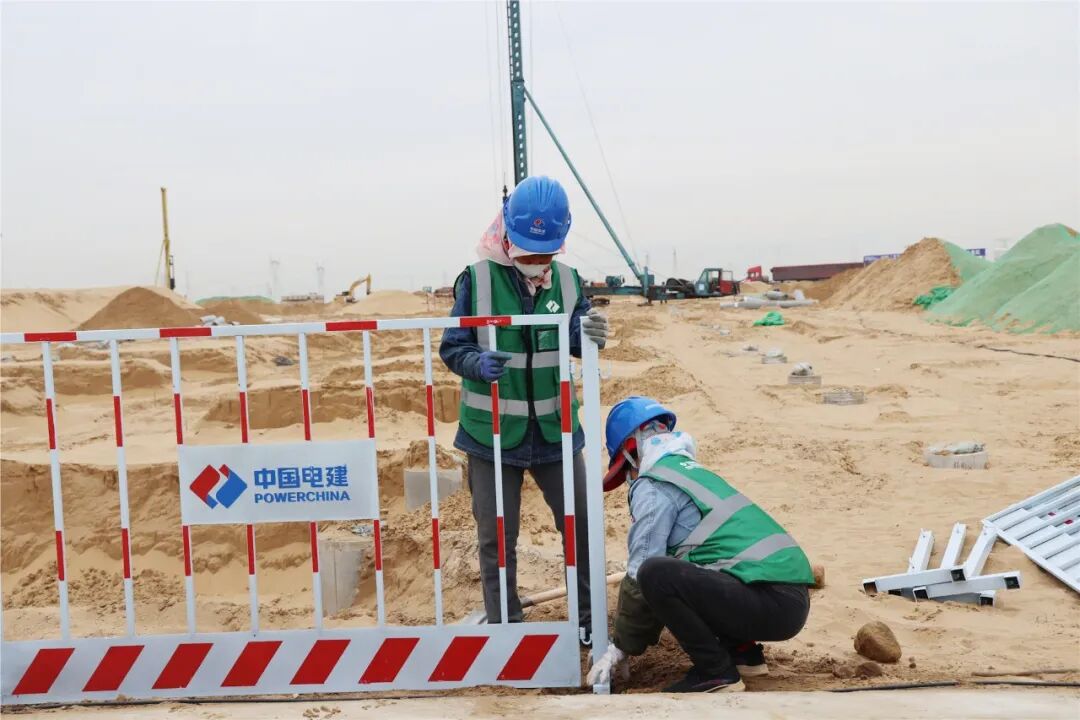

“工期緊、任務重,國慶假期正是搶進度的關鍵時期,目前現場投入施工人員600多人、各類施工機械50多臺,已經完成土建施工的70%,正在進行儲能設備基礎、儲能設備安裝、升壓站主變、SVG、GIS等設備基礎施工,以及綜合樓結構工程施工?!敝袊娊ū本┰汗壬搅喉椖拷?jīng)理袁自純說。
“為確保10月中上旬儲能設備順利就位,為后續并網投產奠定堅實基礎,國慶期間,項目部220余名施工人員堅守一線,30余名管理人員全程在崗統籌協調,30余臺吊車、鋼筋加工機械、發電機、鏟車等設備火力全開,全力以赴確保項目順利并網投產?!彪娊ê痹汗壬搅?00MW/2000MWh儲能項目經理黃光虎說。
據了解,該項目創新性融合磷酸鐵鋰、熔鹽儲能、全釩液流等多種技術路線,建成后每年可向電網輸送36億千瓦時清潔能源電力,預計實現年銷售收入18億元,創造稅收2.5億余元,不僅將為地方經濟發展注入強勁動力,更對優化能源結構、推動“雙碳”目標實現具有重要意義。

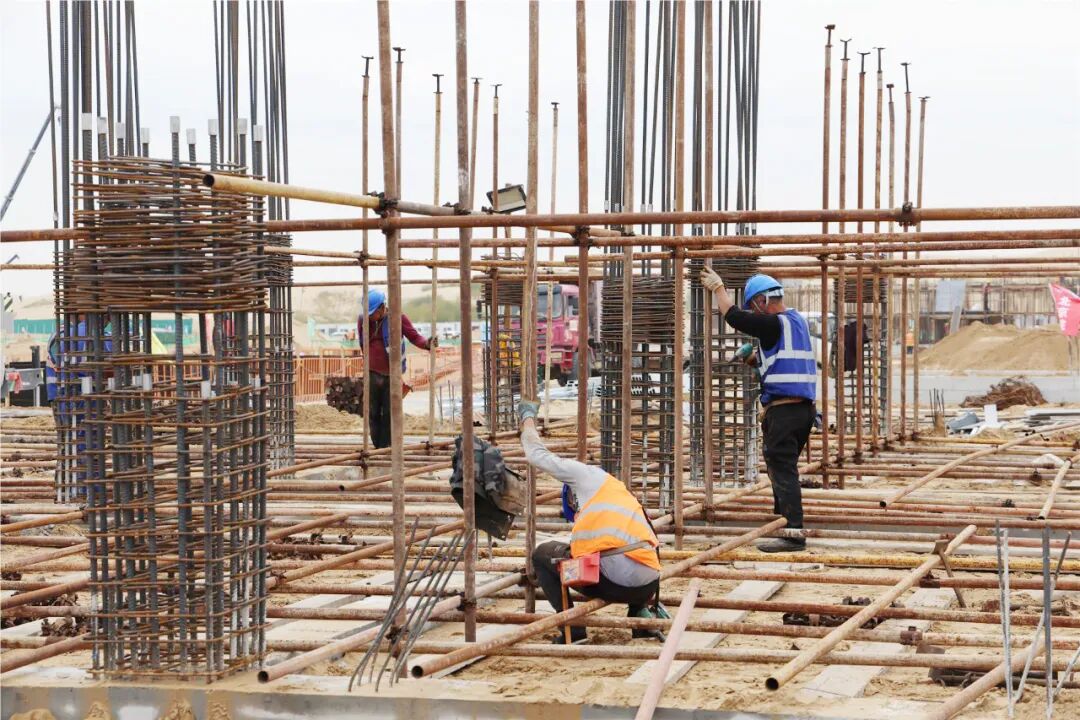

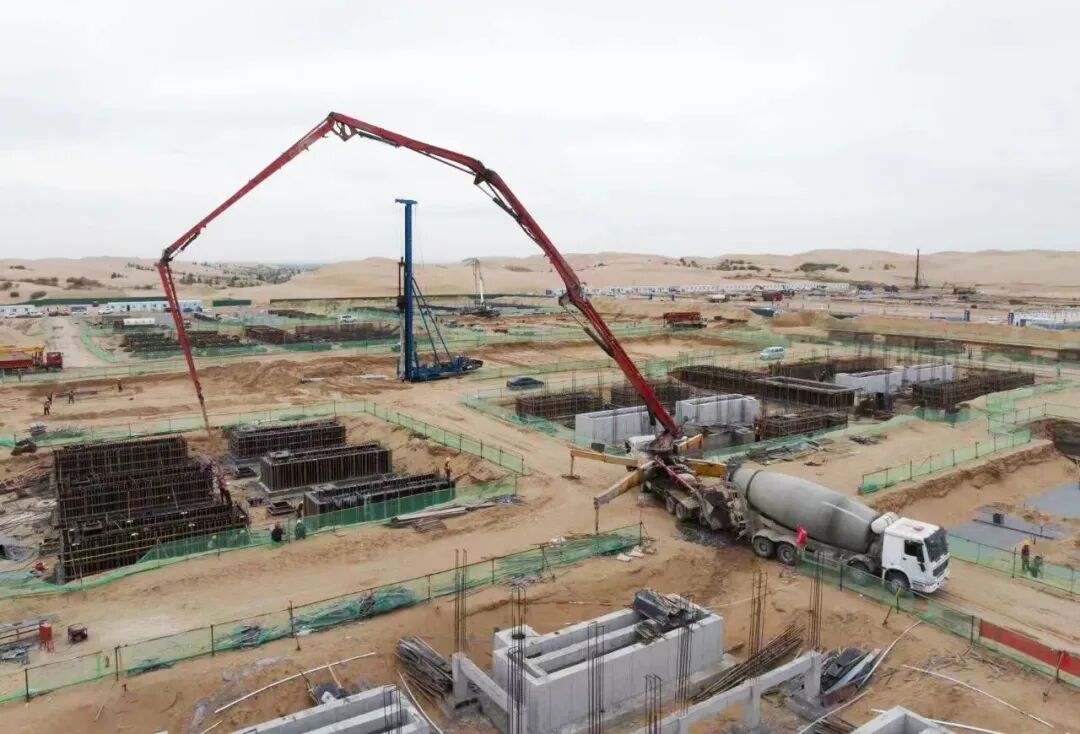

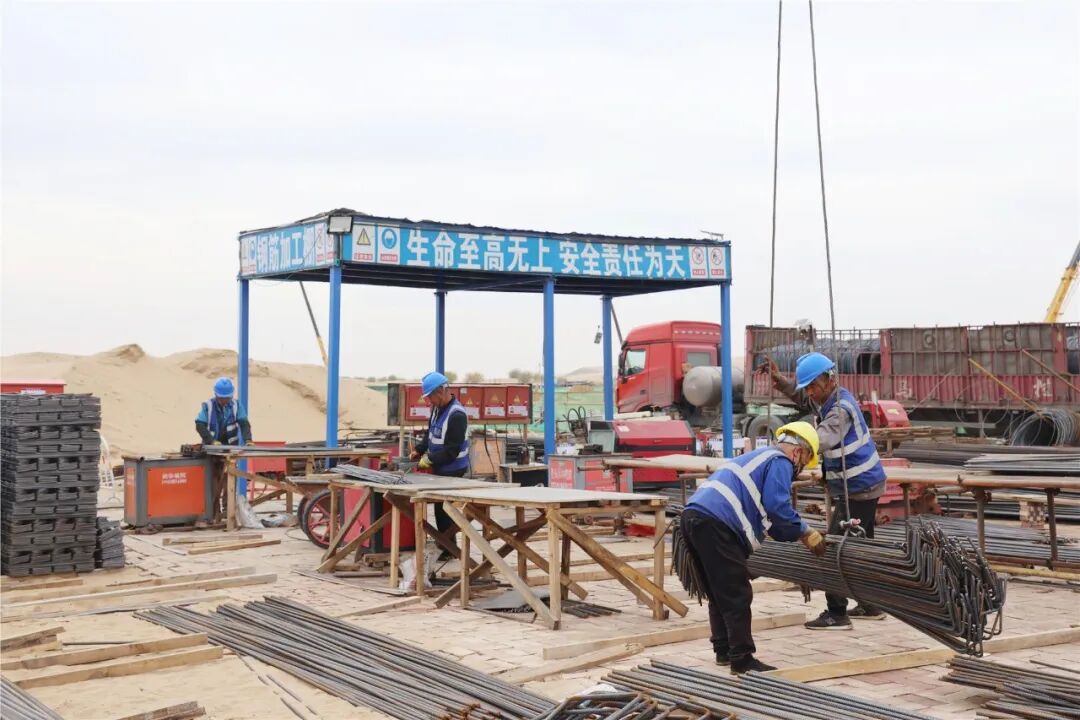

從晨光熹微到夜幕降臨,建設者們的身影始終活躍在施工一線。鋼筋班組精準作業,確保每一根鋼筋的間距與角度毫厘不差;機械操作員熟練操控設備,將一塊塊構件平穩吊裝到位;技術人員穿梭在各個作業面,仔細檢查每一道施工工序的質量……大家心往一處想、勁往一處使,用嚴謹與專注,詮釋著“工匠精神”。
他們以大地為紙、以汗水為墨,在達拉特大地上描繪著綠色能源的美好藍圖,用實際行動向祖國獻禮。相信在不久的將來,這座現代化的儲能電站將拔地而起,為這片熱土注入源源不斷的綠色動能,書寫新時代能源發展的嶄新篇章!
