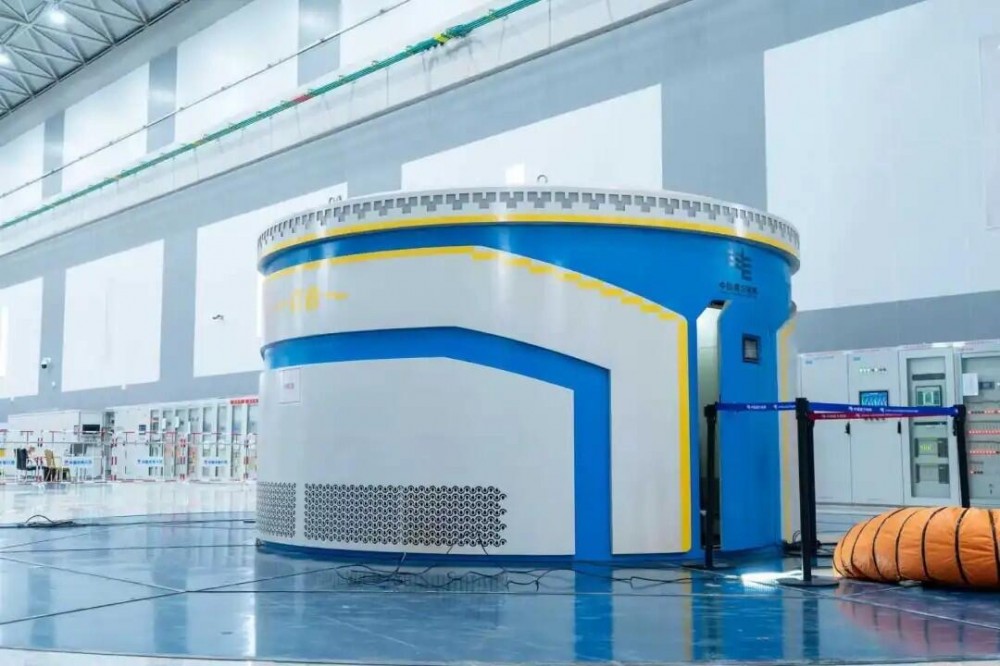

中國儲能網訊:10月3日,隨著并網開關合閘,南網儲能公司梅州抽水蓄能電站二期工程8號機組一次并網成功。至此,電站二期工程4臺30萬千瓦機組全部通過并網大考,為2025年底前全面建成240萬千瓦規模抽蓄電站奠定堅實基礎。
此次啟動的8號機組是梅蓄二期工程最后一臺機組。該機組“中國造”成色十足,監控、勵磁、調速器、繼電保護等系統芯片級自動化元件(包含繼電器、接觸器、PLC、斷路器、交換機、壓力變送器、傳感器)以及機組各部導軸承油泵、冷卻器、技術供水泵、電機、過濾器、電磁閥、水力量測系統儀表閥門等所有元器件全部采用國產化,從核心部件到智能控制全鏈條均為國產制造,填補了國內抽蓄機組“芯片級”自主可控空白。
8號機組10月3日發電工況一次啟動,7日并網一次成功,期間相繼完成熱穩定、過速、升流、升壓、假同期等全部試驗,振動、擺度、瓦溫等關鍵指標優于國標精品值,達到國內領先水平。
梅蓄電站聯合各參建單位總結運用一期“最短工期”經驗,實行“清單化、表格化、責任化”管理,將交叉作業壓縮30%,調試工期再次優化,實現“速度、質量、安全”三位一體。各參建單位大力協同,精誠合作,在制造工藝提升、作業順序調整、技術難題突破和經驗總結運用等方面充分溝通、共同作業,有效加強了機電安裝和調試。
梅蓄二期工程進入調試以來,始終保持優質高效的工作推進節奏。8月26日,首臺機組投產并同步實現“投產即入市”;10月2日,第二臺機組投產,助力粵港澳大灣區抽水蓄能在運規模突破1000萬千瓦大關。
梅蓄二期現場調試指揮部將把安全和質量放在第一位,確保年底前實現全部商業運行。
