中國儲能網訊:聚焦重大項目建設,激活綠色發展動能。作為呼倫貝爾市唯一獨立儲能項目,阿榮旗100萬千瓦/400萬千瓦時構網型儲能項目自2025年6月開工以來,始終保持高效推進態勢。當前項目施工已進入關鍵階段,各項建設任務按計劃穩步落實,為按期全面完工、如期投運奠定堅實基礎。

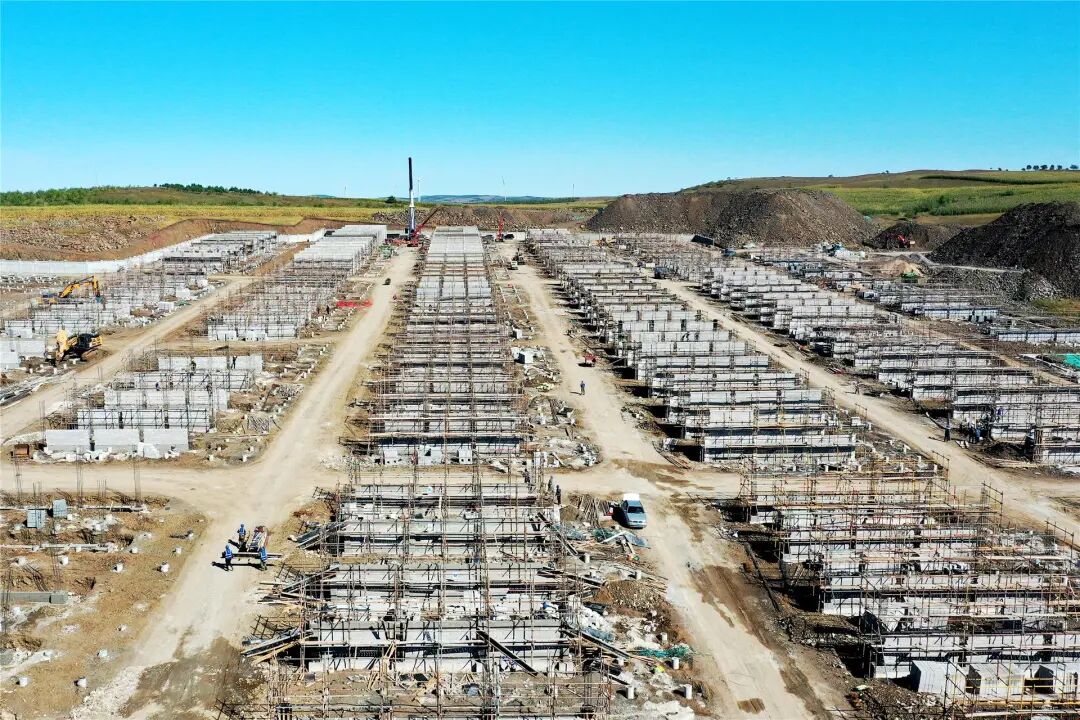

走進項目建設現場,機械轟鳴,一派熱火朝天的施工景象。翻斗車往來穿梭轉運物料,挖掘機揮舞鐵臂平整場地,施工人員佩戴安全裝備分散在各個作業區域,有條不紊推進電池艙基礎澆筑、電氣管線預埋等工序。截至目前,項目儲能電池艙區域的樁基施工已進入全面收尾階段,36組電池倉已陸續到場并啟動安裝,電氣接線埋管工程有序推進,模塊化建設優勢逐步凸顯,為后續設備安裝調試爭取了充足時間。
為保障施工高效銜接,項目團隊建立“每日溝通會”機制,現場施工組每天同步進度、對接技術參數,避免出現尺寸偏差、接口不匹配等問題。同時,針對秋季天氣變化,提前儲備防雨、防寒物資,制定應急預案,確保基礎施工不受短期天氣影響。該項目建成后將通過新建220千伏升壓站接入阿榮旗500千伏變電站,構建以“獨立新型儲能”為核心的一體化調節體系,為優化區域能源資源配置,建設國家重要能源和戰略資源基地做出積極貢獻。
