中國儲能網訊:2025年7月21日,金塔中光太陽能“光熱+光伏”試點項目10萬千瓦光熱項目實現運行里程碑——單日發電量達102.4萬kWh,當日最高負荷達到100.04MW。項目于4月初開始化鹽及調試工作,5月28日成功并網,7月10日實現全流程貫通。浙江綠儲科技有限公司提供的20MW中高壓熔鹽電加熱器是該項目的核心裝備之一。
甘肅·金塔中光太陽能“光熱+光伏”試點項目現場
熔鹽電加熱器:光熱系統的“能量調節中樞”
作為國家第二批“沙戈荒”大型風光基地示范項目,金塔電站采用“100MW光熱+600MW光伏”多能互補架構,配置9小時熔鹽儲能系統,年減排二氧化碳達136萬噸。在復雜能源耦合體系中,綠儲科技的熔鹽電加熱器發揮了兩大關鍵作用:
助力光熱電站雙向調峰:電加熱器配合光熱電站熔鹽儲熱系統實現“光伏出力降載時棄電存儲、電力需求高峰時頂峰發電”的雙向動態調節,助力光熱電站實現雙向、快速調峰。
提升項目經濟性:當光伏發電量超過電網消納能力時,20MW電加熱器將6kV高壓棄電轉化為565℃高溫熔鹽熱能,吸納冗余電力,降低項目棄電率,提升項目整體經濟性。
技術突破定義行業新標桿
綠儲科技為金塔項目定制的熔鹽電加熱系統,獲中電聯電力創新二等獎獎項,通過中國能源研究會鑒定“核心指標國際領先”,系統創新價值體現在:①6kV高壓直連,大幅減少配電設備投資,同時減少線損,降低運行成本;②0-100%無級調功,調節精度1%,實時追蹤光伏,減少棄電;③采用專利流場設計技術,較之于傳統折流板式電加熱器無超溫擊穿風險,壽命達25年。
從工廠到戈壁的準時交付
面對金塔項目2025年一季度并網的緊迫工期,綠儲科技展現出卓越的執行力:

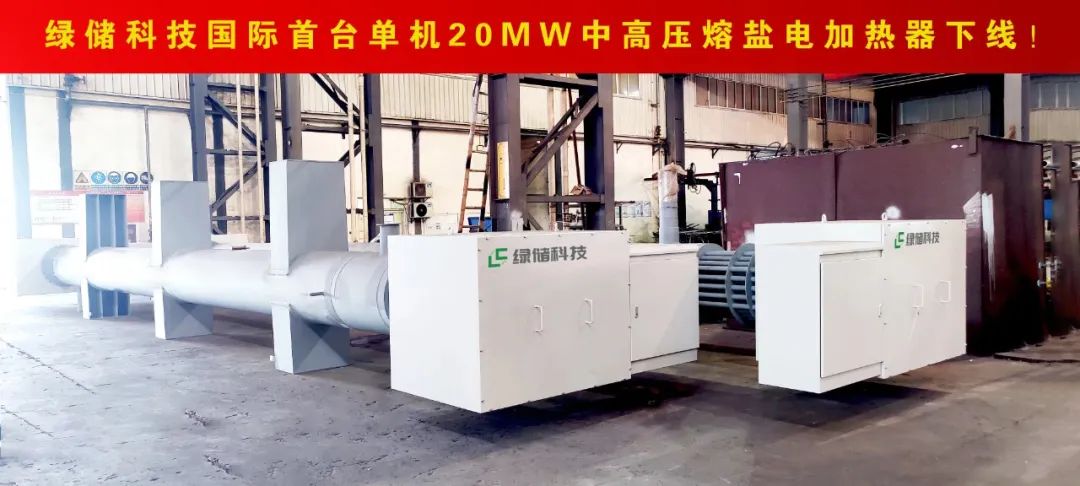

2024年5月25日,用于金塔項目的綠儲科技自主研發的全球首臺單機20MW熔鹽電加熱器成功下線;
2024年6月24日,綠儲科技舉行全球首臺20MW中高壓熔鹽電加熱器發貨儀式,設備抵達金塔項目現場;
2025年4月,技術團隊駐場開展安裝調試,在晝夜溫差超過15℃的“沙戈荒”環境中,完成注鹽、升降負荷測試,設備性能參數達到設計要求。
這臺設備重新定義了光熱電站熔鹽儲熱的邊界,不僅證明了大功率中高壓熔鹽電加熱器在極端環境的可靠性,更開啟了雙向調節光熱電站的新型運行模式。除金塔項目外,綠儲科技自主研發的熔鹽電加熱系統已取得業績超400MW,市場應用場景廣闊。
