中國儲能網訊:8月4日下午18時36分,廣東梅州抽水蓄能電站二期6號機組發電工況甩100%負荷試驗圓滿完成,機電設備安裝調試又一重要節點目標順利實現。
甩負荷試驗是機組啟動調試過程中的一個試驗驗證性項目,是檢驗機組、調速器、勵磁系統、繼電保護等各系統設計、制造和安裝質量的最重要試驗項目之一,是對機組運行相關的水工建筑物、輸水系統和機電設備的一次全面考驗。

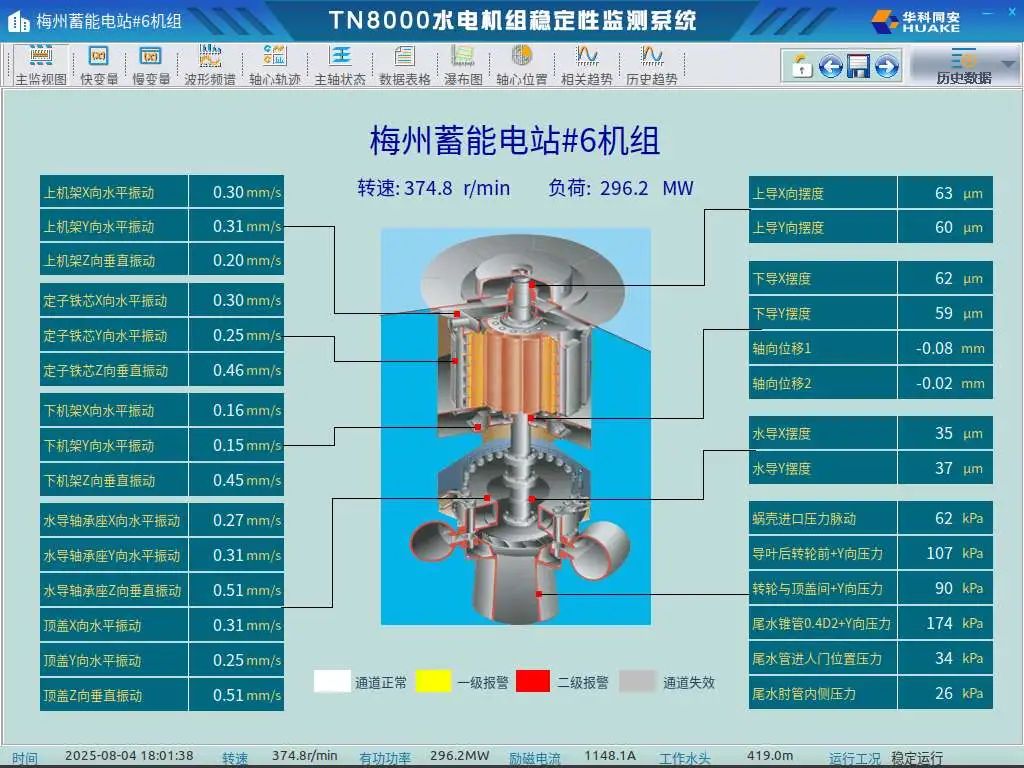

此次甩負荷試驗按25%、50%、75%及100%等四個負荷點依次進行,梅州抽水蓄能電站二期啟動試運行指揮部組織參建各方,通力合作、周密部署,歷時4天圓滿完成此次甩負荷試驗,驗證了機組控制系統在機組極端運行情況下的動態特性、主機和各輔助設備對甩負荷的適應能力以及設備安裝質量。本次機組甩100%負荷后最大轉速為130.7%額定轉速,機組保護動作正常,停機流程正常,機組各部位、各參數正常,機組調速系統動態性能、轉速上升率、水壓上升等試驗數據及關鍵指標均符合設計及合同要求。
在6號機組安裝過程中,梅州抽水蓄能電站二期項目部組織各參建單位嚴格把控安裝質量及精度,盤車數據優異,發電工況帶負載運行各軸承擺度均在5道(50微米)左右。6號機組于2025年7月19日正式開始啟動調試,并預先進行機組配重,先后完成了機組短路試驗、空載空轉試驗、發電并網試驗等。在本次試驗前,啟動試運行指揮部精心組織,嚴格按照調試方案組織試驗過程各項檢查驗收工作,確保機組甩負荷試驗安全有序完成。
接下來,啟動試驗指揮部將充分吸取5號機組調試經驗,精心組織現場調試人員和力量,嚴格按照審定的試驗方案和計劃開展6號機組啟動調試工作,精益求精,繼續開展抽水方向試驗、雙機甩負荷試驗及動水關球閥等性能試驗、背靠背試驗、涉網試驗等,將6號機組打造為精品機組、標桿機組。
