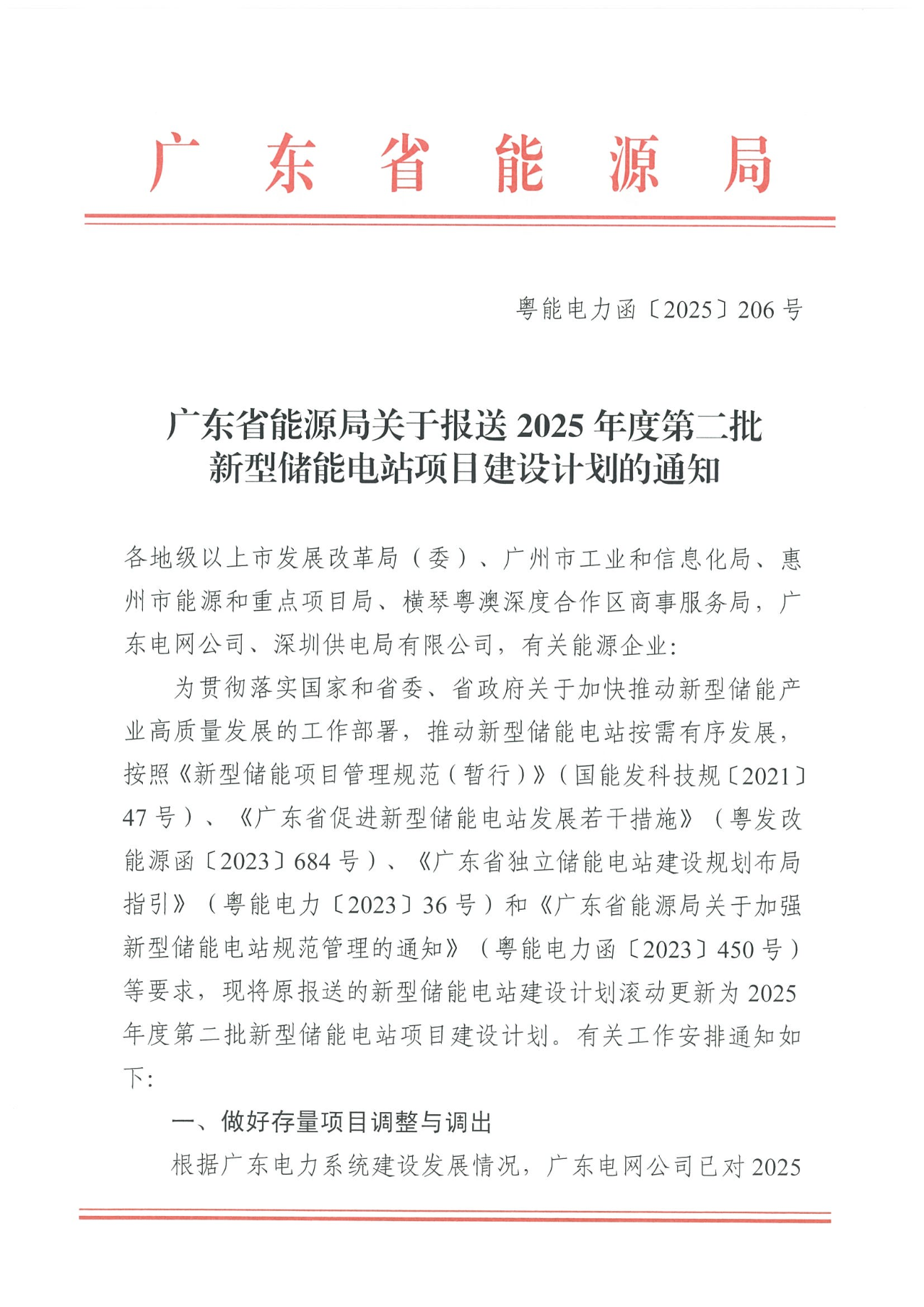

中國儲能網訊:7月11日,廣東省能源局下發《關于報送2025年度第二批新型儲能電站項目建設計劃的通知》,文件指出:廣東電網公司已對2025年度第一批申報新型儲能項目所在供電區的儲能承載能力以及各地市整體可接入容量進行測算評估,要求各地市結合技術評估論證結果,開展項目調整與調出工作。

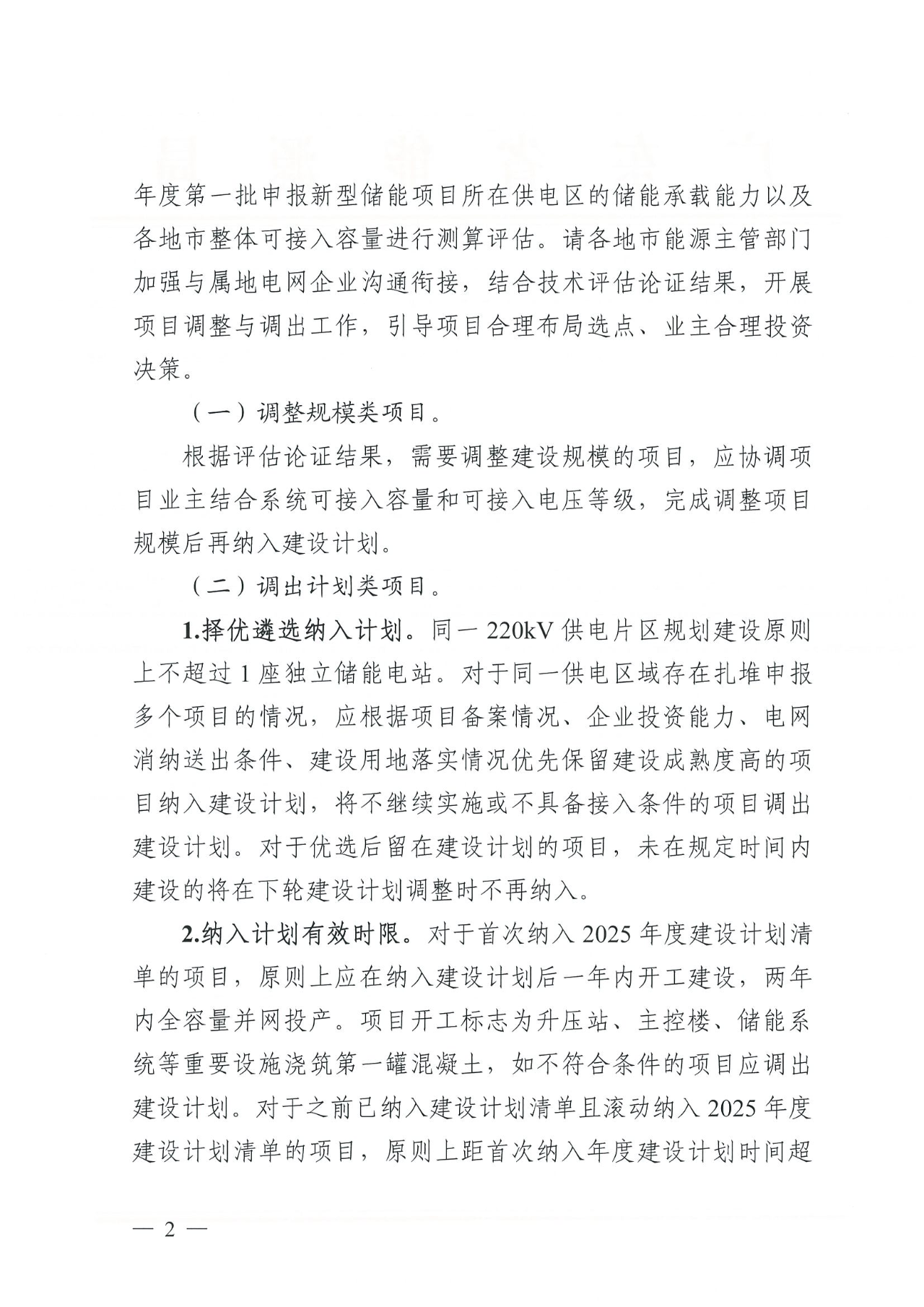

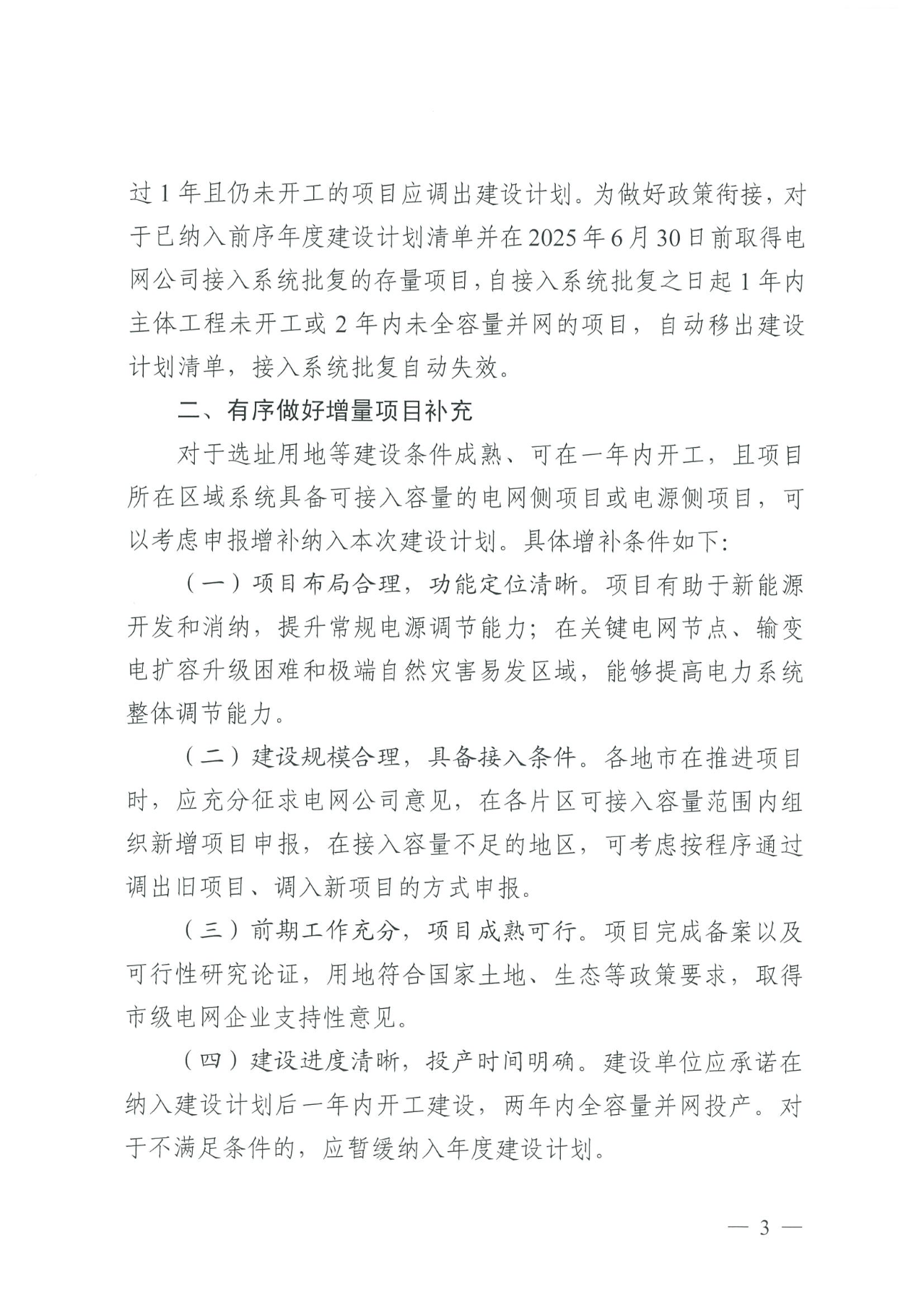

文件明確,同一220kV供電片區規劃建設原則上不超過1座獨立儲能電站。對于同一供電區域存在扎堆申報多個項目的情況,應根據項目備案情況、企業投資能力、電網消納送出條件、建設用地落實情況,優先保留建設成熟度高的項目納入建設計劃,將不繼續實施或不具備接入條件的項目調出建設計劃。

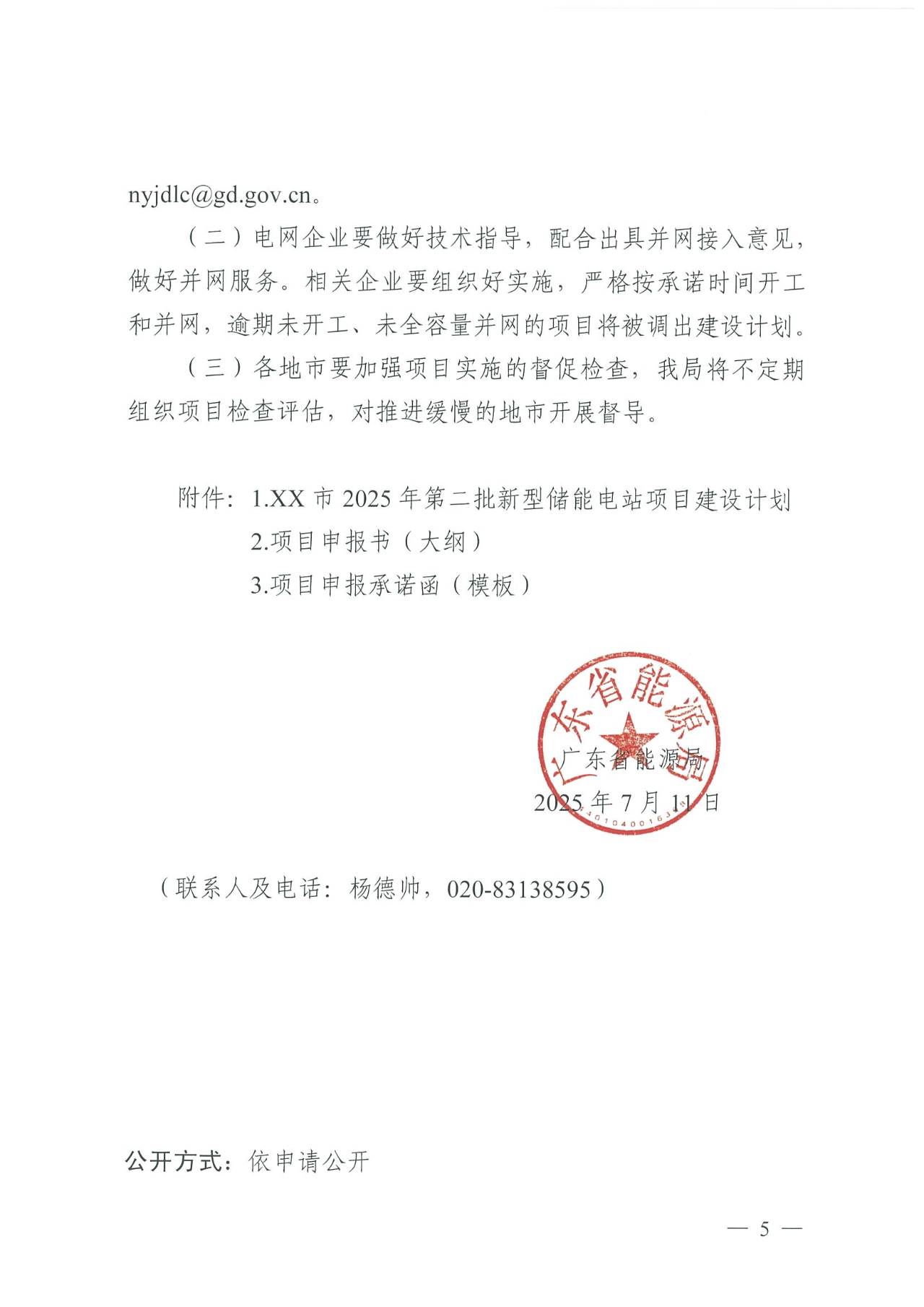

建設單位應承諾在納入建設計劃后一年內開工建設,兩年內全容量并網投產。對于不滿足條件的,應暫緩納入年度建設計劃。

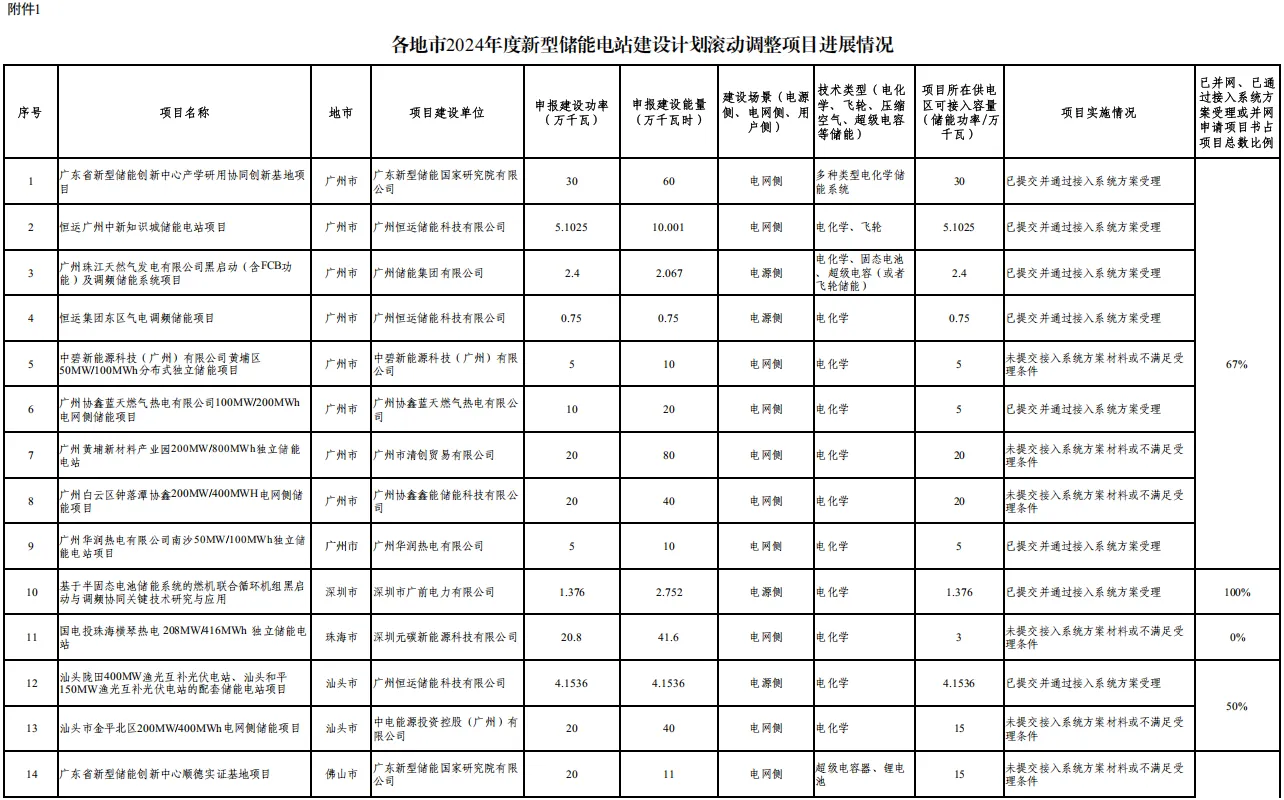

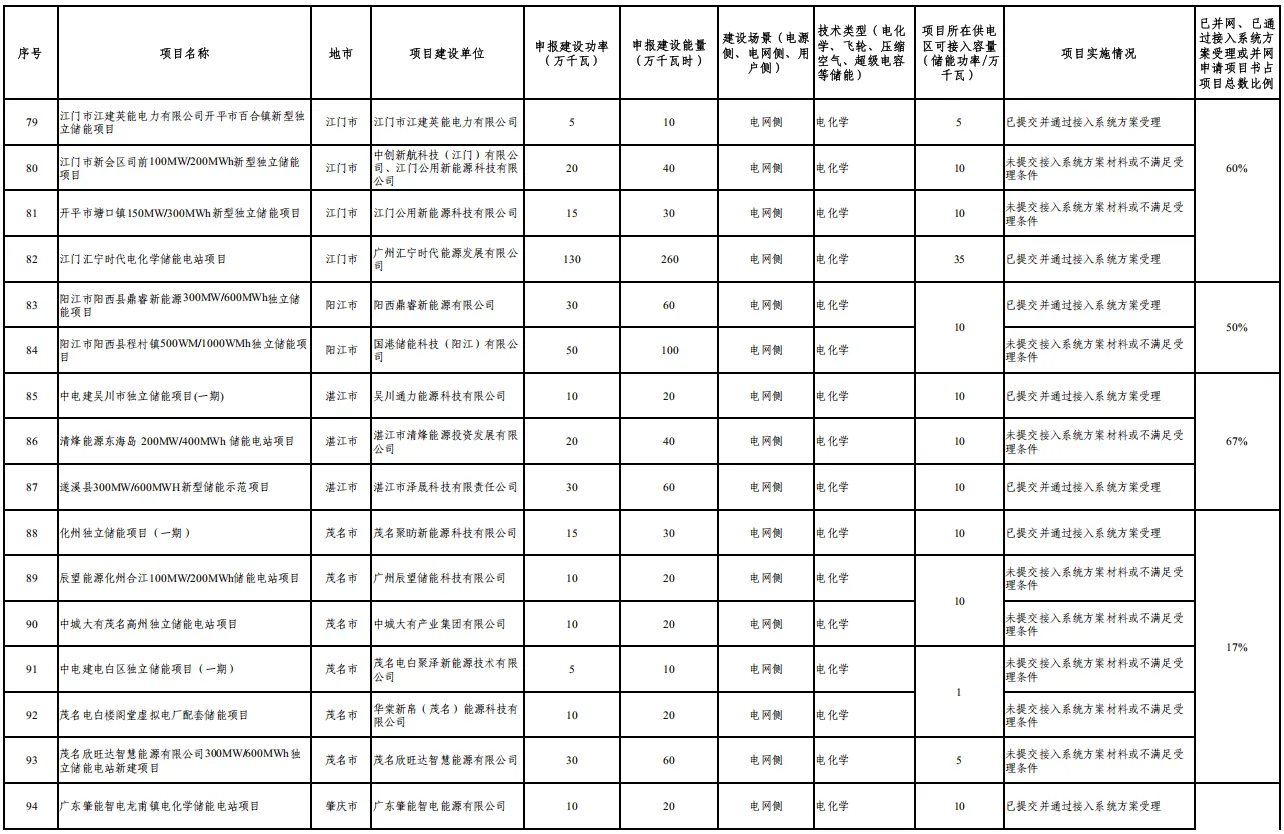

據了解,2025年2月12日,廣東省能源局發布《關于開展2025年度新型儲能電站項目建設計劃(第一批)申報工作的通知》,附件顯示廣東2024各地市上報儲能電站建設計劃共包含117個儲能項目合計17.3GW/34.8GWh。其中電網側儲能107個項目共17.1GW/34.6GWh,電源側儲能10個項目共179.8MW/190.2MWh。

從開發單位來看,寧德時代以總規模1.3GW/2.6GWh位列投資單位第一,其余位列前十的還有智光電氣、南方電網、粵水電、欣旺達、國港儲能、贛鋒鋰業、中城大有、連平縣工業園管委會、元碳新能源等。項目詳情見文末附件。
