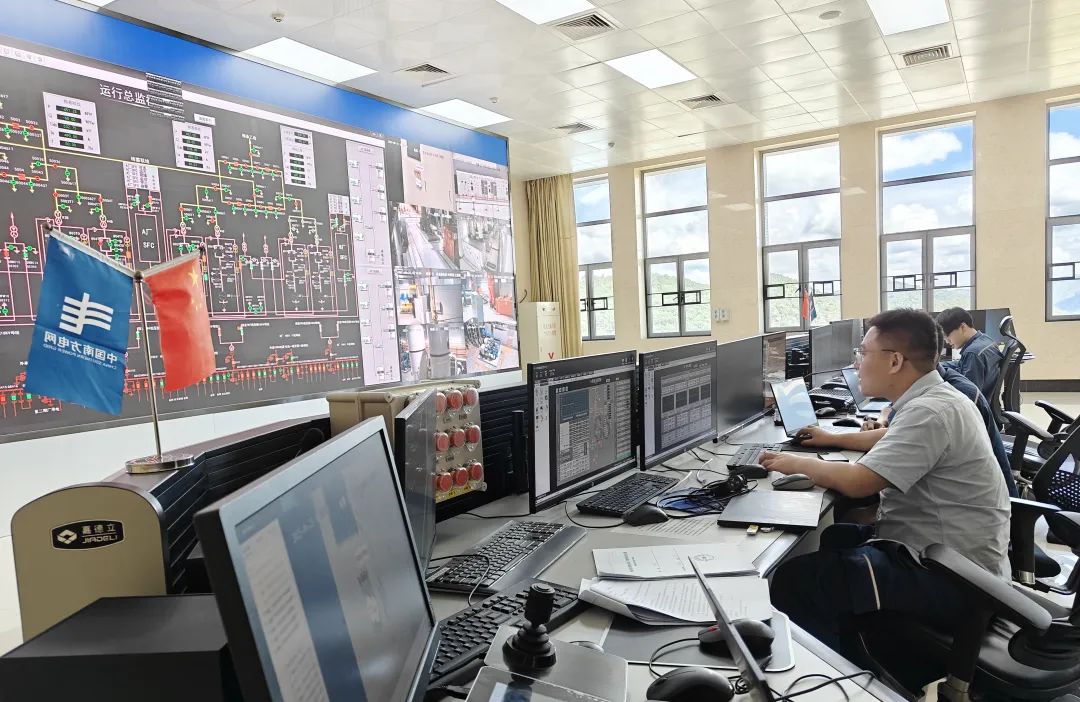

中國儲能網訊:6月25日,廣東梅州抽水蓄能電站二期首臺機組5號機涉網試驗順利完成,至此,首臺機組所有試驗均已順利完成,電站首臺機組即將迎來考核試運行的歷史性時刻。
據了解,梅州抽水蓄能電站二期共安裝4臺300兆瓦機組。涉網試驗的主要目的是考核與驗證機組能否滿足電網運行以及調度管理要求,是保障機組安全接入電網、支撐系統穩定運行、預防事故或設備損壞的重要環節。

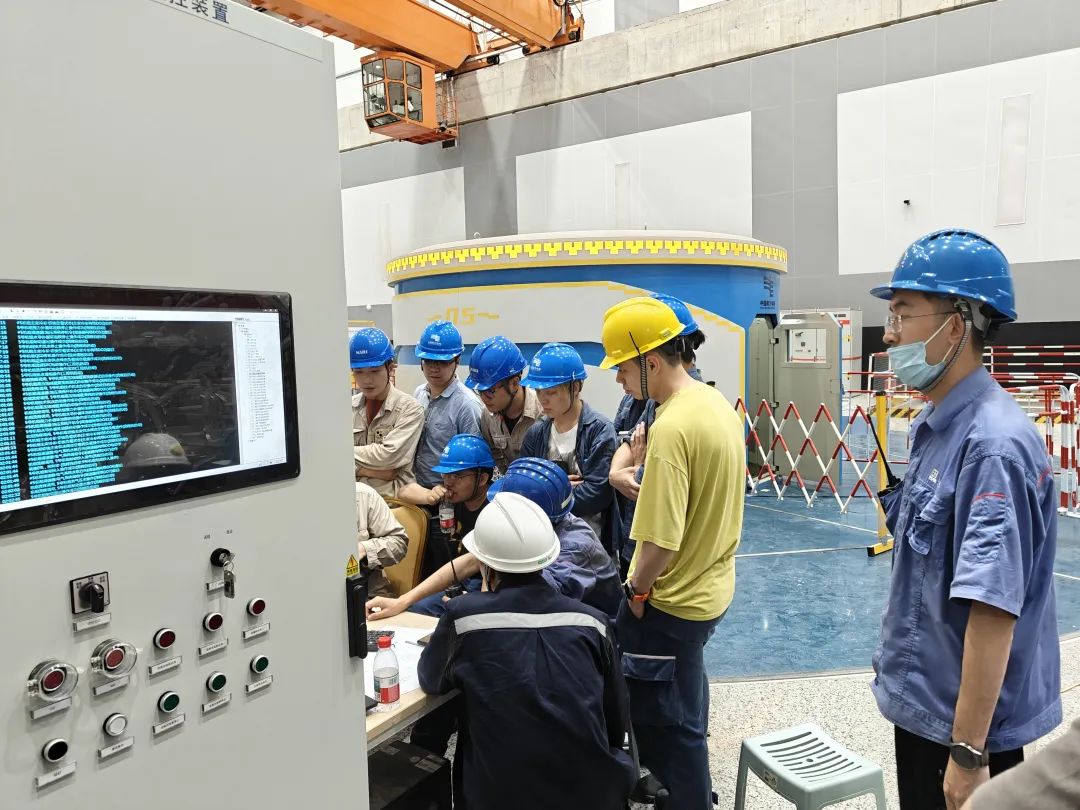

針對本次首臺機組的涉網試驗,梅州抽水蓄能電站二期現場調試指揮部經過多次組會討論后,明確了試驗條件、試驗項目以及試驗方法等技術細節,形成涉網試驗方案?,F(xiàn)場試驗期間,各專業調試人員先后完成交流勵磁系統參數測試及建模試驗、水輪機調速系統建模及參數測試、一次調頻及慣量響應試驗、AGC試驗、進相試驗以及AVC試驗,通過控制策略改進、參數優化等措施充分發揮了機組涉網性能,圓滿完成了涉網試驗工作。
梅州抽水蓄能電站二期嚴格按照機組啟動調試大綱精心組織、科學安排機組各項調試工作。首臺機組整組啟動調試項目主要包括啟動前調試、CP方向調試、發電方向調試、抽水方向調試和涉網試驗,從2025年5月22日開始CP(抽水調相)方式啟動至額定轉速,2025年6月9日首次發電方向并網發電,2025年6月24日完成涉網試驗,真正動態試驗時間約21天。動態調試期間,機組運行穩定,振動、擺度、瓦溫及噪音等關鍵指標均滿足要求,達到國內先進水平。
梅州抽水蓄能電站二期6號、7號、8號三臺機組的安裝及調試工作也在緊湊有序開展,計劃7月開始6號機組動態調試,年底全面建成投產。
