中國儲能網訊:在136號文發布之后,光伏行業徹底進入改革深水區,未來,光伏、儲能行業不再是“一表走天下的時代了”,隨著全國各地分布式管理辦法還有136號文的配套細則的陸續出臺,從事新能源行業的開發人員應該說是更加的不容易,因為您需要了解更多的政策,之前強哥一直分享的是光伏方面的知識點,今天就將光伏、儲能在531之后以實操為導向,結合最新實務材料,歸納光伏、儲能電站在2025年開發中的必備流程與手續,并重點提示開發人員在前期應注意的關鍵問題(如果覺得不錯的,煩請給個關注,點個贊!多分享給需要的朋友,有不對的地方評論區予以指正)
一、光伏、儲能項目的前期注意事項與收資要求
1.光伏開發人員前期必知

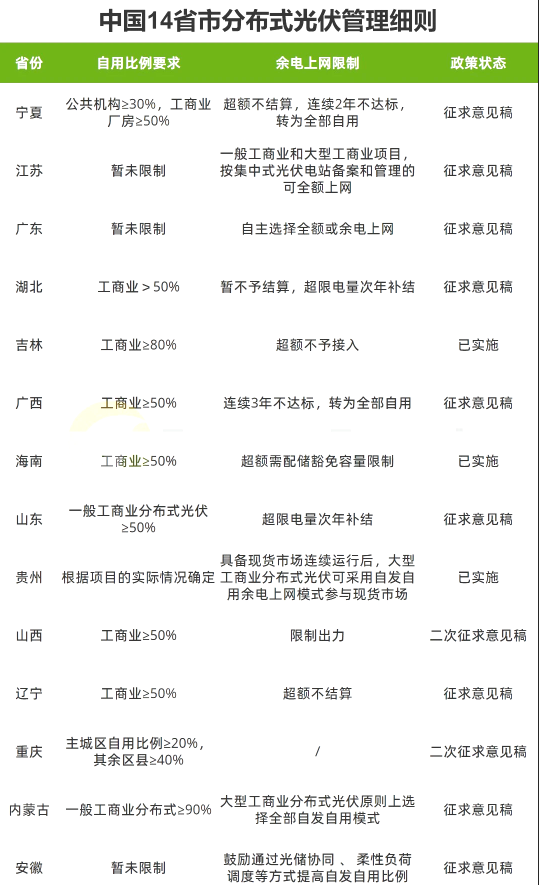

①所在省份的分布式管理辦法細則是否頒布,工商業的話,自發自用比例是多少,以及對余電上網有哪些限制。
②所在省份的136號文配套細則是否出臺,其機制電價、機制電量、機制電價生命周期多長等內容都必須掌握的。
③通過參考上面14個省份,對于沒有出臺對應細則的省市,所有工商業基本上安裝70%的消納比例去做。
2.工商業儲能開發人員前期必知

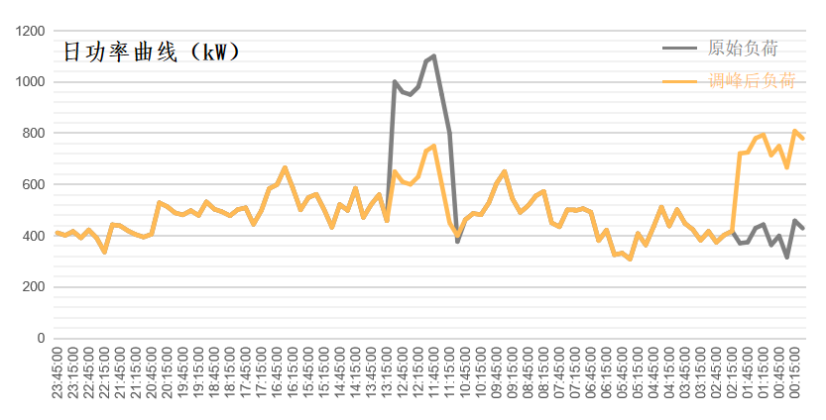

①主要關注電價峰谷價差、當?shù)卣哐a貼、年用電時間及用電量等因素。
②原則上選擇峰谷電價價差不低于0.7元/kWh的區域,價差越大越好。
③根據當前各地區政府補貼政策,目前政策較好的區域主要集中在浙江區
域、廣東區域、江蘇區域以及安徽等地區。
④原則上企業年用電天數不低于330天,年用電量不低于600萬度。⑤用戶生產和存儲物品的火災危險性等級為甲乙類之外。其他方面:如廠址、配電房條件;為降低項目投資,盡可能布置在配電房附近同時需滿足消防需要。

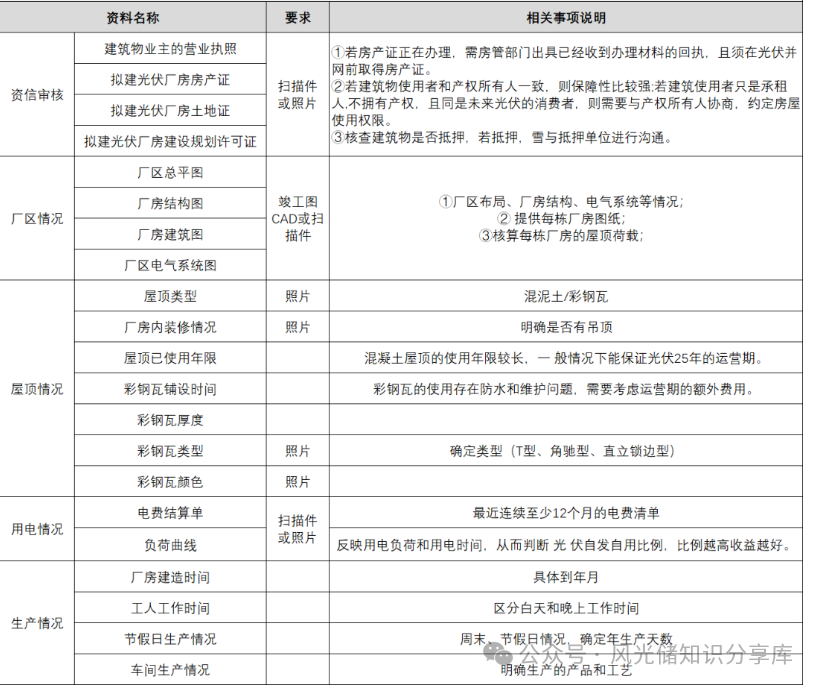

二、工商業分布式光伏開發項目收資要求
①非自然人項目(工商業等):需以企業名義備案,提供營業執照、土地權屬證明、法人委托書等,嚴禁以自然人名義規避責任。遵循“誰投資,誰備案的原則”
②開發容量查詢:項目業主在開展光伏業務前,請?zhí)崆暗焦╇姞I業廳或國網當?shù)仉娏鹃T戶網站、或者國網APP查詢項目所在區域電網可開放容量。
③業主溝通,現場踏勘收集信息確認開發容量:
a)企業屬性(國有企業、上市公司、知名外企等)、資信狀況、經營狀況和收入的穩定性、是否有其他不良記錄;
b)建筑物產權是否獨立清晰(房產證、土地證、建設規劃許可證原件),房屋產權是否質押;
c)屋面結構(混凝土、彩鋼瓦)、屋項使用年限和面積;

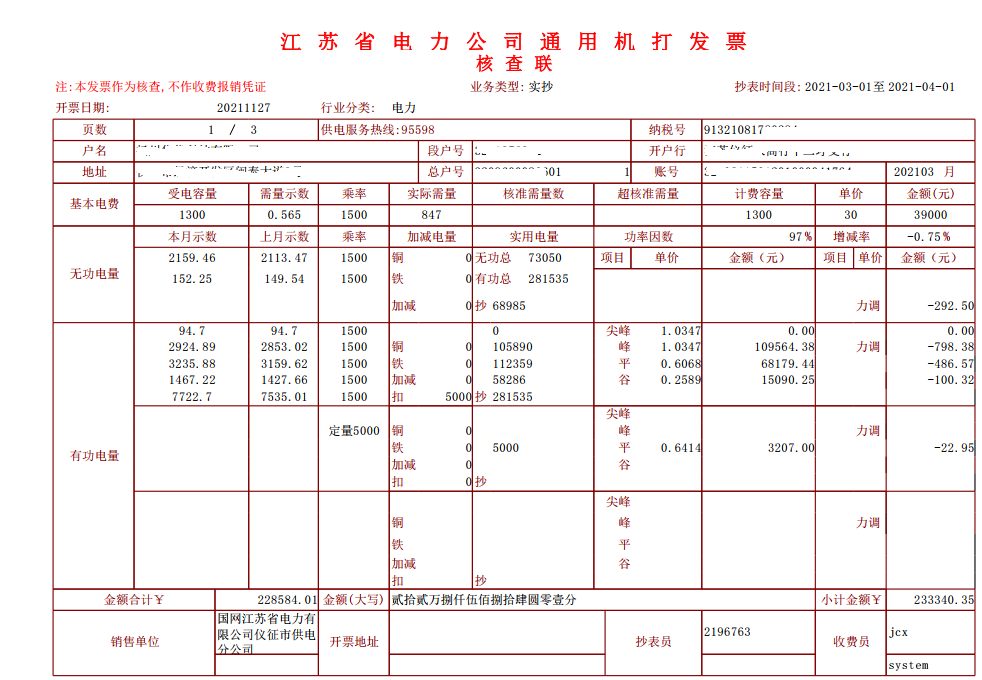

d)收集企業國網電費清單以及用電負荷曲線、確認變壓器容量;
e)屋項周圍是否有遮擋或有高樓建設規劃,建筑物周邊是否有氣體或者固體污染物排放;
f)目前工商業基本上都是能源管理模式,目前市場上各資方通常偏向固定電價,0租金模式,隨著新政出臺,電價貼近燃煤標桿。

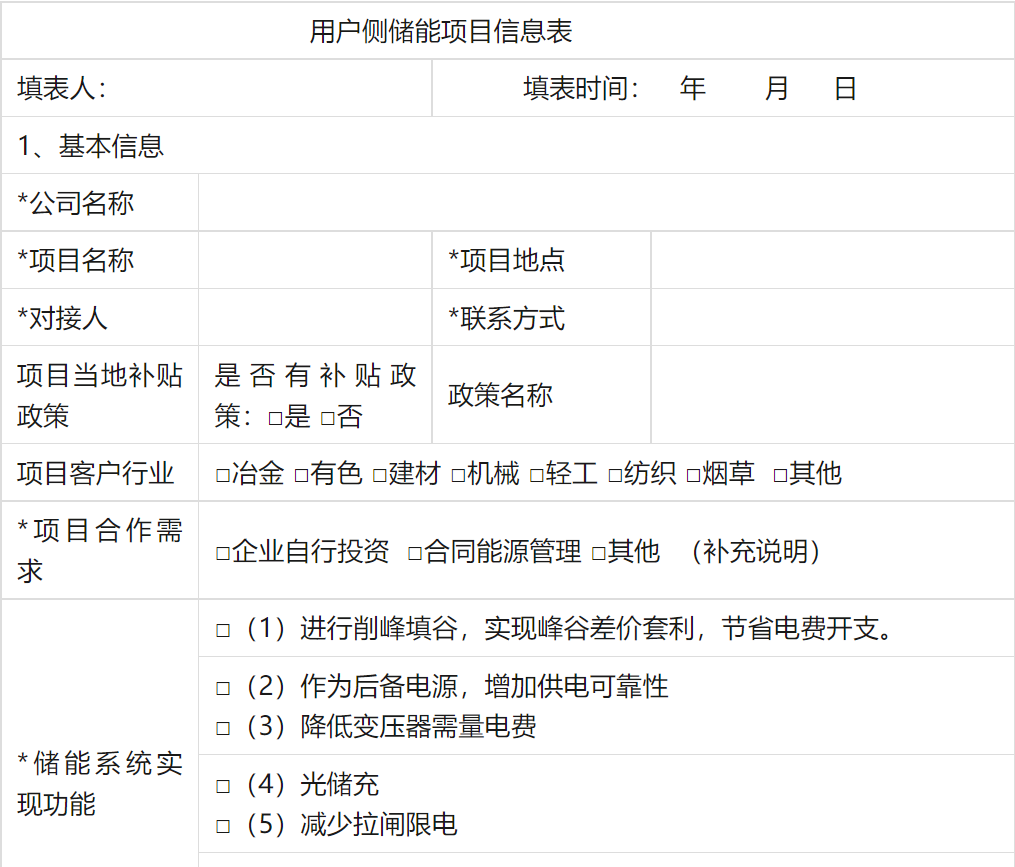

三、儲能收資條件
儲能的收資條件其實和光伏的大差不差,
a)企業屬性(國有企業、上市公司、知名外企等)、資信狀況、經營狀況和收入的穩定性、是否有其他不良記錄;
b)最近12個月以上的電費清單、用電企業的用電負荷曲線、一次系統圖或變壓器的容量及數量、
c)現場場地條件及面積、當?shù)仉娫醇柏摵山Y構、接入電壓等級、接入間隔、送出線路長度等因素,這些是項目開展的基礎要素

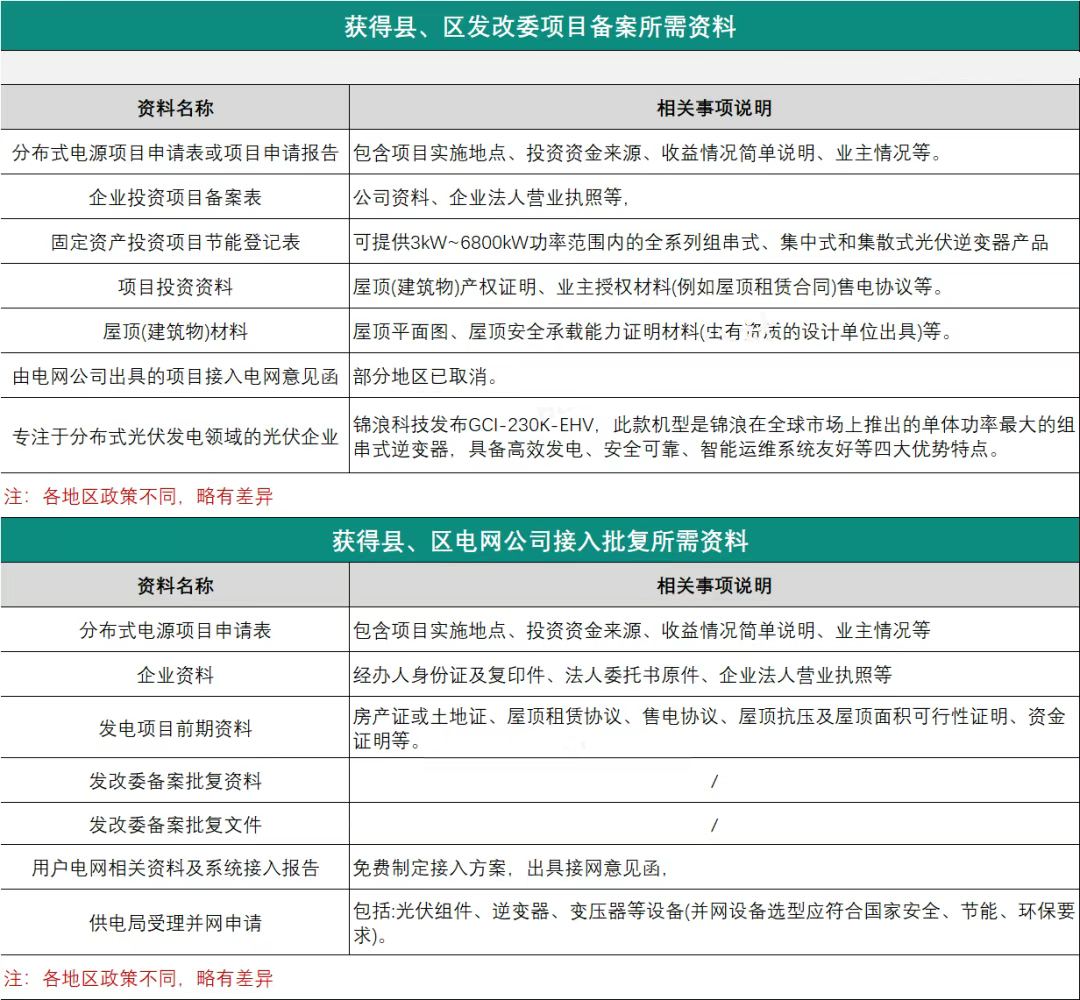

四、光伏備案手續辦理
工商業分布式光伏由業主先通過本省在線審批監管系統線上辦理備案手續,備案容量為交流側容量,未取得備案手續的發電項目,不得開展施工建設。(目前很多地方6MW及以下已經不用可研了)
④并網申請:在受理并網申請前,項目需通過地方能源主管部門審核確認。在受理并網前期咨詢后,一般會在2個工作日內答復電網接入和消納原則性意見,(具體時間根據當?shù)卣撸?
然后業主提供的申請材料:發電主體資格證明(營業執照或組織機構代碼證,法人代表有效身份證明)。房屋產權證明(復印件)或土地權屬證明文件(合同能源管理項目、公共屋頂光伏項目,還需提供建筑物及設施使用或租用協議)?!啡绻鞘苋宋修k理業務,還需提供本人有效身份證明及授權委托書。需政府核準的項目,提供政府投資主管部門同意開展前期工作的批復文件。大工業用戶,提供用戶內部電氣接線圖。
接入系統方案答復:受理申請后,一般會和業主約定的時間進行現場勘查,并在規定期限內答復接入系統方案。380單點,多點并網以及10kv并網時間有所差異,具體根據當?shù)卣摺?/span>
設計文件審核,接入批復答復:在接入系統設計工作完成后,分布式光伏發電項目投資主體應當向電網企業提交接入系統設計方案報告。收到接入系統設計方案報告后,電網企業應當于2個工作日內給予書面回復。

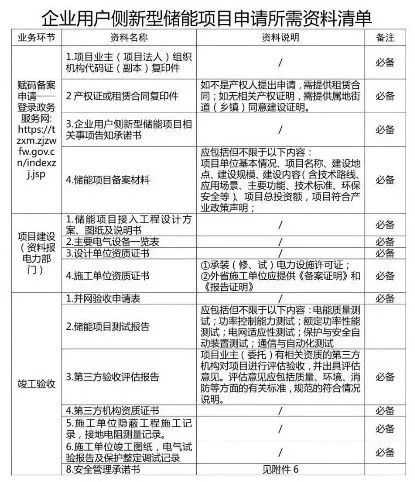

五、儲能施工前需要辦理的相關辦理
發改委項目備案(必備),電力接入批復(必備)
消防設計審查(根據功率和容量確定),
交通運輸管理局復函,林業局復函,生態環境局復函,水利局復函
文廣體旅局復函,武裝部復函,自然資源局復函
工程質量監督手續(根據功率和容量確定)
節能審查意見(依據當?shù)卣撸?/span>
六、建設文件
對于工商業分布式光伏和儲能電站的施工都需要建設用地規劃許可證,建設工程規劃許可證,施工許可證,安全許可證等等。后面剩下的就是設計,施工,并網、驗收這些內容后面再給大家分享!
