中國儲能網訊:阿本戈集團于2014年1月中標了智利的第一個光熱電站Cerro Dominador電站,該電站也將成為南美洲第一個光熱電站。目前該電站正在穩步推進,預計該電站將于2019年1月1日正式投運,阿本戈此前獲得智利中央電網15年期供電合約,所以該電站投運后將由阿本戈公司負責運維15年,直到2033年12月31日。
該電站裝機110MW,采用塔式熔鹽技術,將采用熔鹽作為傳熱工質和存儲熱量。阿本戈中標報價為第二高的價格:114.82美元/MWh。與Cerro Dominador電站同時開發的還有一個100MW的光伏電站,兩個電站共計裝機210MW,開發用地面積1400公頃,總計投資13億美元。
阿本戈公司與其子公司Abengoa Yield針對該項目簽署了第一認購協議。作為招標的一部分,該項目將得到不同渠道提供的資金。除了智利政府提供的補貼之外,歐盟將通過拉丁美洲投資機構提供1500萬歐元的資金,德國KfW銀行將提供1億歐元的資金。此外,該項目還將從泛美開發銀行獲得一部分貸款。

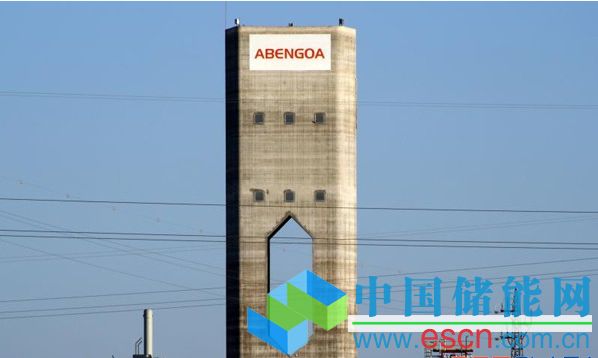

阿本戈位于西班牙Solúcar的高溫塔式光熱示范項目Eureka
阿本戈預計Cerro Dominador電站投運后每年可以為智利電網輸送電量為950GWh。該項目將作為智利國家可再生能源計劃的一部分,為智利提供清潔能源供電源,同時促進智利的經濟發展并降低其對煤炭和天然氣的依賴。智利計劃到2025年實現清潔電力的供電比例達到20%的目標,而Cerro Dominador電站將成為智利2025年完成清潔電力生產目標每年13000GWh的其中一部分。另外,智利政府決定從2014年到2025年發電裝機的45%都將是可再生能源。
智利推動可再生能源計劃的原因之一是該國初級能源需求的進口率達到了60%。此外,智利北部的礦業是該國經濟的主要驅動力,目前該領域用電量達到了智利全國用電量的80%左右,而這些電力需要主要來自于傳統能源。
Cerro Dominador電站是阿本戈公司開發的第一個塔式熔鹽光熱電站,由阿本戈獨立設計,可以使電站在沒有光照的條件下利用儲熱系統連續運行17.5小時,容量因子可以達到80%以上,電站最終將能夠?qū)崿F(xiàn)24小時連續穩定運行。

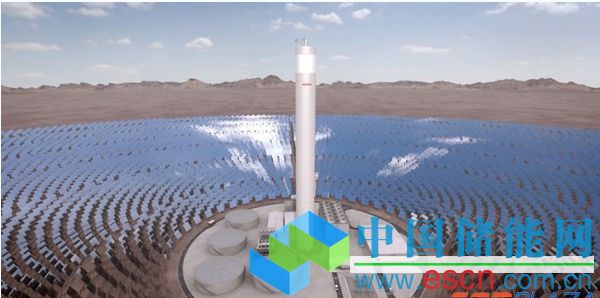

Cerro Dominador光熱電站想象圖
阿本戈首席執行官ManuelSánchezOrtega表示:“能夠利用光熱發電技術和光伏發電技術與傳統能源發電競爭并成功中標,對我們來說是一個重要的里程碑,預示著我們的清潔能源生產技術將在未來的幾十年中更加成熟、更具經濟性并更有競爭力?!?
Cerro Dominador電站位于智利北部的Maria Elena和Sierra Gorda之間,此地也是智利礦業活動最為頻繁、用電需求最大的地區,另外該地區的輻照強度為全球最高的。
一直以來,阿本戈對智利的新能源市場都非常感興趣。除了Cerro Dominador電站和同時建設的光伏電站意外,阿本戈還計劃與當?shù)卣_成合作,在未來智利電網的建設中提高本公司的參與度。2014年7月份,阿本戈宣布計劃在未來10年間累計向智利可再生能源投資高達100億美元,這些資金將主要投向智利北部的光熱發電項目建設。
原標題:拉丁美洲首個光熱電站正在穩步推進
