大面積遲滯不前的新疆光儲示范項目,終于到了調整時刻。

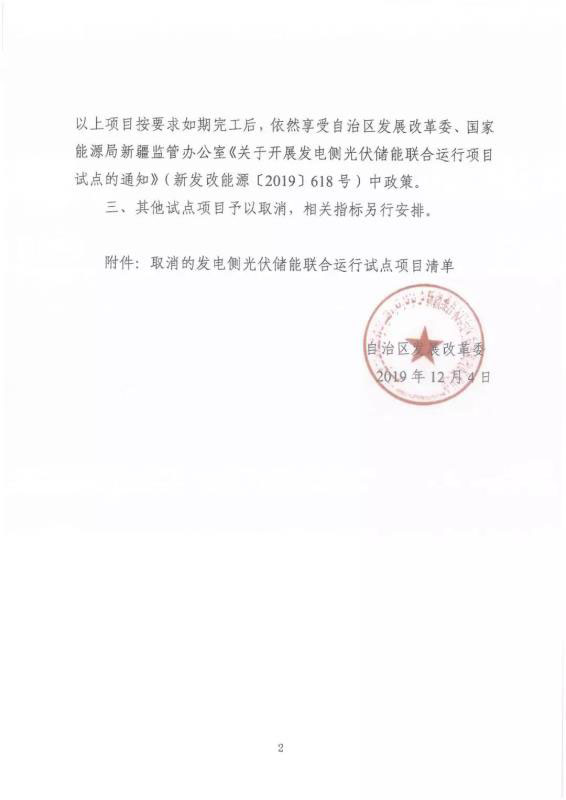

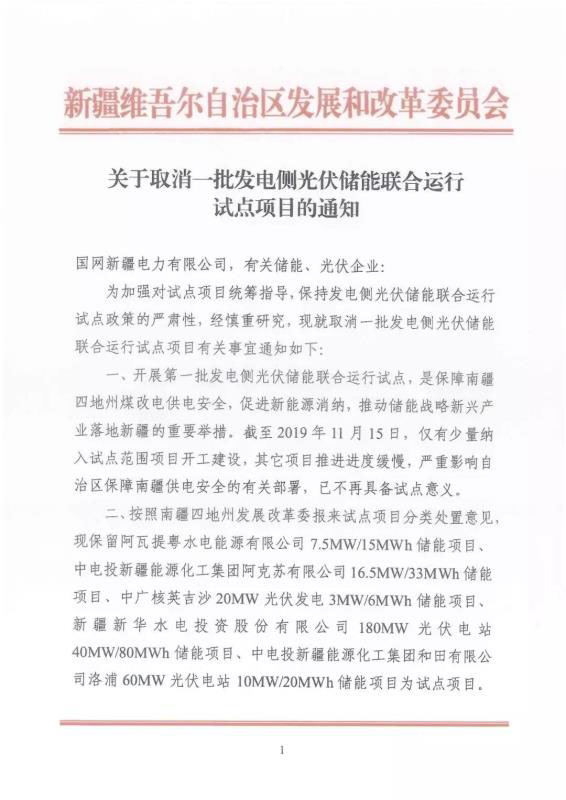

“儲能100人”獲悉,12月4日,新疆發改委正式下發文件,取消了這批項目中的大多數。

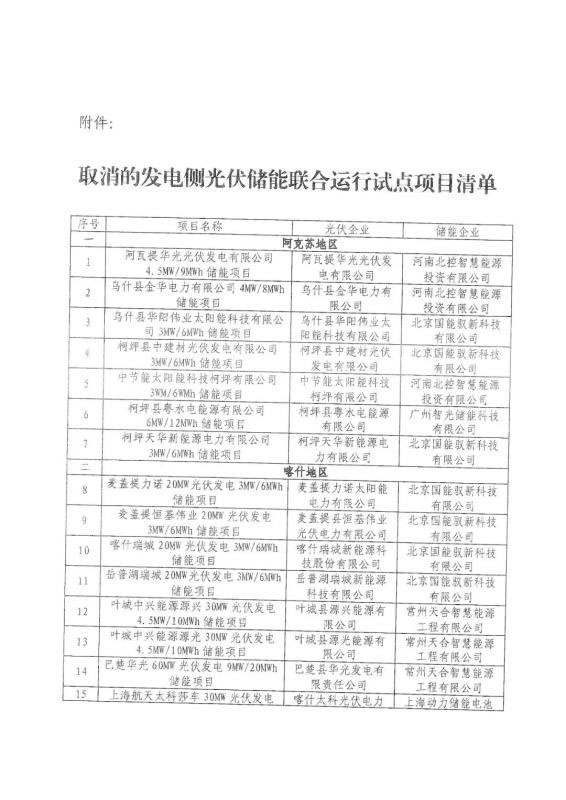

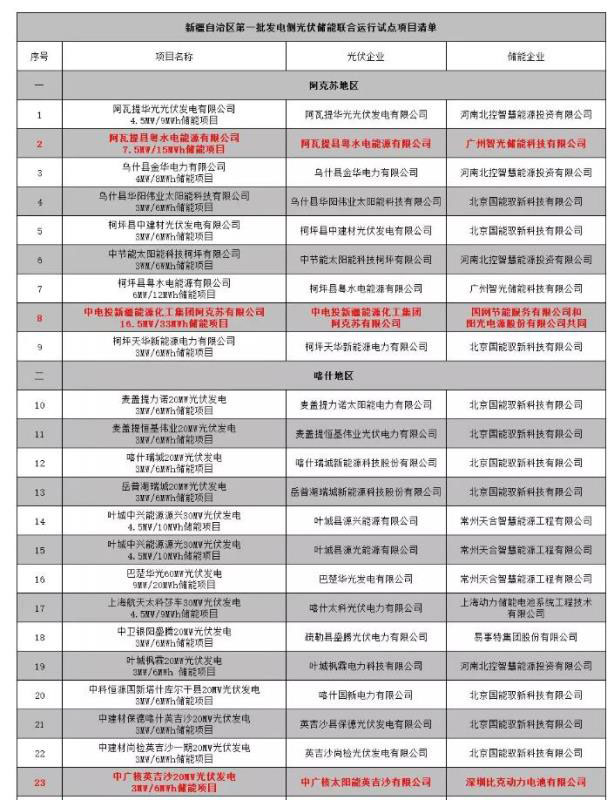

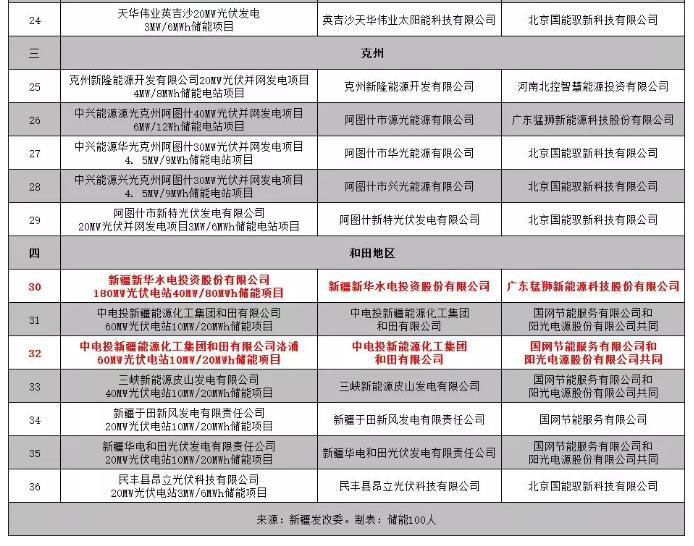

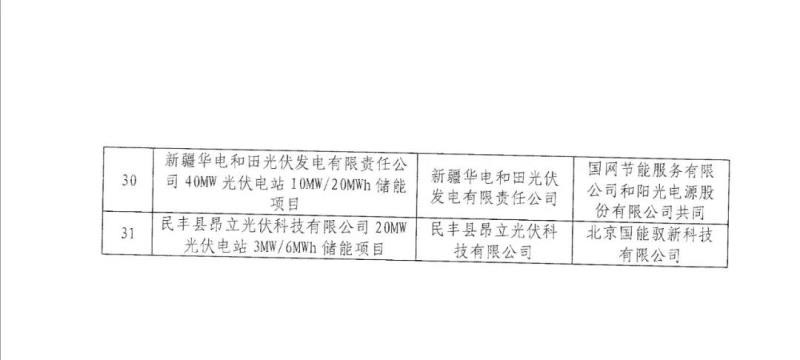

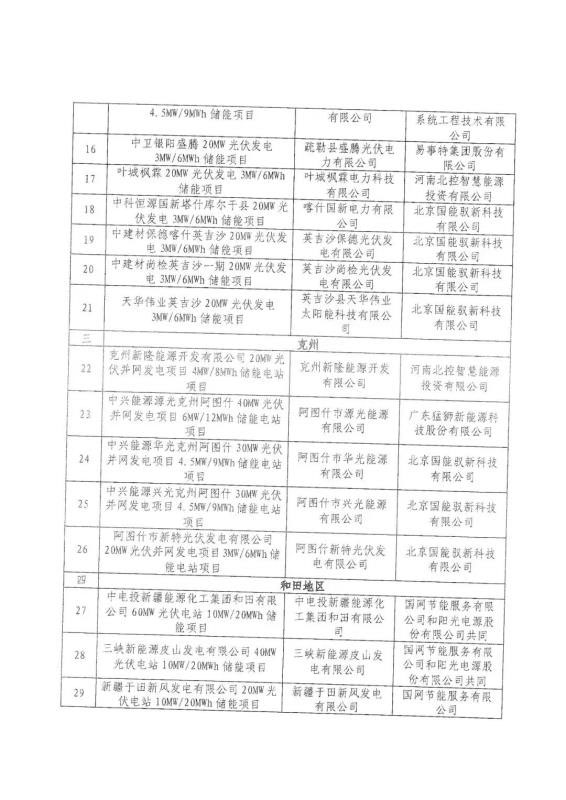

根據《關于取消一批發電側光伏儲能聯合運行試點項目的通知》,最終保留的僅有5個,其余的31個項目,基于“保持試點政策的嚴肅性”,已被移出名單。相應空缺出來的指標,新疆發改委稱將另行安排。
首批示范保留的5個項目總計規模還有77MW/154MWh,和原本公示清單的221MW/446MWh相比,已經縮水大半。依然在南疆推進項目的投資者還剩下智光儲能、國網節能、陽光電源、比克電池和猛獅科技,其余的多家投資者,因未如期推進而暫告撤離。
紅色部分為依然保留項目。
今年上半年,新疆光儲示范項目因其相對龐大的規模和可能獲得的保障收益,成為2019年中國儲能產業最受期待的市場之一。但此后,由于多個環節癥結難解,導致各個項目延宕嚴重,此前規定的今年11月15日之前投運的期限,已在事實上被突破。而由于機制一時難以理清,延期已變成擱置,這也導致新疆方面此番干脆取消其中的大部分,以統籌保障南疆供電安全的相關部署。
有關南疆光儲項目僵局難解的原因,“儲能100人”曾刊文詳解。(觀察|新疆光儲示范項目僵局待解)行業也在2019年的諸多寒流里,進入重新定位和戰略預判的長考中。
