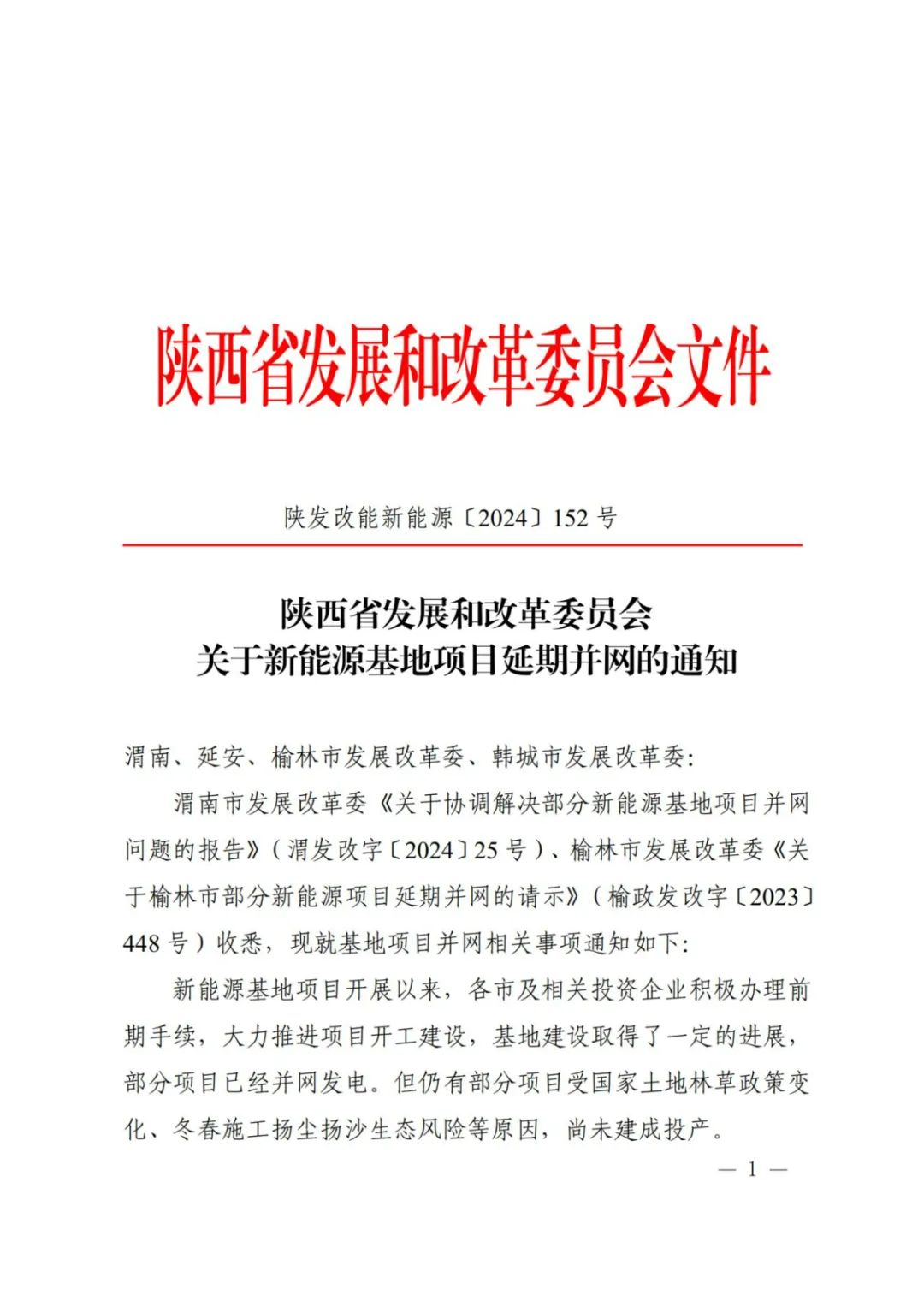

根據文件,新能源基地開展以來,各市及相關企業積極辦理前期手續,大力推進項目開工建設,部分項目并網,取得了一定進展。但是,仍有部分項目受國家土地林草政策變化影響、冬春施工揚塵等生態風險原因尚未建成投產。

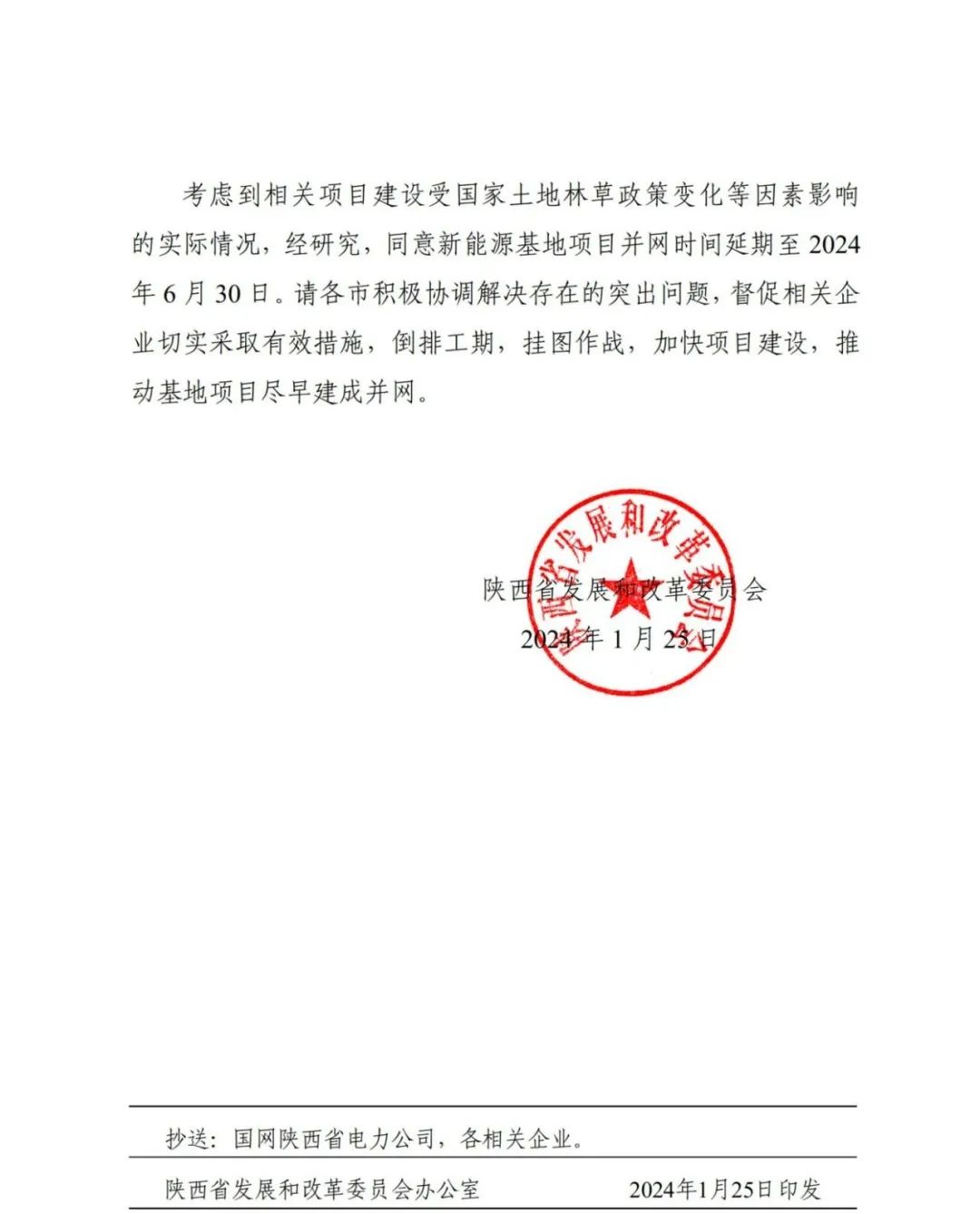

考慮到相關項目建設受國家土地林草政策變化等因素的實際影響,同意新能源基地并網時間延期至2024年6月30日。各市要積極協調解決突出問題,督促相關企業倒排工期,加快項目建設。
事實上,2023年以來,自然資源部、國家林草局等主管部門先后下發了《關于支持光伏發電產業發展規范用地管理有關工作的通知》、《關于支持光伏發電產業發展規范使用草原有關工作的通知》等一系列文件,就光伏用地給出新的規范性要求。
但是,第一批風光大基地項目實施于2021年前后,彼時遵循的用地政策與當下最新的用地政策存在一定差異,部分合規項目因土地原因不得不暫緩甚至終止。
例如陜西渭南,2021年9月陜西省能源局發布《關于渭南市新能源基地風電光伏發電項目配置結果》的公示,擬建設3.5GW省內消納新能源基地,但其中農光互補類光伏項目規模超2.3GW。
類似渭南新能源大基地遇到的土地問題并非個例。去年8月,光伏們了解到,受18億畝耕地紅線以及占補平衡缺口較大等影響,某西北省份部分區域暫停了地面光伏電站的實施,其中包括風光大基地項目。有知情人士透露,“主要是受林草政策的影響,甚至部分沙戈荒基地也暫停了推進”。
根據光伏們獲得一份該省份大基地推進情況文件顯示,超過80%的項目存在項目推進滯后的風險,其中主要原因是受林草政策影響,項目場址需要重新調整優化,包括前期手續辦理滯后等。
除大基地項目外,普通地面光伏電站受光伏用地、用林、用草政策調整影響,也存在項目推進滯后甚至是被取消的窘境。
今年1月,山東能源局發布文件《關于調整2021年和2022年市場化并網項目名單的通知》,將579.582萬千瓦未按時并網的風、光項目調整出2021年和2022年市場化并網項目名單。
從項目名單看,大部分項目屬于農光、漁光項目,據了解,不少項目在新土地政策出臺后無法備案,導致項目延期,無法按時推進。
貴州則下發了《關于清理貴州省“十四五”風電光伏發電建設規模第二批項目的通知》,文件表示對73個、5.525GW的風光項目因逾期或不能實施進行清理。其中,涉及36個光伏項目,規模為3.357GW,幾乎全部為農業光伏項目,主要原因系不能實施或項目進度滯后。
需要指出的是,有第三方機構統計,自2022起至2023年11月,被廢止的光伏項目超150個,規模超過13GW??梢灶A(yù)見的是,未來可能會有越多越多的省份光伏項目受到用地的限制。

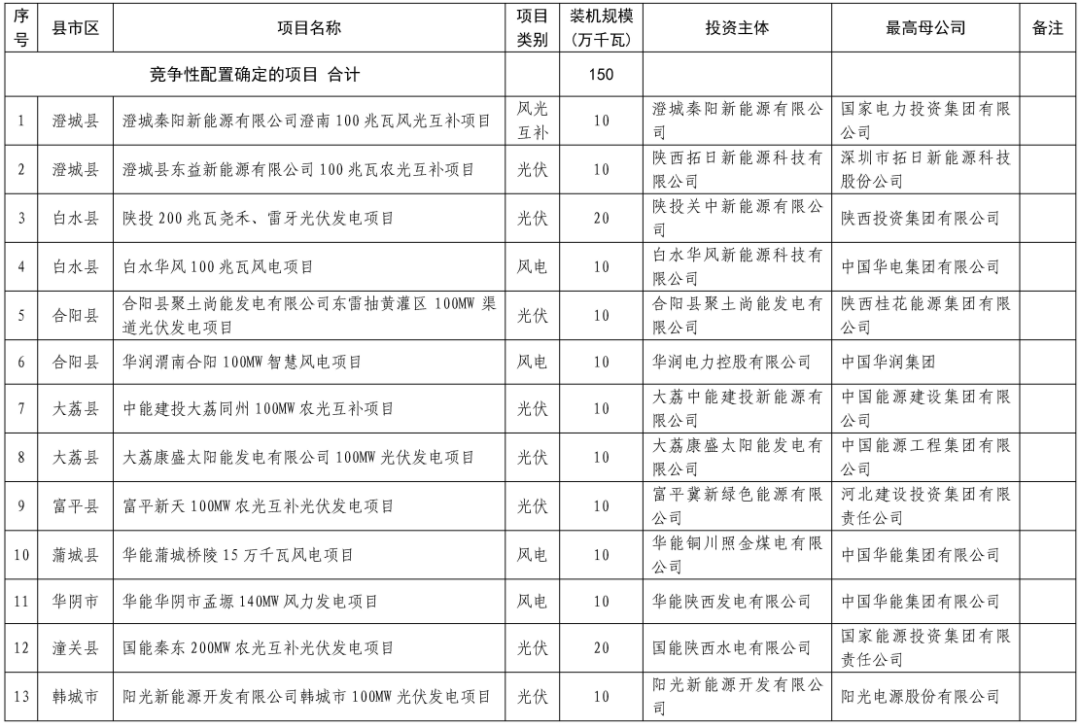

具體見下:
