中國儲能網訊:抽水蓄能電站的建設周期較長,涉及到的因素較為復雜,下面與大家探討抽水蓄能電站的建設周期,為相關項目提供一些參考。
一、預可研階段
這階段明確必要性,識別重大制約因素,關鍵工作包括選址、水文分析、工程地質勘察和環境影響評估等方面,這些工作相互關聯、相互影響,直接關系到抽水蓄能電站的建設和運行,需要綜合考慮各種因素,進行全面分析和評估。周期一般需要0.5-1年。
二、可研階段
這階段確定三大專題,明確樞紐布置、施工布置、移民規劃等。周期一般需要1-2年。
(1)樞紐布置相對固定,主要三大件:上水庫、輸水發電系統、下水庫。樞紐一般包括上水庫、下水庫、輸水系統、廠房系統等部分,各部分的設計應充分考慮其功能和相互關系。樞紐布置是抽水蓄能電站設計的關鍵環節之一,其主要目標是確定樞紐各建筑物的位置和相互關系,以滿足工程的安全、穩定、經濟和環境要求。
(2)施工布置是抽水蓄能電站建設過程中的重要環節,其目標是確定合理的施工方案和場地布局,以滿足工程施工過程中的安全、質量和進度要求。施工方案根據工程實際情況,選擇合適的施工方案,如明挖、暗挖、樁基等,并考慮施工工藝、設備選型和施工周期等因素。場地布局對施工場地進行合理布局,確保各施工作業面之間的合理間距和交通流暢,同時要考慮施工設備和材料的需求和供應。環境保護在施工過程中,應采取必要的環境保護措施,如施工廢水處理、施工噪聲控制、施工廢棄物處理等,以減少對周邊環境的影響。
(3)移民規劃是抽水蓄能電站建設過程中不可忽視的環節,其目標是確定合理的移民安置方案和補償政策,以滿足移民的生活和發展需求,同時維護社會穩定和公平正義。
三、核準等手續辦理
這階段確定主要部門核準、用地審批、移民安置規劃,環境影響評價,水土保持審批,地震安評等相關工作,周期一般需要0.5-1.5年。
四、籌建及準備期
這階段確定主要進場交通、場地平整、臨建設施等相關工作,周期一般需要2-3年。
工程正式開工前由業主單位負責籌建工作,為承包單位進場盡早開工和縮短準備工期創造條件所需的時間;主要的工作是在項目獲得核準批復后開展征地移民工作,抽水蓄能抽水蓄能電站的征地移民涉及的范圍較大,工作主要由地方政府實施,實際進度項目公司很難掌控。工期占用一般在9~20個月(平均12個月)且前期工程施工中的征地移民干擾較大。
正式開工前為開工做的準備工作,主要是將施工臨時設施、廠房通風洞、廠房頂層排水廊道和上層排水廊道施工和進廠交通洞施工四項主要工作。項目由場內主干道通往通風洞的施工道路長度不同,施工便道和場地平整施工一般可按1個月左右安排控制,洞臉開挖支護按2個月安排控制。通風洞(大部分洞長900~1500m)的施工工期一般在11~17個月(平均14個月)為了保證廠房頂拱開挖的安全和進度,在廠頂開挖前先進行廠房頂層排水廊道和上層排水廊道施工,再進行廠房頂拱開挖支護施工。排水廊道施工較廠頂開挖開始一般需提前4~6個月(平均5個月)。進場交通洞長度一般在1000~1800m,施工工期一般在13~17個月(平均15個月)。故工程準備期的工期長度建議15~23個月(平均19個月)。
五、主體施工期

這階段主要地下廠房頂拱開挖至首臺機組投產相關工作,周期一般需要3.5-5年。
該期控制總工期的關鍵路線一般為廠房開挖及支護、廠房一期混凝土澆筑、機電設備安裝及調試發電。國內抽水蓄能電站地下廠房開挖及支護施工期一般為18個~28個月,廠房頂拱開挖及支護施工期6個~12個月,若采用巖壁吊車梁,巖梁層施工期4個~5個月,廠房一期混凝土開始澆筑至第一臺機組發電施工期一般為24個~35個月。其中包括地下廠房機組段混凝土施工工期一般為:廠房機組段開挖支護交面、支墩混凝土澆筑、尾水管安裝開始1.5個月。尾水管混凝土澆筑1個月。蝸殼支墩施工1.5個月。蝸殼安裝(包括水壓試驗)2個月。蝸殼混凝土澆筑2個月。水輪機層混凝土澆筑1個月。母線層混凝土澆筑1.5個月。發電機層混凝土澆筑2個月。廠房機組段結構混凝土澆筑工期自機組段開挖支護交面至第一臺機組結構混凝土澆筑至發電機層,一般為12~14個月(平均13個月)。自機組段結構混凝土澆筑至發電機層完成,即轉入機組機電設備安裝。首臺機機電安裝工期為自發電機層混凝土澆筑完成至機組轉輪吊入機坑3個月。定子吊入機坑4個月。轉子吊入機坑:2.5個月。機組整體盤車檢查1.5個月。機組分部調試2個月。機組機電設備安裝工期一般為11~13個月。最后進行首臺機組啟動試運行,機組啟動試運行工期一般為3~5個月(平均4個月)。
機電安裝主要主要分三大階段:
(1)機組混凝土工期:即從尾水管支墩混凝土澆筑開始到發電機層混凝土澆筑完成的時段,包含了混凝土澆筑、水輪機埋件安裝、電氣及機械埋管、預埋件埋設等工作。
(2)設備安裝工期:即發電機層混凝土澆筑完成,工作面移交機電安裝開始到具備機組啟動條件的時段,主要完成首臺水輪發電機組各部件、與首臺機發電相關的公用系統、電氣設備等的安裝調試。這是機電最關鍵階段,宜借鑒其它電站安裝優化措施,避免其他電站安裝過程容易出現的問題,提前研究其他電站調試過程存在過的問題,制定防范控制措施。

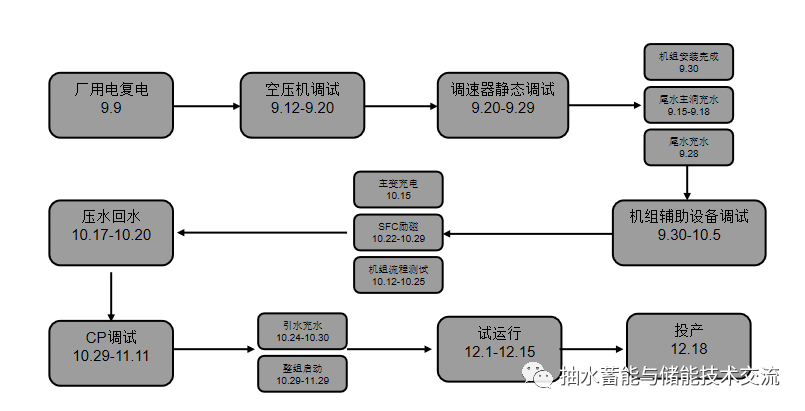

(3)調試及試運行:從機組首次啟動到投入商業運行的時段,包括機組啟動后的調試及試驗,考核試運行,消缺移交。
六、工程完建期
這階段主要后續機組陸續投產發電相關工作,周期一般需要0.7-1年。
梅蓄電站從主體工程開工至電站全面投產僅用時48個月創造了國內抽水蓄能電站主體工程建設最短工期紀錄。首臺機組安裝調試僅用時18個月,創造國內抽水蓄能電站首臺機組安裝最快速度,四臺機組安裝調試僅用時24個月,創造國內抽水蓄能電站同等數量機組安裝調試最快速度,主體工程開工至首臺機組投產僅用時41個月,創造國內抽水蓄能電站最短建設工期紀錄。
七、竣工驗收期
機組投產后應進行尾工項目施工和專項驗收工作,專項驗收包括建設征地和移民安置專項驗收、工程整體消防專項驗收、職業病防治專項驗收、水土保持工程專項驗收、環境保護專項驗收、工程檔案專項驗收、安全設施專項驗收、樞紐工程專項驗收、工程竣工決算等9個專項驗收和達標投產驗收、工程竣工驗收。時間一般為最后一臺機組投運后18個月內完成驗收。
