中國儲能網訊:7月8日,伴隨著三大百萬千瓦級國家新能源大基地的投產,華電集團成功跨入2億千瓦俱樂部,成為繼國家能源集團、華能集團和國家電投集團之后,第四家電力裝機突破2億千瓦的電力央企。 這三大項目分別為烏魯木齊100萬千瓦風光電項目、青海德令哈100萬千瓦光氫儲項目、新疆木壘105萬千瓦風光電項目。同期投產的還有4個新能源項目,2個超超臨界支撐性電源項目,9個項目共計裝機896萬千瓦。 至此,華電集團電力裝機規模突破2億千瓦大關,是2002年重組成立時的8倍,清潔能源占比達48.35%,位居五大發電集團第二位。 2020年,中國提出碳中和、碳達峰目標。猶如發令槍響,包括“五大六小”在內的電力央企,紛紛開始加大在新能源領域的布局,推動我國能源轉型全面提速。
“十四五”以來,躋身2億千瓦俱樂部的電力央企,各有千秋。國家能源集團清潔能源裝機占比雖然墊底,但卻以全球最大的煤炭和火電公司的身份,扮演著能源轉型壓艙石的的角色;錢智民及其帶領下的國家電投以能源轉型先鋒的形象穩居新能源裝機榜首,并在綜合能源領域廣泛布局。在舒印彪、溫樞剛兩任掌門人的帶領下,華能先后推出清晰的新能源開發戰略——“兩線戰略” 和“三線一帶”戰略。
而新能源開發上,華電的聲量不大,顯得有些不疾不徐。從清潔能源裝機占比這一指標來看,華電排在國家電投之后,位列第二。然而,如果從風光新能源裝機來看,華電的新能源板塊頗為薄弱。 明顯地,2022年開始,華電在新能源領域的布局開始提速。去年,華電集團獲批內蒙、甘肅兩個1000萬千瓦國家大基地以及“疆電外送”三通道新疆側配套電源項目牽頭開發權。 華電也在資本層面采取了大動作。2022年7月1日,華電旗下華電新能(全稱“華電新能源集團股份有限公司”)披露招股書,擬在上交所掛牌上市,募資300億元。華電新能是華電新能源業務最終整合的唯一投資開發平臺,由原來華電福新整合而來。 碳中和時代,新能源裝機占比事關企業的戰略后勁和競爭地位。在越發激烈的競爭中,華電要在新能源領域?qū)崿F(xiàn)跨越式發展,只能一路狂奔。
01、跑出新能源加速度

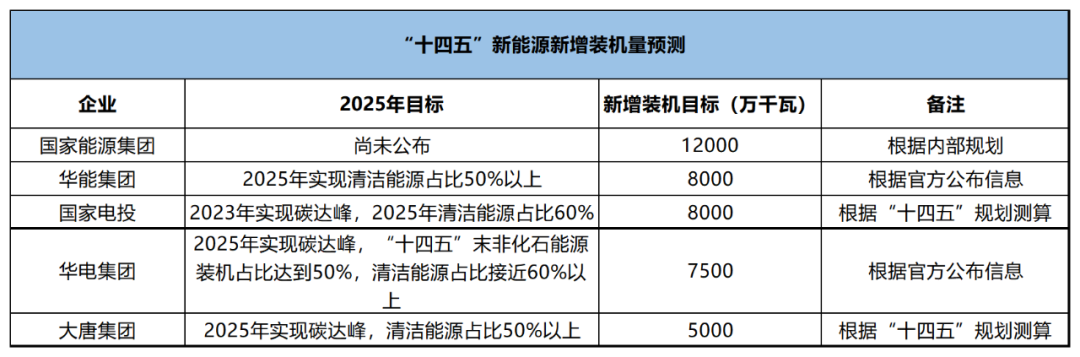

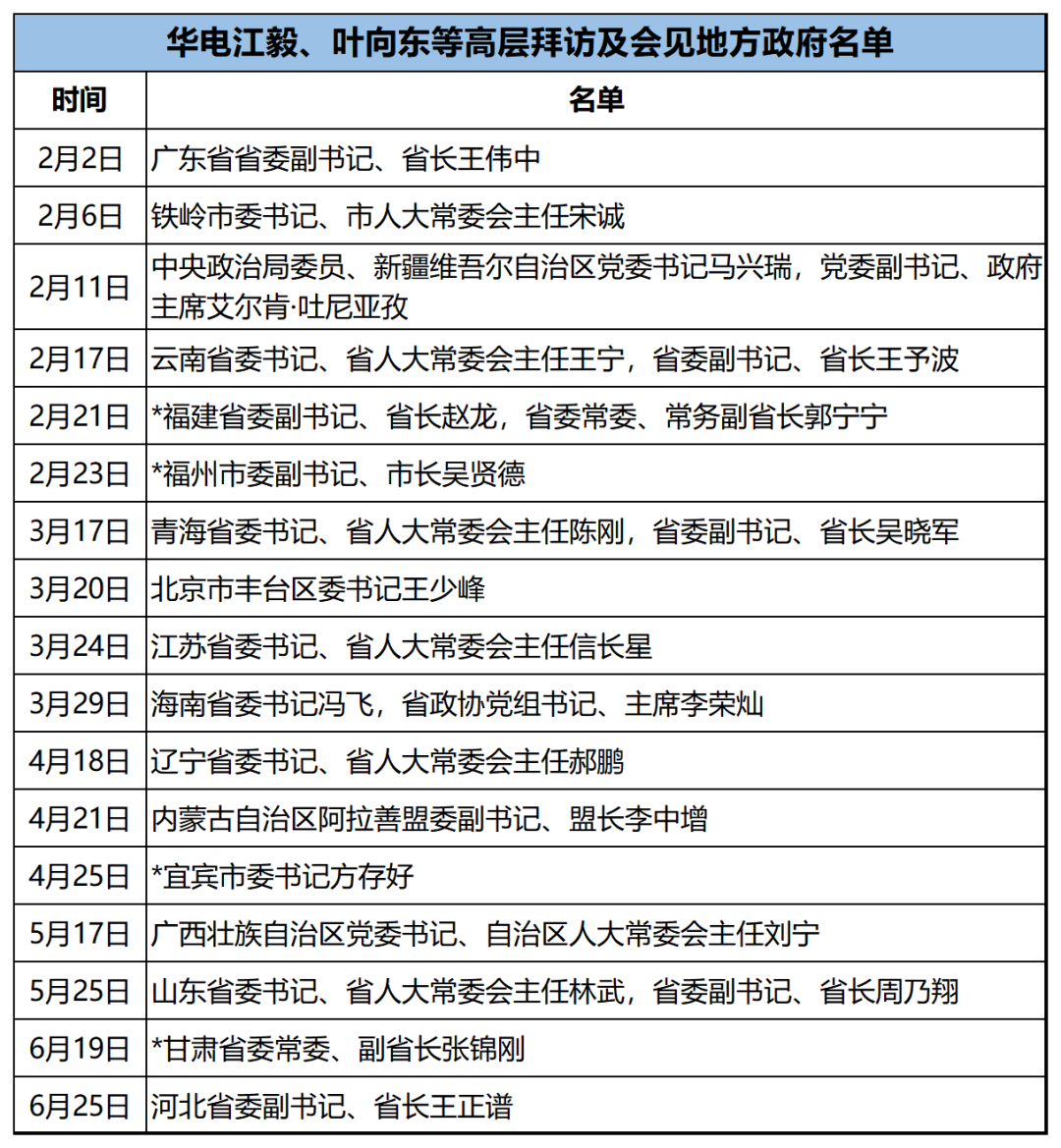

近日,在上述千萬千瓦級基地及“疆電外送”三通道側配套電源項目上,華電取得重要進展。 7月5日,阿拉善左旗發改委發布消息稱,6月28日-30日華電騰格里沙漠千萬千瓦級風電光伏基地800萬千瓦光伏、400萬千瓦風電項目在阿拉善盟能源局完成核準備案。 內蒙古阿拉善騰格里“沙戈荒”千萬千瓦級風電光伏基地建設方案,于2022年11月10日正式獲國家發改委、能源局批復。2023年6月26日華電騰格里綠色能源有限公司在阿拉善左旗注冊成立。 根據公示信息,內蒙古華電騰格里基地800MW光伏項目,配套電化學儲能,計劃總投資約438億元。400MW風電項目,總投資額247億元。根據規劃,該基地計劃2025年12月底前投產,為電源外送項目。 7月8日,一則來自立新能源的公告,透露了華電在新疆區域的最新動向。 立新能源公告稱,公司將與華電新能源共同出資成立一家公司——新疆華電天山發電有限公司,負責“疆電外送”第三通道新疆方面配套電源項目建設,統籌管理風、光、火、儲所涉及的項目。第三通道為哈密至重慶特高壓直流輸電工程。 合資公司注冊資本為20億元,由立新能源認繳8億元,持有合資公司40%股權,華電認繳12億元,持有合資公司60%股權。 標的公司擬預計總投資412.2億元,擬建總規模810萬千瓦,其中:煤電200萬千瓦,新能源610萬千瓦(風電420萬千瓦、光伏180萬千瓦、光熱10萬千瓦),另按一定比例配置儲能項目。 華電2023年投資計劃中,新能源投資占比達七成,多個大型清潔能源基地項目將陸續推進落地。在區域規劃上,華電著重在中國西北部以沙戈荒地區為重點,大力發展風電和光伏發電,以及在西南地區打造水風光儲一體化清潔能源基地。 根據此前官方信息,華電提出的“十四五”發展目標是,到2025年,非化石能源裝機占比力爭達到50%以上,打造若干個1000萬千瓦級大型綠色能源基地,力爭新增新能源裝機7500萬千瓦。 但是截至2022年底,華電集團新能源累計裝機只有3755萬千瓦,相比2020年底新能源裝機2436萬千瓦,只增加了1319萬千瓦,雖然對比自身曾經的發展速度,“十四五”以來新能源發展速度明顯加快,但是也只完成了“十四五”目標值的17.59%。 如今,“十四五”過半,華電緊迫感驟然提升。今年3月,華電集團召開了“2023年風光水發展勞動競賽動員會”??偨?jīng)理葉向東表示,要賽出“加速度”,以開局就是決戰、起步就要沖刺的姿態,全面完成風光水發展目標任務。 為推動項目落地,今年以來,以董事長江毅、總經理葉向東為代表的高層也輾轉拜會或會見地方政府要員。 今年上半年,華電電力項目新增開工2148萬千瓦,投產943萬千瓦,投產容量是去年同期的10.4倍;其中新能源新增開工1432萬千瓦,投產641萬千瓦,投產容量是去年同期的15倍;目前在建電力項目242項3836萬千瓦,其中新能源在建227項2297萬千瓦,分別是去年同期的1.8倍、3.3倍。
02、迫切發力新能源

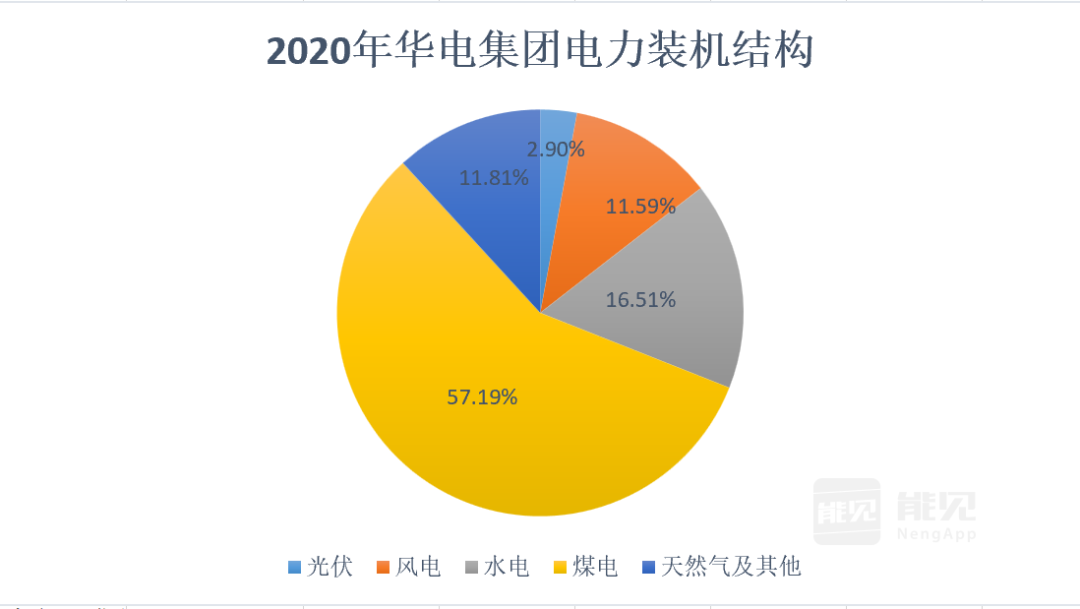

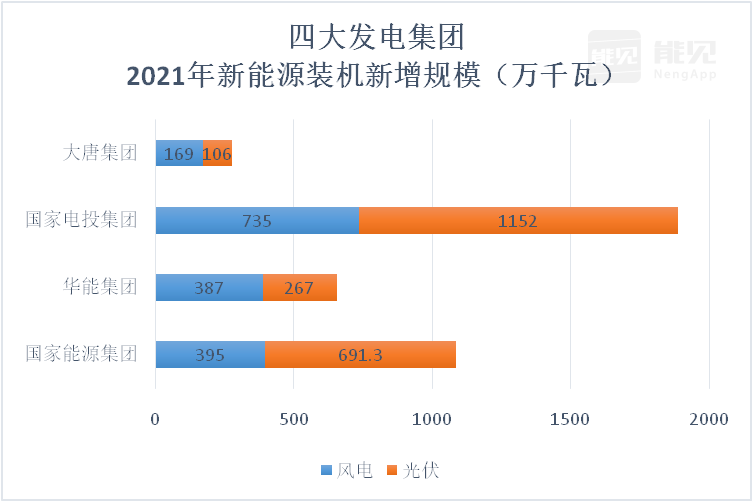

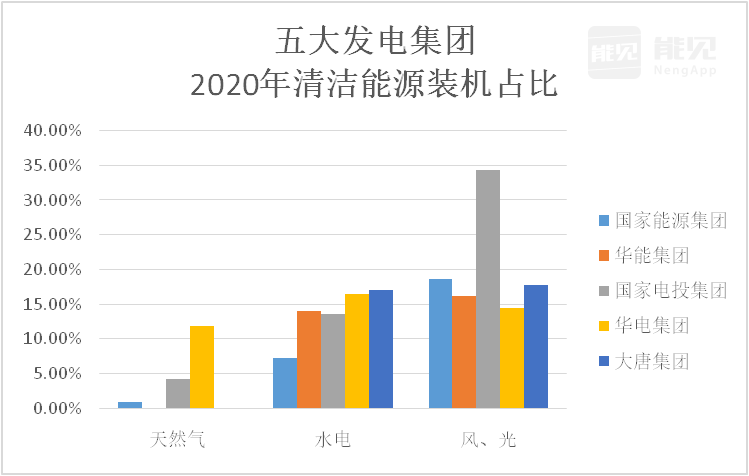

盡管華電集團清潔能源的底子不弱,但若從電力裝機結構分析,其新能裝機占比頗為薄弱。 與其他大發電集團相比,華電集團的清潔能源裝機集中在天然氣發電及水電上。以2020年為例,當年,在五大發電集團的清潔能源裝機占比排名中,華電在氣電及水電裝機占比中分別排在第一位、第二位,其風、光裝機占比排名則落后很多。 具體而言,2020年,華電集團天然氣發電和水電的裝機占比在總裝機中占比達28.32%,而與之相對,其風、光的裝機比例合計不足15%。 華電在新能源布局上的提速,始于2020年。當年,華電集團新能源新增裝機規模達692萬千瓦裝機,是上一年的5倍,累計裝機達到2436萬千瓦。 截至2022年6月30日,其風光發電裝機規模已進一步增長至2794.45萬千瓦,相比2020年末增長14.71%,從2019年至2022年6月底,華電集團新能源裝機規模已增長1050.44萬千瓦。 然而,即便如此,與其他發電集團相比,華電集團的新能源業務進度仍顯乏力。畢竟僅2021年,國家電投和國家能源集團的新能源新增裝機規模已分別達1887萬千瓦及1086.3萬千瓦,超過華電集團近3年的新增新能源裝機量。 同時,再看外部大環境,競爭格外激烈。隨著“清潔能源大基地”的規劃出臺,除了傳統的“五大六小”這些新能源開發的主力軍,越來越多的地方國企參與到新能源開發中來。據不完全統計,目前,已有31個省市自治區成立了省屬能源企業。 就在今年5-6月,自然資源稟賦突出的貴州和廣西兩地,分別成立貴州能源集團、廣西能源集團。 華電新能在招股說明書中表示,由于優質風能、太陽能資源的主要分布區域有限,同時發電和上網能力也受到本地消納能力以及當?shù)仉娋W(wǎng)輸送容量制約,針對風能、太陽能資源優越,當?shù)叵{能力充分,電力輸送容量充足的優質風電或太陽能發電項目,公司面臨同行業公司的競爭。隨著 “雙碳”目標持續深入,行業競爭日趨激烈。若未來風光資源競爭進一步加劇,公司獲得項目資源的難度可能將進一步加大。 目前,資源條件、競爭情況、轉型進度等各種信號都顯示,在新能源業務的發展上,留給華電集團的時間已經不多了。 目前,華電新能IPO已于6月15日過會,進入最后沖刺階段。如不出意外,將于今年內登陸資本市場。在其募資的300億元中,風力發電、太陽能發電項目建設擬使用募集資金約 210 億,涉及風光大基地項目、就地消納負荷中心項目、新型電力系統協同發展項目和綠色生態文明協同發展項目。其余90億用來補充流動資金。 當然,不容忽視的是,其他電力央企也抓緊了上市步伐。6月18日,華潤電力公告擬拆分華潤新能源A股上市。6月5日,中國電建也發布公告,擬籌劃分拆電建新能源上市。
面對全面深化的競爭,華電能夠突圍到哪里,需要拭目以待。
