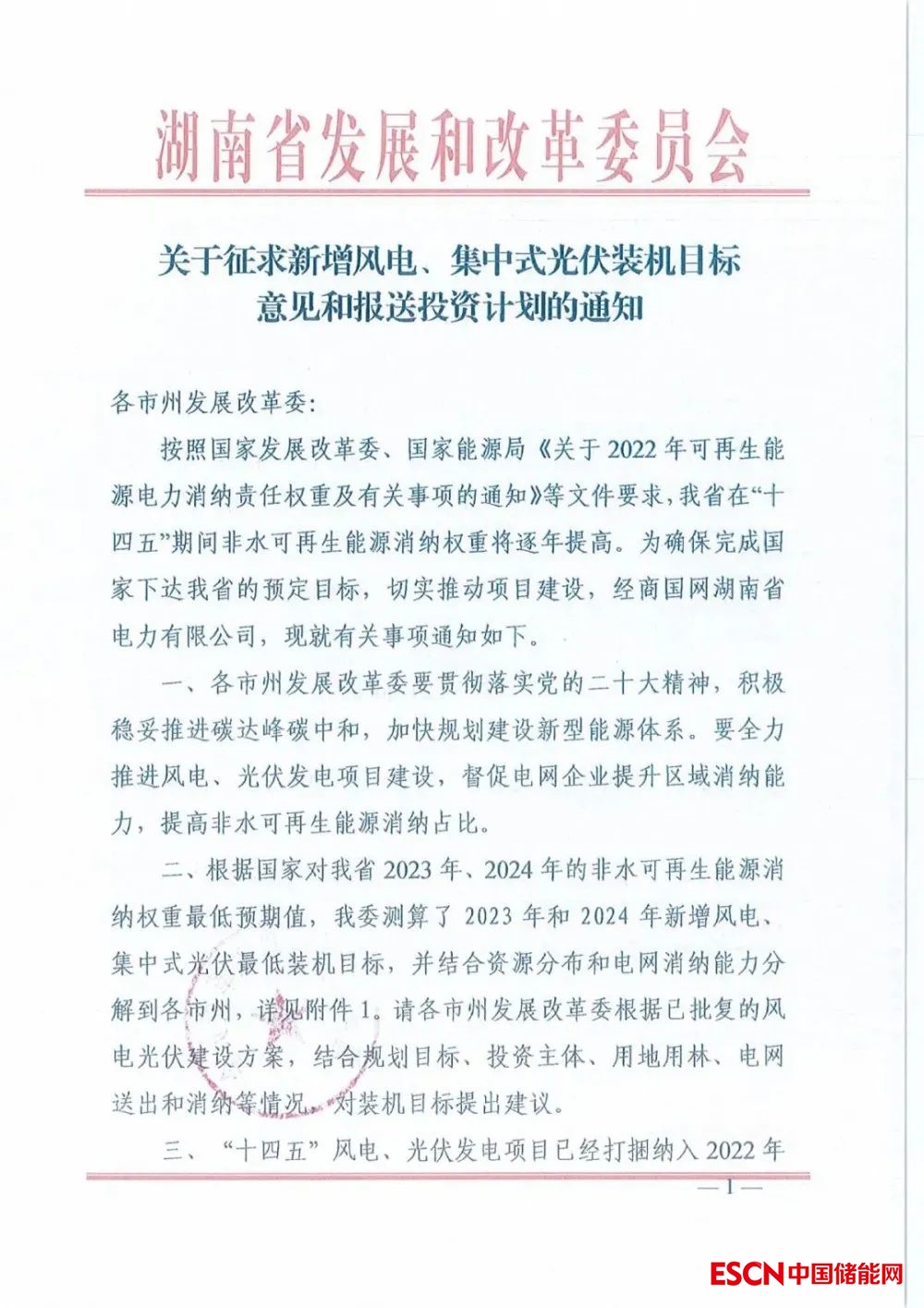

中國儲能網訊:近日,湖南省發改委發布《關于征求新增風電、集中式光伏裝機目標意見和報送投資計劃的通知》。

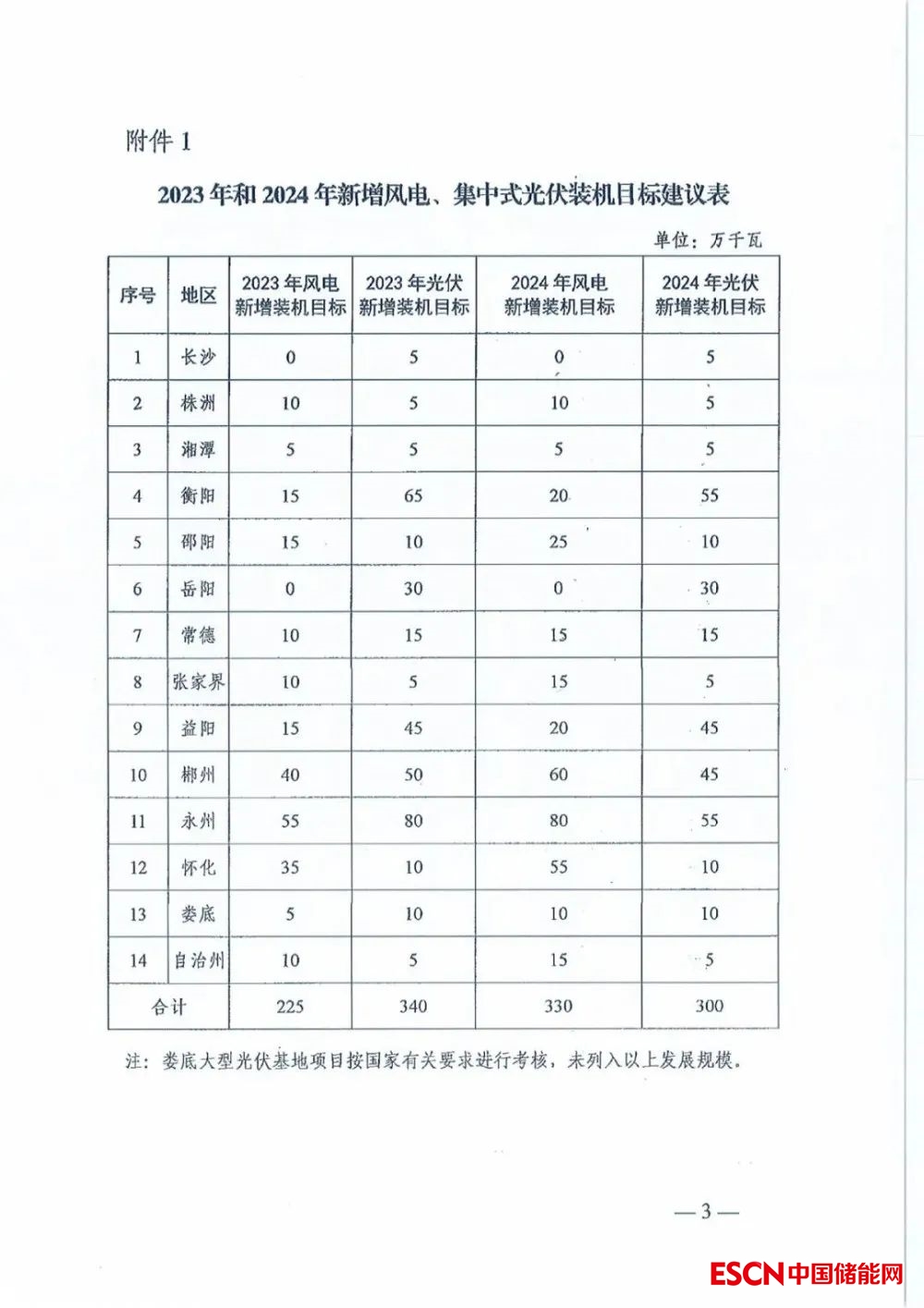

《通知》指出,根據國家對湖南省2023年、2024年的非水可再生能源消納權重最低預期值,湖南發改委測算了2023年和2024年新增風電、集中式光伏最低裝機目標,并結合資源分布和電網消納能力分解到各市州。其中,2023年湖南新增風電規模為225萬千瓦,新增光伏裝機規模為340萬千瓦;2024年湖南新增風電規模為330萬千瓦,新增光伏裝機規模為300萬千瓦。
6月23日,湖南省發改委發布《湖南省“十四五”可再生能源發展規劃》顯示,“十四五”期間,湖南新增風電531萬千瓦,光伏909萬千瓦。
6月21日,湖南省發改委下發303個項目,共計22.38GW第一批風電、集中式光伏發電開發建設項目名單?!段募芬蟊M快確定項目投資開發主體,對具備建設核準條件的風電項目,及時申請項目核準。項目獲得核準批復后,應在半年內開工建設;項目開工后一年內必須并網發電。
11月7日,湖南省發改委發布《關于公布2022年省重點建設項目增補名單的通知》顯示,湖南將新開工建設風電700萬千瓦、光伏發電項目800萬千瓦,升壓站200座。總投資為845億元。
