中國儲能網訊:7月28日下午,由中國化學與物理電源行業協會儲能應用分會和中國儲能網聯合組織的“第九期中國儲能產業巡回走訪調研團”走進萊蕪孟家諾能100MW/200MWh儲能電站項目。項目負責人王曉等接待了調研團一行。
萊蕪孟家諾能儲能電站是山東省2021年首批調峰類儲能示范項目,也是國網系統單體容量最大、并網電壓等級最高、完全市場化運營的獨立儲能電站。項目緊鄰萊蕪孟家220kV變電站,建設規模100MW/200MWh,實際裝機容量100.8MW/210.4MWh。
萊蕪孟家諾能儲能電站
本項目建站址位于山東省濟南市萊蕪區朝陽路以東,鳳城西大街以北,位于孟家莊村,占地面積57.465畝,該項目由國網綜合能源服務有限公司、國網時代和山東希格斯新能源有限責任公司共同投資建設。
本項目作為儲能電站市場化運營的示范電站,具有快速啟動帶負荷,運行維護簡單、費用低,事故率低等運行特點外,還可通過消納低谷電,并在用電高峰時段發電,對電網進行雙向調節,對電網負荷起到削峰填谷、調峰調頻等作用,并可對電網提供電壓支持、備用電源、黑啟動等輔助服務。
介紹電站相關運行情況
本項目儲能部分采用集裝箱模塊化布置,布置在站區北側,相鄰電池艙之間設置防火墻,相鄰單元的電池艙距離大于3m;升壓站采用預制艙式設備,布置在站區南側,電池艙與升壓站最近距離為19m。站內設置環形道路,滿足生產運營及消防通道要求。項目選取磷酸鐵鋰電池作為儲能單元,共包含40套2.5 MW/5MWh儲能單元,電池組低壓直流經變流升壓至10kV后,由2臺63 MVA主變升壓至110kV,接入220千伏孟家變電站110kV側。電池艙內設置火災自動報警系統,配置一氧化碳、揮發性有機物和氫氣等可燃氣體探測器、感溫探測器和感煙探測器;電池艙內消防系統為全淹沒式氣體滅火和水噴淋系統,并配置戶外消火栓。
儲能艙內景
山東電工作為國內行業領先的儲能系統集成設備供應商,承擔該項目的升壓站一次設備和儲能系統設備集成供貨。電力工程分公司作為山東電工該項目的主體實施單位,統籌負責所有設備排產、交付、安裝指導、調試和項目現場協調工作,協調設備公司、智能電氣、電工時代等各參建單位積極參與。
“四化”引領技術示范
總平布置區塊化。站區總體布局共分為6個分區,5個儲能區、1個預制艙式升壓站區,優化設計總平布置,滿足防火距離要求。
系統控制單元化。儲能電池、功率變換系統選用“集中式”拓撲連接,電池簇選用800伏中低壓系統,溫度控制采用成熟的風冷方案,切實提升儲能系統艙級集成的安全可靠性。
預警消防層級化。電池艙內設火災自動報警系統、消防系統,采用全淹式氣體滅火系統,水噴淋系統,配置戶外消火栓。
設備集成模塊化。儲能系統及升壓系統均采用預制艙式設計,提高主要設備預制化程度,減少現場安裝調試的工作量,“一個現場兩個工地”有效地縮短工程整體工期。

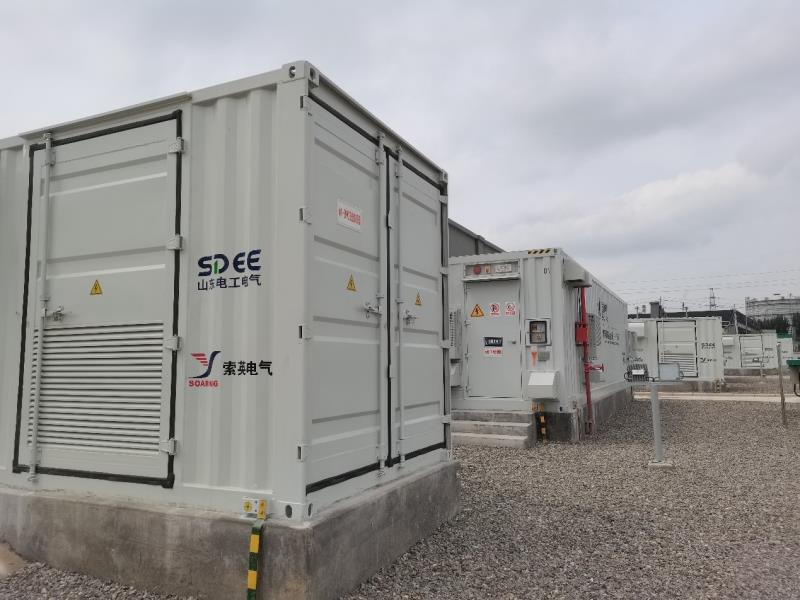

儲能電站現場圖片
“三新”助推商務拓展
國網山東綜合能源服務有限公司依托該項目成立的控股子公司,采用共享儲能開啟新格局,集中式“共享儲能”模式。項目參與現貨交易融入電力新市場。依托專業交易團隊,把現貨市場預測與交易平臺作為市場主體,直接參與現貨交易。
進度情況
本項目2021年11月開工建設;2022年3月29日并網送電;2022年5月17日完成系統調試轉入正式運行;此后,進入電力現貨市場,實現商業化運營。

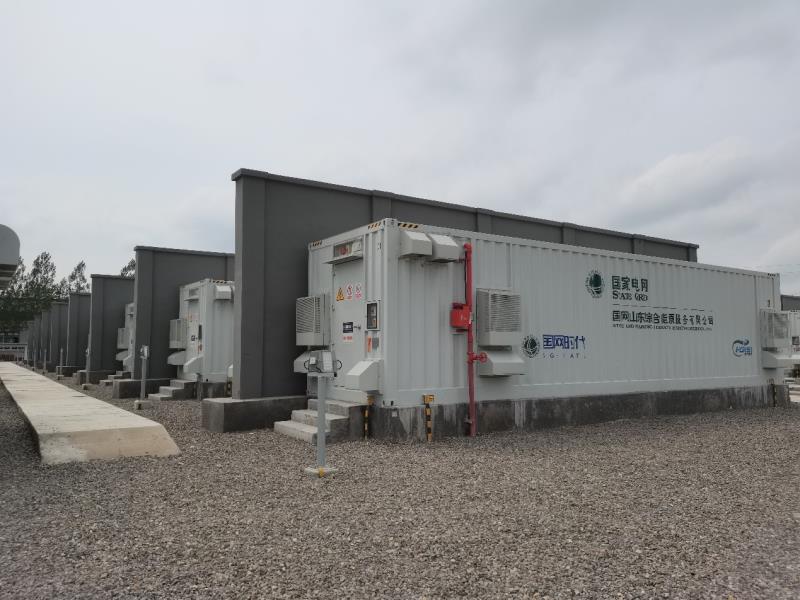

儲能電站現場圖片
過程管理
1)嚴格執行嚴控設備源頭關,保障設備質量無隱患
在設備生產階段,派出專人分赴北京、福建、河北等主要設備生產廠家,駐地開展從基礎物料排查、設備上線生產到出廠前試驗檢查全程監造,從源頭確保設備質量案例無缺陷。
2)嚴抓現場管控關,確保安全生產無差池
嚴格落實“四個管住”,緊盯關鍵環節,強化措施執行,確?,F(xiàn)場作業現場可控、能控、在控。
強化消防泵房深基坑開挖、電池艙內臨近帶電體作業、電纜隧道有限空間作業等高風險施工管控,安全、有序、科學推進項目建設。
重大安全風險實施期間,公司領導到崗到位、項目經理全程監督。
時刻繃緊疫情防控弦,加大防護力量,確?,F(xiàn)場施工不受疫情影響。

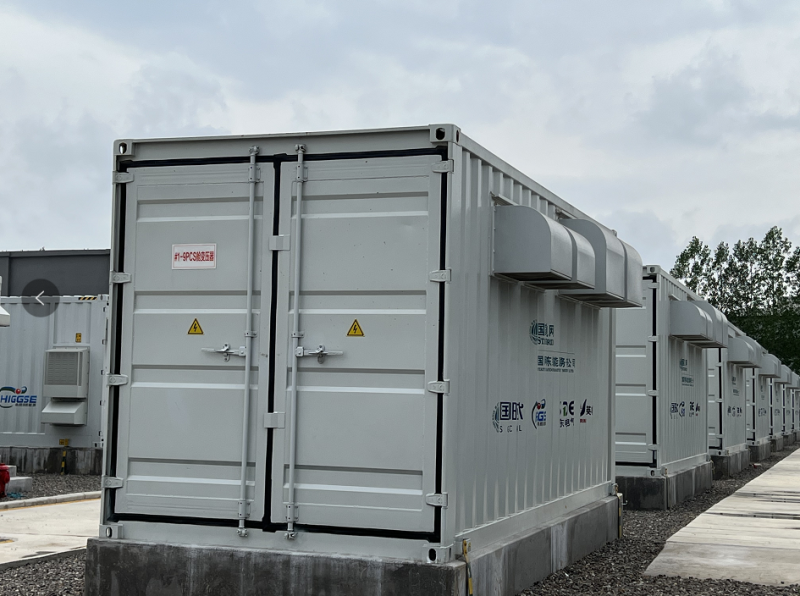

儲能電站現場圖片
3)嚴守標準工藝關,保障工程質量高標準
開工前,充分做好施工技術和標準交底。
施工過程中,對不符合施工標準的工序及時糾偏,堅持質量點評制度。
通過質量自查點評,發現、提煉施工項目部的亮點進行推廣,改正、避免缺點和不足,有力提高施工質量水平。
4)嚴把各級驗收關,保障項目投運無缺陷
科學組織開展驗收工作,規范驗收程序、落實驗收責任。
提前編制驗收大綱,嚴格對照標準施工工藝技術標準,逐項做好設備設施、試驗報告、文件資料標準化驗收。
重點加強消防工程、隱蔽工程、關鍵點、設備試驗等重要環節的驗收,嚴格問題閉環整改,確保工程項目投運無缺陷。
儲能電站現場圖片
創優方案
1)搭建高效能量管理系統
采用三層兩網專業級架構,統一通訊協議,系統閉環執行響應時間小于80ms,實現快速精準控制。
配備高性能獨立協調控制主機,采用高速光纖串口,實現微秒級處理速度。
孟家站目前有160多萬點數據接入,實現了全站全方位電氣信息和消防信息的可觀、可測、可控。
2)優化高效雙向變流系統
吸取其他項目經驗,不斷優化控制系統程序。
通過與硬件設備的協同配合,解決多機并行的干擾問題,同時大幅度縮短系統響應時間和充放電轉換時間。
充放電轉換時間小于10ms,響應時間不超過20ms,遠低于國標中轉換速度小于100ms的要求。
3)匹配高效電池管理系統
采用由寧德時代匹配電芯數據研發生產的BMS產品,能夠獲取電芯的最底層核心數據。
可精確采集電芯在運行過程中溫度、電壓等關鍵數據,避免SOC在運行過程中出現跳變的情況。
實現對電池芯的精準測控,提高系統的監測控制精度。
4)配備安全可靠消防系統
本站配置七氟丙烷+水噴淋系統,并配置戶外消火栓及防火墻的消防解決方案。
全站消防系統根據消防邏輯,適時聯動啟動艙內排煙、氣體消防及消防水泵。
當氣體消防動作后,電池熱失控仍無法控制或電池復燃時,可通過遠動方式啟動水噴淋系統,完成失火艙體的注水浸沒,徹底熄滅艙內明火。
儲能電站現場圖片
調試組織措施
本項目調試工作小組共14人,由電池廠家、變流器廠家、儲能電站二次設備廠家、電池艙集成廠家、電氣一次設備廠家等5個專業組成。小組成員均具備至少3個儲能電站的相關經驗,編寫并嚴格審批調試驗收標準。
調試安全措施
調試前,嚴格落實《儲能單元上電前安全自查15條》相關要求,對電池艙、逆變升壓艙進行安全條件確認,經調試人員簽字確認后方可進行單艙充放電調試。
調試期間,對調試設備進行安全隔離,按照穩中求進方式,逐一調試,對發現問題追根溯源,徹底解決后方可進行下一步工作。
氣體消防設施投入運行狀態,配備手持式滅火器,對火災風險嚴防死守。
儲能電站現場圖片
系統調試
儲能電站調試程序按照消防調試,單體測試,變流器與BMS及EMS聯調,單艙式充放電調試,分區充放電調試,整站充放電調試的順序進行。
并網測試
根據《電化學儲能系統接入電網技術規定》要求,按照電科院調試計劃,分為電能質量測試、功率控制測試、電網適應性測試、保護與安全自動裝置測試、通訊與自動化測試。
本項目對貫徹國家“雙碳”戰略目標,提升電網經濟、保障電網安全和穩定運行,具有十分重要的意義。
