中國儲能網訊:2025年,青海省還需建設9GW新型儲能項目,可落實來源項目規模為7.06GW(其中待建項目6.48GW)。
按照“四個統一”的發展模式,新能源企業出資,省電力公司代建,并統一調度、管理。
2022年全面啟動首批項目建設,單站規模200MW,儲能時長4小時。
首批項目涉及17家新能源企業,國電投裝機規模最大,2.92GWh。
日前,《青海省“十四五”電化學儲能統一規劃建設工作方案》(以下簡稱《工作方案》)通過專家組評審,《工作方案》以“四個統一”的發展模式,統一規劃、統一建設、統一調度、統一運營青海省內儲能電站,涉及了青海省儲能發展規模、站點布局、建設調度運營方案、工作流程等多方面,對青海省“十四五”期間儲能發展影響重大。
統一規劃,確定發展規模

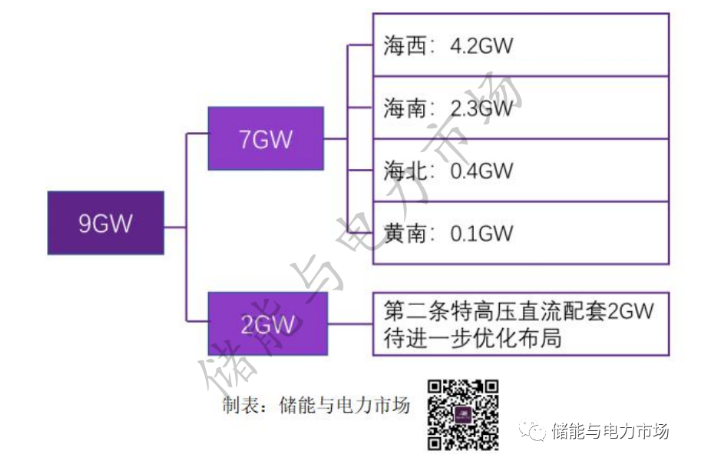

2025年,還需建設約9GW電化學儲能。其中7GW滿足新能源省內消納及青豫直流外送,2GW配套第二條特高壓直流通道。
統一建設、調度、運營,省電力公司主導
新能源企業出資,委托省電力公司代建,并通過集中批量采購降低成本。
優化儲能充放時序,統一調配全網調峰資源,實現儲能的有序充放。完善儲能參與調峰市場規則,積極探索儲能參與調壓、調頻輔助服務。
依托綠能大數據中心,集中統一監控,統一備品備件,降低運維成本??梢劳腥‰娏κ袌?,通過“分時電價+容量費用分?jǐn)偂钡姆绞绞鑼?dǎo)儲能成本。
有序推進,明確各年度建設目標
《建設方案》提出的“十四五”期間9GW的發展目標中,可落實來源的約7.04GW,其中已建在建項目約0.56GW,待建項目約6.48GW。待建項目主要為:
1、《2021 年青海省新能源開發建設方案》明確大型風電光伏基地和市場化項目配置儲能2.89GW。
2、后續新增新能源按照20%比例配置,還可新增儲能3.59GW。
剩余2GW第二條特高壓配套儲能,將結合直流工程實際統一規劃布局。
選址方面,優先考慮調峰資源緊缺地區、常規電源缺乏地區、新能源匯集站,原則上單站規模不少于200MW,接入330kV及以上等級變壓站。
2022年全面儲能電站建設,各年儲能建設目標如下:
1、2022年,建成首批示范項目,規模達到1GW級以上。首批啟動海西4個、海南8個共享儲能電站建設,單站規模200MW,儲能時長4小時。
2、2023年,建成《2021年青海省新能源開發建設方案》中的配套項目,總規模達到2.89GW。
3、2025 年前,建成后續3.59GW。
共涉及17家新能源企業,國電投裝機規模最大
2022年全面開工建設,2023年投運的首批項目,共涉及17家新能源企業,其中國電投2.92GWh,裝機規模最大。
按照“四個統一”,省電力公司主持首批項目啟動
能源局將以文件形式明確”四個統一”的發展模式,省電力公司制定并完成電化學儲能建設差異化地方標準初稿。省電力公司組織首批項目可研設計招標、工程設計等工作,組織物資、施工監理等招標,并委托第三方咨詢機構開展結算、決算等工作。

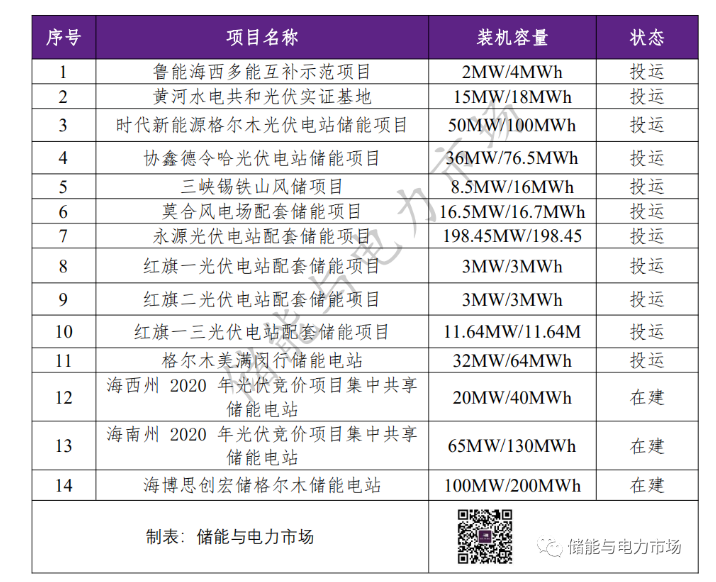

附錄,青海省投運、在建儲能項目一覽
