中國儲能網訊:光伏電站的成本主要由五部分構成:
一、設備及安裝工程;二、建筑工程費(含施工輔助工程);三、其他費用;四、預備費;五、建設期利息。
如下表所示。
1、施工輔助工程費
包含:施工用水、用電的費用,如下表所示。

2、設備及安裝費

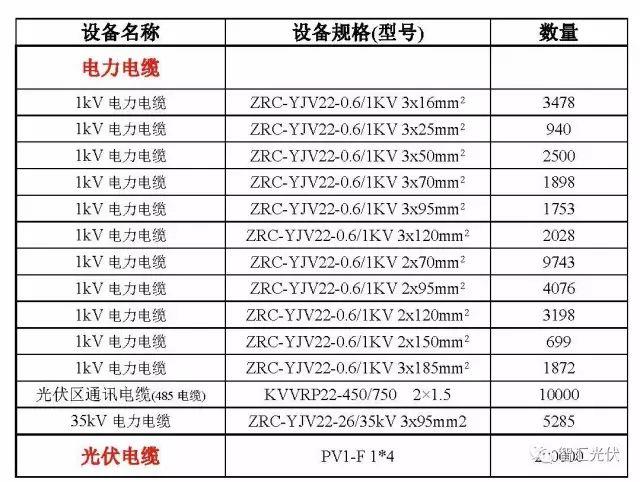

包含:發電設備(組件、逆變器、支架、電纜、接地)、升壓變電站設備、通信設備及其他設備的購買及安裝費用。如下表所示。(某電站的電氣設備項目附后)

3、建筑工程費
包含:發電廠區工程、變電站工程、房屋工程、交通工程等費用。如下表所示。
4、其他費用
包含:工程前期費、管理費、監理費、保險費、驗收費、生產準備金等等費用。如下表所示。

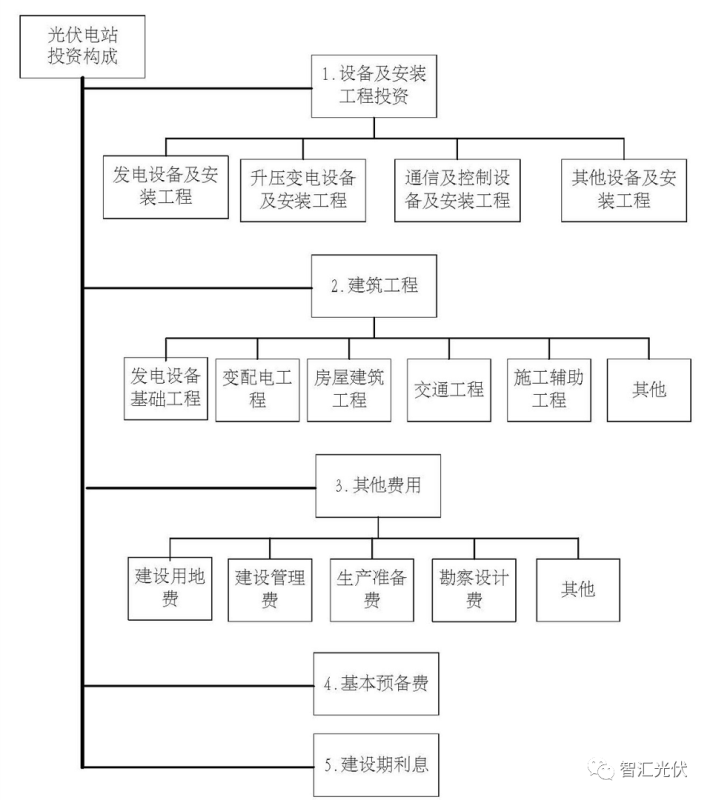

對上文中的費用進行規劃總結,如下圖所示。

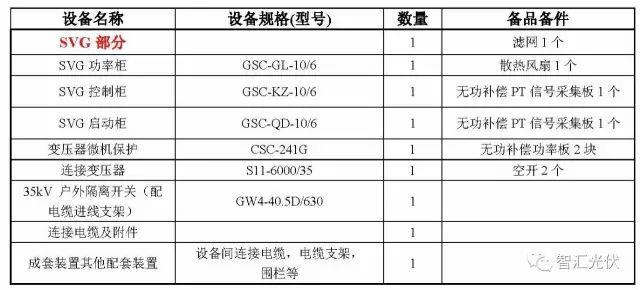

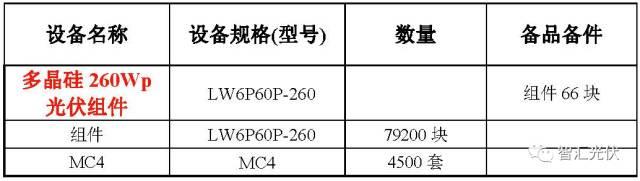

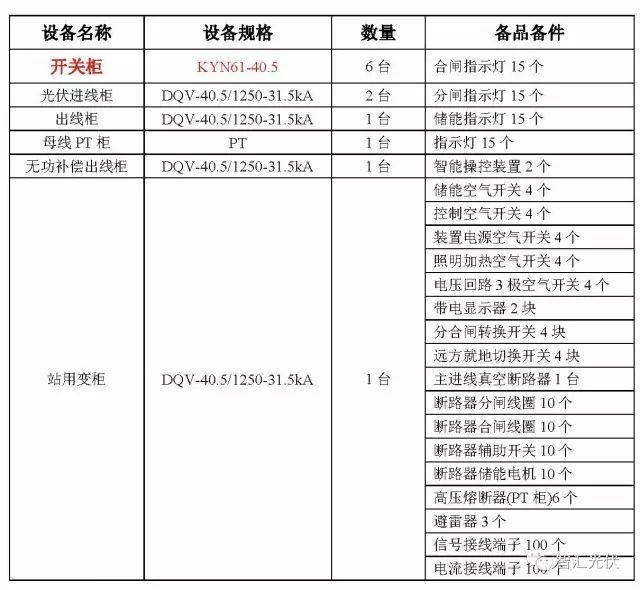

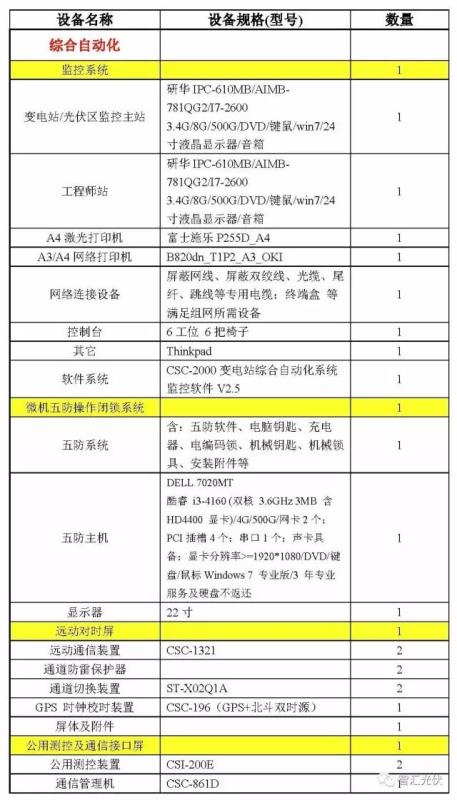

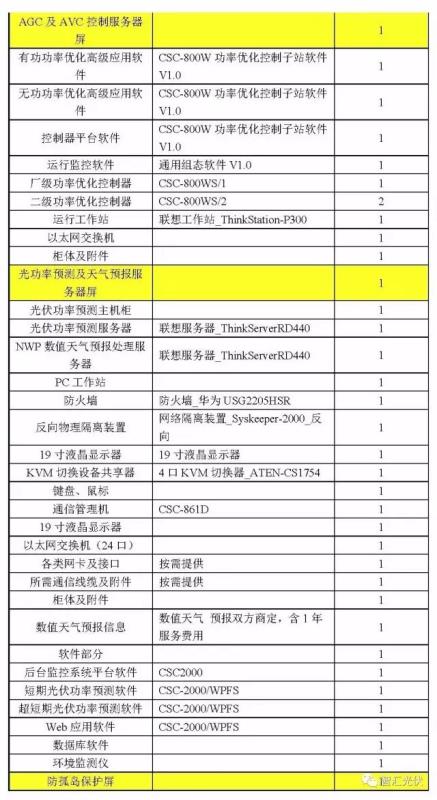

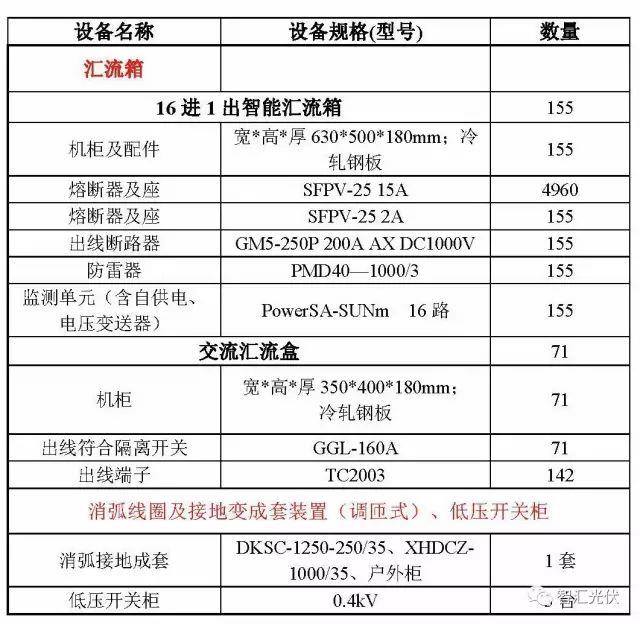

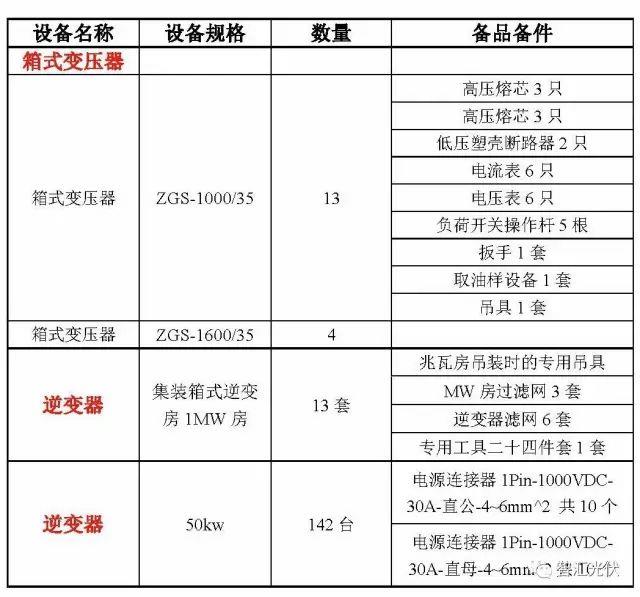

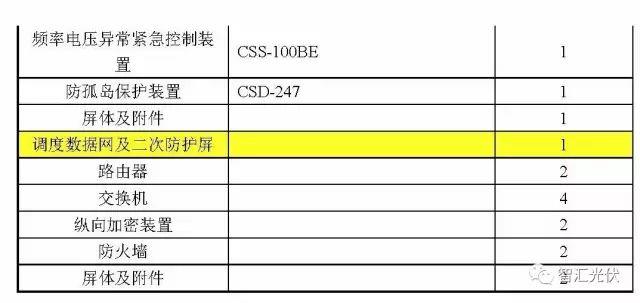

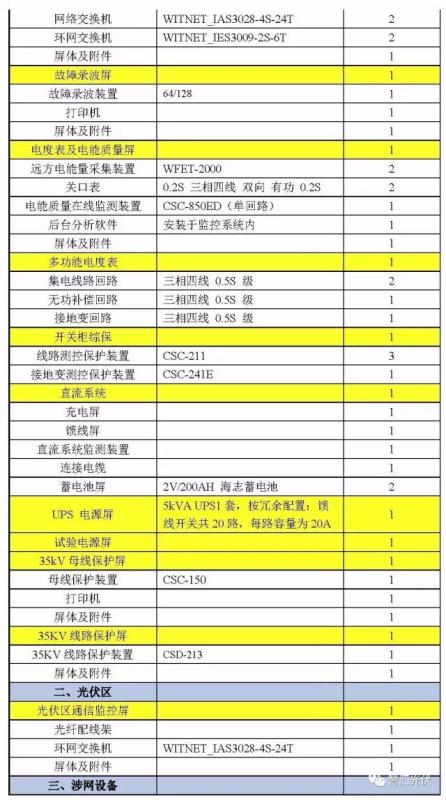

某2017年光伏電站的電氣設備項目如下表,設備型號與工程量與目前差異很大,但設備種類基本相同。供參考。
