中國儲能網訊:近日,索英電氣參與建設的湖南省第一個新能源側配置儲能電站——國電投大靈山儲能電站項目調試完成,萬事俱備,只待并網運行。

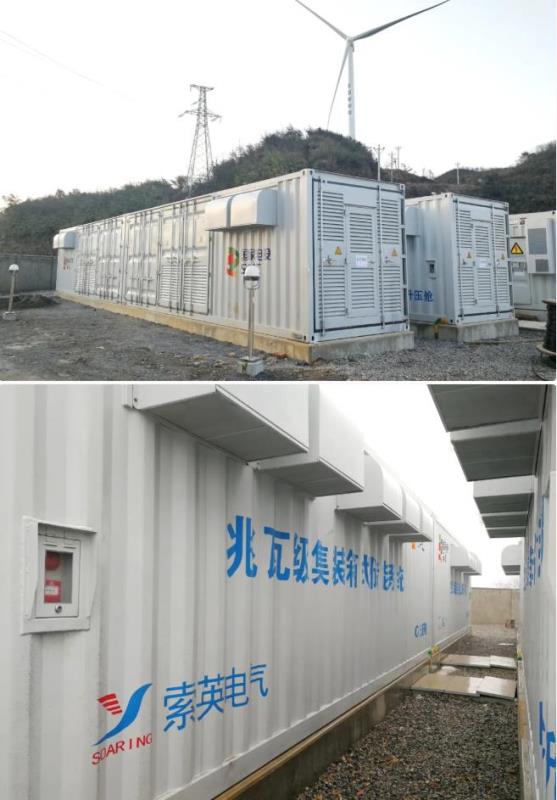

▲大靈山儲能電站側景
大靈山位于湖南龍山縣,主峰海拔高1736.5米,有“湘西屋脊”之稱,地區風力資源豐沛,是設新能源場站的絕佳選擇,在大靈山風電場建配套儲能電站,針對提高湖南省風電消納能力、保障電網安全穩定高效運行方面具有重要示范意義。
該儲能項目總規模10MW/20MWh,索英電氣提供4套2.5MW PCS升壓一體艙、能量管理系統等配套設施。進行施工任務時,正值寒冬11月份,冬天的大靈山時常大霧彌漫,給配送帶來極大挑戰,山內導航困難,山路蜿蜒難行,配送司機往往要不斷電話溝通確認位置,如果碰到雨雪天氣,積雪封路,工程隊就在路面撒上融雪劑,等雪化了繼續趕路,“搶工期,搶工期,是當時心里最重要的事情?!?/span>

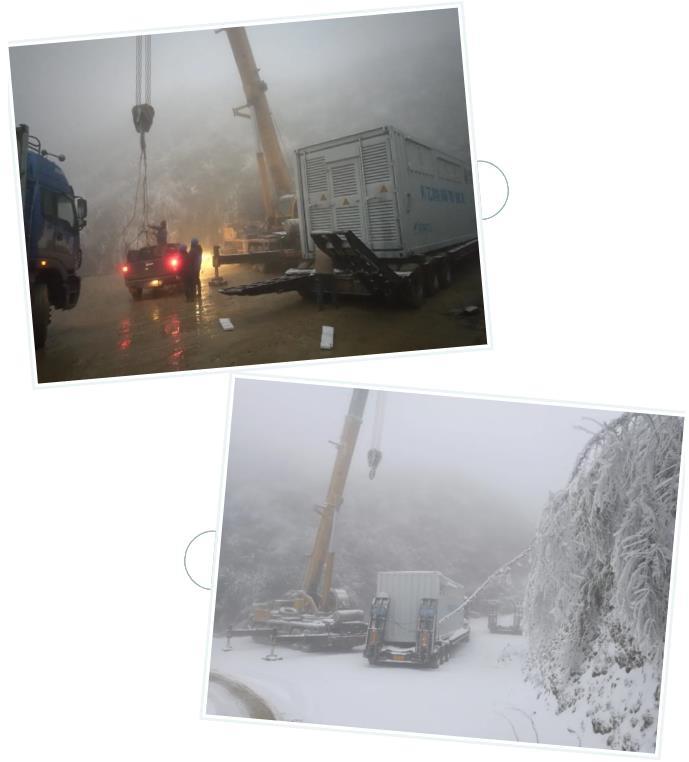

▲雪中運輸
運送難,安裝也難。天寒地凍,集裝箱上極易落霜結冰,吊裝吊索容易打滑,工程隊就外聘專業風電安裝施工隊,好言好語說服施工師傅們一起克服困難,將電氣艙一個一個成功卸裝,精準到位。

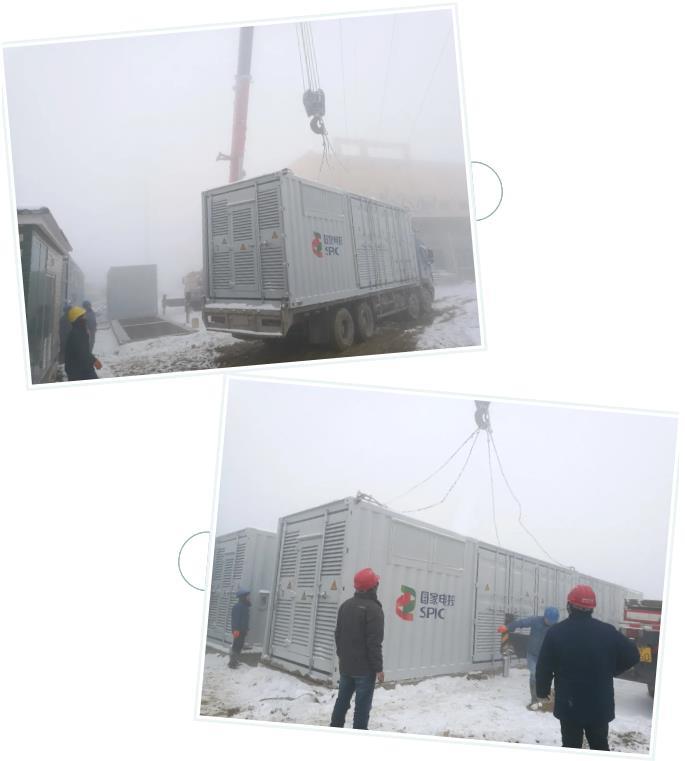

▲冰天雪地中搶工期
為了保障項目如期進行,索英工程部人員看遍了大靈山雪景、霧景,大靈山工程負責人王工說到,“這也是一種別樣的體驗,只要工程順利,客戶滿意,就是最好的結果。”
如今,大靈山儲能電站項目已經進入收尾階段,索英電氣已配合完成地調調試、省調調試、電科院調試,先后多次奔赴項目現場配合工作,對于索英來說,雖然階段性工作已經完成,但是后續的持續服務卻剛剛開始。
