中國儲能網訊:在黨的百歲華誕即將到來之際,6月25日上午10點,歷史5年多建設,“綠水青山就是金山銀山”理念發源地浙江省安吉縣傳來喜訊,囊括三項世界第一、四項全國第一的長龍山抽水蓄能電站首臺機組正式投產發電,為華東電網再添巨型“充電寶”,以實際行動慶祝建黨100周年。這是中國能建葛洲壩集團全面貫徹落實習近平總書記對金沙江烏東德水電站首批機組投產發電重要指示精神,深入踐行“兩山”理念的重要實踐成果。
儀式現場
長龍山抽水蓄能電站屬于“高水頭、高轉速、大容量”日調節純抽水蓄能電站,地處華東電網負荷中心,共裝有6臺單機容量350兆瓦可逆式水泵水輪發電機組,總裝機容量210萬千瓦,位居國內已建、在建抽水蓄能電站前三位,額定水頭為710米,位居國內第一、世界第二。電站與緊鄰的天荒坪抽水蓄能電站遙相呼應,兩個電站總裝機規模達3900兆瓦,居世界第一,被稱為閃耀在祖國華東地區的“雙子星”,組團成為了世界最大的抽水蓄能基地。

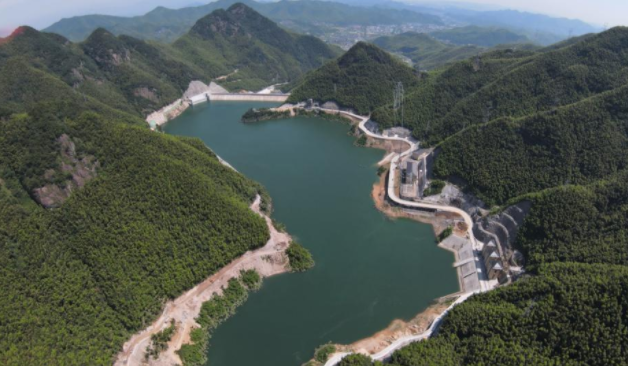

下水庫全貌
電站主體工程于2017年2月開工建設,工程樞紐由上水庫、下水庫、輸水系統、地下廠房及500千伏地面開關站等建筑物組成。電力建設“國家隊”中國能建葛洲壩三峽建設公司承擔了輸水系統、地下廠房、下水庫工程,以及勘探道路工程、進廠交通洞及通風兼安全洞工程等施工標段。
電站地下廠房長232.2米,寬24.5米,高55.1米,下水庫大壩為鋼筋混凝土面板堆石壩,壩頂高程249米,最大壩高100米。引水系統共有六條單條長度超過400米長的引水斜井,長度屬國內在建抽水蓄能電站之最,施工極具挑戰性?!霸谑┕み^(guò)程中,項目部先后克服了地質缺陷、疫情制約工期等不利條件,創造了單循環最大日進尺3.89米,月進尺108米,同行業之最的施工生產紀錄。”中國能建葛洲壩三峽建設公司長龍山項目部黨支部書記、常務副總經理江誼園自豪地說道。

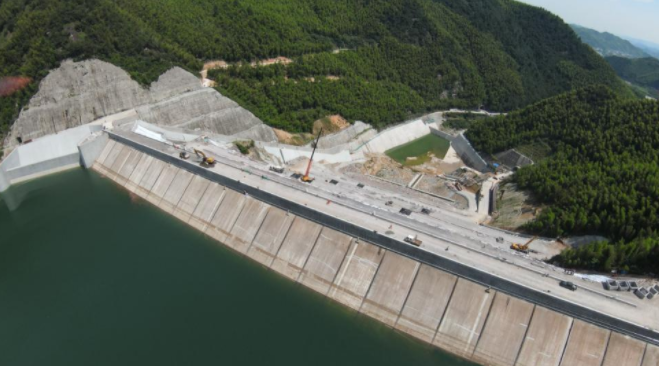

下水庫大壩、溢洪道
“此次長龍山抽水蓄能電站首臺機組投產發電是我們繼承擔75%施工份額的中國第四大、世界第四大水電站烏東德水電站,實現全部機組投產發電之后,向黨的百歲生日獻上的又一份禮物,也是我們作為央企踐行碳達峰碳中和‘3060’戰略的生動實踐。” 中國能建葛洲壩三峽建設公司負責人在首臺機組發電儀式現場談到。

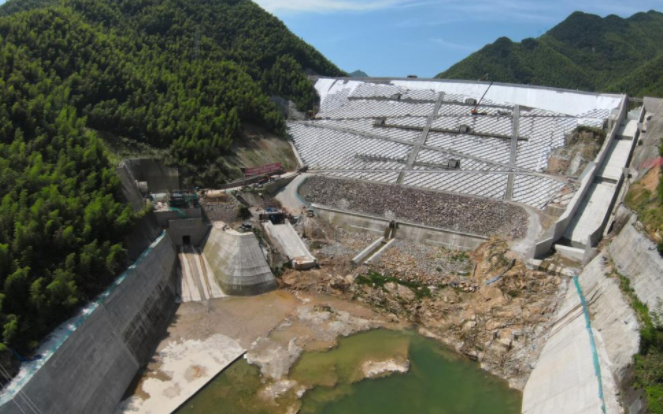

下水庫進出水口
長龍山抽水蓄能電站預計2022年7月底全部機組實現投產發電,屆時每年可提供清潔能源24.35億度,是華東電網名副其實最大的“充電寶”,可減少燃煤消耗量約21萬噸、二氧化碳排放量約42萬噸、二氧化硫排放量0.28萬噸,并為“西電東送”提供配套,承擔者華東電網調峰、填谷、調頻、調相及緊急事故備用等任務,將進一步優化華東地區電源結構,改善華東電網運行條件,對構建以新能源為主體的新型電力系統和清潔低碳安全高效的能源體系等具有重要作用。
延伸閱讀
2017年12月19日
隨著最后一車渣土緩緩倒入,長龍山抽水蓄能電站下庫圍堰截流龍口順利合龍。
2018年3月21日
隨著人工控制臥罐下料閥的開啟,混凝土料緩緩入倉,長龍山抽水蓄能電站巖壁梁正式開始首倉澆筑。
2018年11月16日
長龍山抽水蓄能電站主廠房安裝間順利完成簽字驗收,實現向機電標交面。
2019年1月23日
1號、2號機組順利完成開挖任務,正式向機電標交面。
2019年11月27日
長龍山抽水蓄能電站1號引水下斜井完成全斷面擴挖工作,實現全面貫通。
2020年3月20日
隨著最后一車石料完成下料、攤鋪、碾壓,長龍山抽水蓄能電站下庫大壩填筑至245米高程,順利實現封頂目標。
2020年3月22日
長龍山抽水蓄能電站1號引水下斜井壓力鋼管外回填混凝土開始首倉澆筑。
2020年5月7日
歷時45個小時的澆筑施工,長龍山抽水蓄能電站下庫大壩面板完成首倉混凝土澆筑。
2020年7月底
長龍山抽水蓄能電站3號引水下斜井順利貫通。至此,該電站3條引水下斜井?dāng)嗝骈_(kāi)挖施工全面完成。
2020年8月2日
長龍山抽水蓄能電站下水庫進出水口主體混凝土澆筑完成。
2020年8月12日
隨著最后一道鋼筋混凝土面板封縫止水施工完成,長龍山抽水蓄能電站下水庫大壩防滲面板工程正式完工。
2020年12月3日
歷經460余天的緊張施工,隨著1號引水壓力鋼管最后一條環縫焊接完成,長龍山抽水蓄能電站引水系統首條壓力鋼管實現全線貫通。
