秦炎 Refinitiv路孚特首席電力與碳分析師、牛津能源研究所研究員
作為歐洲能源轉型的模范生,德國大力發展新能源,并決定于2038年完全退出煤電。2021年1月德國退煤正式拉開帷幕,通過拍賣決定了裝機容量6.3GW的煤電機組關停,其中包括建成只有6年的兩家電廠。然而,由于寒潮以及風電出力低,德國第一季度的現貨電價幾度飆升過百歐元,月均電價漲至四年來最高。電力供應緊張也使得原本關停的煤電機組臨時啟動,第一季度的煤炭發電量比2020年同期增加近30%。
隨著煤電裝機的減少和2022年完全棄核,德國不光將從電力凈出口國轉為進口國,還很可能面臨電力供應缺口,最高可達5GW。近期德國聯邦審計署指責經濟部的規劃不當,使能源轉型陷入困境,面臨電價上漲失控和電力短缺的威脅。
歐洲碳價持續高位,將繼續擠壓煤電利潤空間,可能推動德國在2030年提前實現退煤。與此同時,要提高電力系統的可靠性,加快儲能等發展,還是增加氣電或重啟容量機制,需要詳細規劃。2020年冬天中國多省缺電,加上2021年初美國得州電力危機,低碳轉型的同時如何保證電力可靠供應,是各國電力系統共同面對的挑戰。
退煤拉開帷幕,兩家電廠僅運營6年
德國聯邦政府在2018年成立了“增長、結構變化和就業委員會”,也稱“煤炭委員會”,制定逐步淘汰煤炭發電的戰略,實現其氣候減排目標。2019年1月委員會發布了退煤路線圖,決定逐步關閉煤電廠,在2022年將裝機容量從約40GW減少為30GW,在2030年降為17GW,最后在2038年全部退出。其中,褐煤(Brown Coal)電廠的關閉主要是通過和電力集團談判協商補貼金額來實現,因為牽涉到褐煤煤礦工人的補償安置。而硬煤(Hard Coal)電廠則主要通過公開拍賣招標,2027年之后不再提供“關停補貼”,根據建成年份逐步關停。
2020年9月份,德國聯邦網絡管理局(BNetzA)舉辦了第一批硬煤電廠退役的公開拍賣,一共招標4GW。而12月初公布的結果顯示出投標競爭激烈,有4.8GW煤電機組中標,平均補償金額為6.6萬歐元/兆瓦,遠低于拍賣最高限價16.5萬歐元。這些機組于2021年1月份退出電力市場。德國輸電系統運營商在進一步評估了這些機組對電網的必要程度后,保留了北威州的三個機組,暫時將其納入備用,以在緊急情況下保障電力供給,并將在6月底作出最終的關停安排。
此后,聯邦網絡管理局又開始了第二輪硬煤電廠關閉拍賣,總?cè)萘考s為1.5GW,最高出價為15500歐元MW,并允許南部的電廠參與。3月底公布的拍賣結果顯示三個煤電機組中標,將于2021年年底關閉。同時也宣布了其他煤電廠的關停時間表的草案,之后再根據每一次拍賣的實際結果進行調整。
圖1 德國2021年1月份和12月份分別關閉的4.8GW和1.5GW煤電機組名單
來源:德國聯邦網絡管理局(BNetzA)
頭兩次硬煤電廠退煤拍賣的競標之激烈,符合各界預期,因為拍賣的限價會逐年遞減,從2020年的最高16.5萬歐元,下降到2026年的8.9萬歐元,此后關閉的電廠就拿不到補貼。
在關停的煤電廠名單中,有兩家電廠運營僅6年時間。
建于2015年的Moorburg電廠的關閉,早有預兆。德國北部地區的可再生能源裝機容量較高,也經常由于南北之間電網輸電容量有限,無法在風電出力高峰期將所有電力輸送到南部的負荷中心,位于北部的火電發電機組的運行時間受到可再生能源的擠壓,所以Vattenfall公司旗下的這家煤電廠自運營以來就一直虧損,年平均運行時間不足2000小時。同時,因為漢堡市本來就計劃在2030年完全關閉化石能源熱電廠,所以Moorburg電廠在2019年申請的接入市區熱力系統也未被批準。此外,環保組織多次反對修建該煤電廠,尤其因為其對河流的污染。Westfalen煤電廠的情況也大致類似。
在日前市場,發電機組按照邊際成本報價,對于煤電來說,即燃料價格加碳價,電力集團加速轉型,努力減少高碳資產,運營年限短的煤電廠由于煤耗低,效率高,邊際成本較低,在日前市場更容易中標,可以幫助企業提前鎖定退煤補貼,因此預計在以后的拍賣中會出現更多類似情況,即較新的機組去競標退煤拍賣。
然而,這些較新的煤電廠因為邊際成本低,在日前電力市場的優先次序曲線中占有優勢,如下圖2所示,所以Moorburg和Westfalen這樣的煤電廠關停退出電力市場,意味著需要其他相對較舊和邊際成本較高的機組來填補這個缺口,因此推高現貨出清電價。
圖2 2020年12月29日德國日前電力市場機組優先次序曲線
來源:路孚特電力研究
電價第一季度處于高位,部分源于退煤
從德國第一季度市場電價的走勢來看,退煤在一定程度上抬高了電價。2021年年初,西歐多數國家遭遇寒潮,疊加風電出力較低,現貨電價飆升突破100歐元/MWh。雖然這些極高的峰值電價持續的時間最多幾個小時或者一天,但是還是造成了第一季度德國的市場電價處于高位,平均在50歐元的水平,為四年來最高。
圖3 2018年至2021年德國日前電價月均值(歐元/MWh)
來源:歐洲能源交易所
一方面,第一季度西歐電價整體偏高,也是因為煤炭天然氣和碳配額價格上升,推高發電成本。另一方面,4.8GW煤電機組的關停,減少了可用裝機容量,進一步推高了峰值電價。
北歐電力分析機構EnergyQuantified估算,年初關停4.8GW煤電,使得德國日前電價峰值上漲約10歐元/MWh。圖4顯示了2020年第1至53周德國煤電機組運行容量的變化,藍色線為全部機組,黑色線則為2021年關閉的第一批4.8GW煤電機組??梢钥闯觯?020年的高峰時段,這些機組最高供應了4GW的電力,一半時段有2GW在運行,只有第二三季度的運行容量較低。也就是說,2021年初寒潮推高德國用電負荷的時段,這些被關閉的煤電機組原本可以提供2-4GW的電力,但是現在只能由成本更高的機組來填補缺口,所以使得峰值電價更高。
圖4 2020年德國煤電機組每周運行容量(MW)
來源:德國電網,EnergyQuantified
電力可用容量因退煤和棄核銳減
德國繼續推進關閉煤電,同時又要在2022年底實現棄核,關停現有的8GW核電機組,這都會減少可用容量,到2023年累計降低17GW。這一趨勢之下,不僅德國將從電力凈出口國,轉變?yōu)殡娏暨M(jìn)口國,尤其是增加對法國核電的依賴,在極端條件下,比如類似于年初的寒潮疊加低風電的時段,德國的電力供應還會更加緊張。北威州的Heyden電廠,原本已經在1月初關停進入備用,又六次被啟動來應付短時飆升的用電負荷。
圖5 2020至2030年德國煤電和核電機組容量變化(GW)
來源:德國聯邦網絡管理局(BNetzA)
德國將面臨的供電緊張局面,在近期初現端倪。3月22日至28日的這一周,德國的發電結構對比十分鮮明。最初幾天,風電出力非常低,不到10GW。用電負荷高于本國發電容量,最大缺口達15GW,需要依賴進口。而到周末時段,風電回升,出力超過了30GW,德國在高峰時段出口富裕電力給鄰國。
然而,到2023年時,核電和煤電容量比下圖減少17GW,如果在冬季再遇上類似的低風電時段,那么德國就要面臨較大的供電缺口,雖然大部分可以通過跨國輸電來滿足,尤其是德國和挪威之間新修建的1.4GW海底輸電纜剛剛運營,氣電和儲能以及需求側相應等也會在近兩年繼續發展,但是仍有較大概率電力供應不足。業界專家認為,尖峰負荷缺口最高可達5GW。
圖6 2021年3月22日至28日每小時德國發電電源結構(GW)
來源:歐洲能源交易所,德國電網
退煤或在2030年提前實現
如何保障電力供應
盡管德國制定的退煤期限為2038年,業界目前認為,因為氣候目標以及大力發展可再生能源的政策導向,煤電的生存空間非常有限。歐洲碳配額價格已經突破40歐元每噸而且預期繼續上漲,這將大幅擠壓煤電的利潤空間,所以退煤也許在2030年就可以提前實現。
在2021年修訂的可再生能源法案中,德國制定目標,2030年光伏裝機要達到100GW,海上風電和岸上風電分別達到20GW和71GW。德國聯邦網絡管理局在年初發布的2035電網規劃草稿中,預期煤電完全退出,風電和光伏裝機量繼續增長,同時也規劃了一定的儲能和氫能。

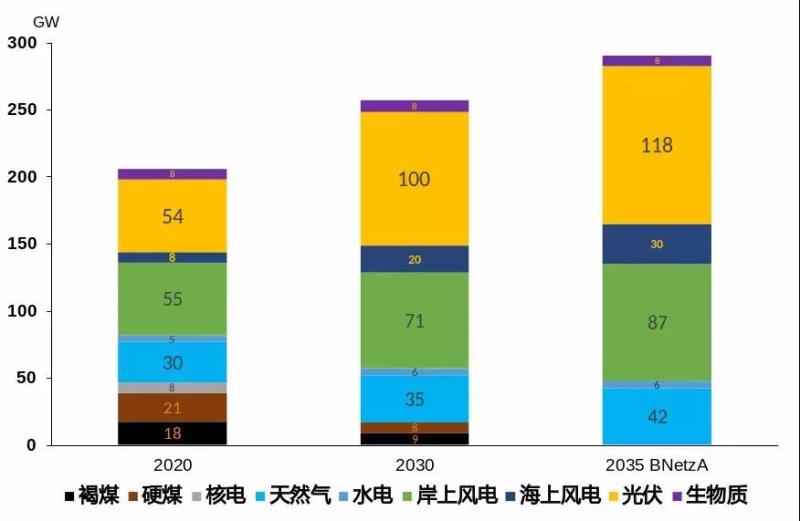

圖7 德國電力裝機結構展望(GW)
來源:德國聯邦網絡管理局(BNetzA),可再生能源法案2021年版
然而,可再生能源比例的提高會給電力系統的安全穩定帶來挑戰。近期德國聯邦審計署發布報告,指責經濟部的規劃不當,使能源轉型陷入困境。報告中指出,從2020年到2025年,包括電網擴建在內的電力供應額外還需要5250億歐元的投入。而眼下德國的家庭用電價格已經比歐洲平均水平要高出43%。報告批評聯邦政府沒有妥善考慮退煤的后果,完全低估了電力供應安全領域“新出現的、實實在在的危險”,能源轉型的管控“存在疏漏”。聯邦審計署發出警告,稱如果這種情況維持下去,德國將同時面臨用電成本失控和電力短缺的威脅。
面對退煤和棄核對電力供應的重大考驗,德國必須采取措施。2020年德國政府正式推出國家氫能戰略,2030年前將電解綠氫產能提高至5GW,2040年達到10GW。聯邦網絡管理局在長期電網規劃中預測電儲能以及需求側響應容量逐步上升,在2030年分別達到10GW和4GW,2035年進一步增加到18GW和5GW。德國儲能市場近年來總體也呈上漲趨勢,目前有超過30萬個家庭安裝了電池儲能系統,總裝機容量為2.3GWh。
氣電的發展前景則不太明朗。聯邦網絡管理局預期氣電裝機到2035年要上升到42GW,然而實際需求或許會更高。單靠電力市場以及備用容量機制的補貼,氣電廠利潤率勘憂,難有發電集團肯投資大型氣電項目等?;蛟S缺電的討論會使得德國能源主管機構重新考慮實施容量機制。同時需要政策激勵,提高靈活性電源的投資回報率,推動其技術發展和大規模應用,滿足日益提高的可再生能源并網需求。
參考資料
Results of the first tender for the reduction of coal-fired power generation (BNetzA)
Results of the second tender to phase out coal (BNetzA)
First phase-out auction for German hard coal deemed success, modern plants go offline
German coal closures raise peak prices by nearly 10 €/MWh week 1 2021
Network Development Plan 2030 (2019 Final, BNetzA)
Network Development Plan 2035 (2021 Draft, BNetzA)
德國政府或因能源轉型陷入困境
