在眾多類型的“發電項目”中,光伏項目可能是唯一采用“備案制”管理的投資項目。光伏項目,大到500MW的地面光伏電站,小到5kW的戶用光伏項目,都是采用“備案制”的管理辦法。這給光伏項目的前期開發提供了很大的便利,尤其是給民營投資企業提供了方便,為光伏行業的蓬勃發展提供了基礎。
實際上,早期的光伏項目,參考風電項目,采用的是核準制。光伏行業發展的太快,舊衣服很快就不合體,光伏行業高層管理者們不斷的摸索,根據新情況調整管理政策。
本文大致介紹了光伏行業管理政策的變化歷程。
一、示范項目——特許權項目&金太陽、光電建筑
2009年,風電行業已經發展的如火如荼,幾乎每年的增長率都超過100%;但光伏行業截止2008年底的累計裝機卻僅有140MW!
彼時,光伏系統成本高達50~60元/W,沒人能說清光伏系統成本到底最低能降到多少?多少的上網電價合適。
為了摸清楚情況,國家能源局在2009、2010年開展了兩期特許權項目。
2009年一期特許權2個10MW光伏項目獲得了1.09元/kWh的上網電價。同時,給予同地區示范項目1.15元/kWh的上網電價,這個電價也成為中國第一個標桿電價。
在分布式領域,2009年批復了111個光伏建筑項目,累計規模91MW;275個金太陽工程項目,累計規模632MW。
二、核準制——2014年以前
通過特許權項目摸底之后,2011年,國家能源局出臺了第一份光伏項目的管理辦法——光伏項目采用核準制管理。同時,出了1.15元/kWh的標桿電價。

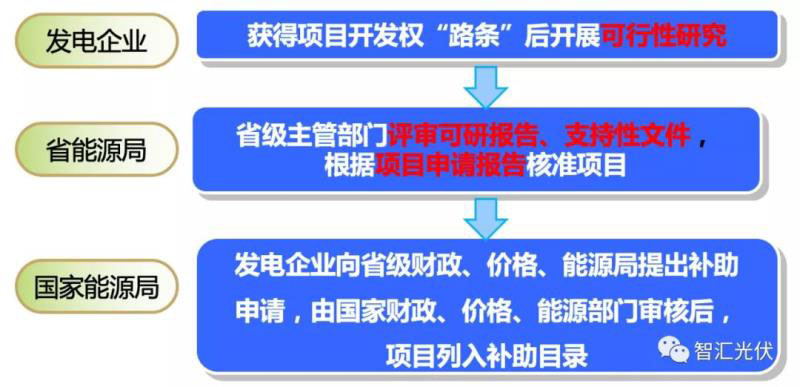

核準制下,光伏項目大致的開發流程如下圖所示。項目獲得核準文件后,即可以開展項目建設的相關準備工作。
項目開發過程中主要的過程文件

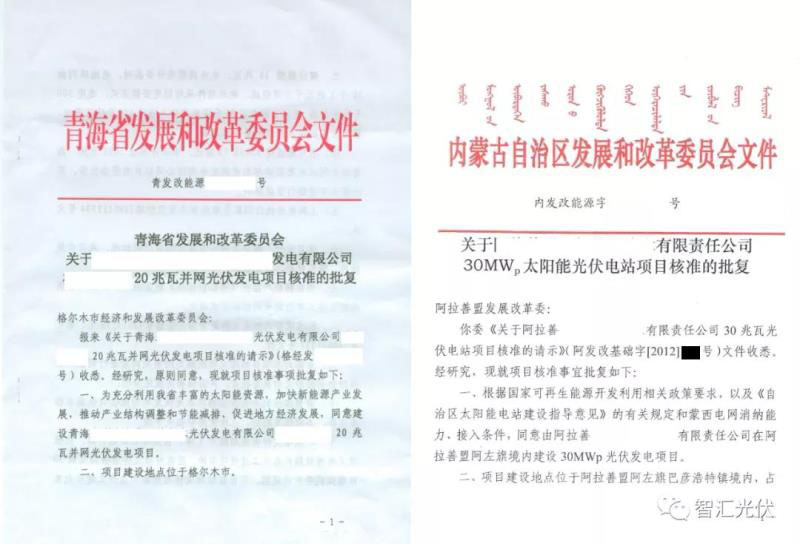

1)光伏項目路條
2)光伏項目核準文件
核準制的特點:
1)核準制管理嚴格,初期項目業主投資經驗不足的情況下,能很好的把控項目風險,保證項目質量和順利執行。
2)投資商前期工作量大;有項目開發經理曾吐槽,大概需要到各執行部門蓋五六十個紅章,最終才能拿到核準批復文件。
3)項目由省里核準,但補貼由國家發放,國家對全國的對總體開發規模沒有把控,就無法把控補貼的總量。在光伏整體規模小,總補貼額不高的時候問題不大,2013年部分優勢省份核準了大批量的項目。
為了宏觀的調控,國家能源局調整了光伏的管理政策。
三、規模管理下的備案制——2014年、2015年

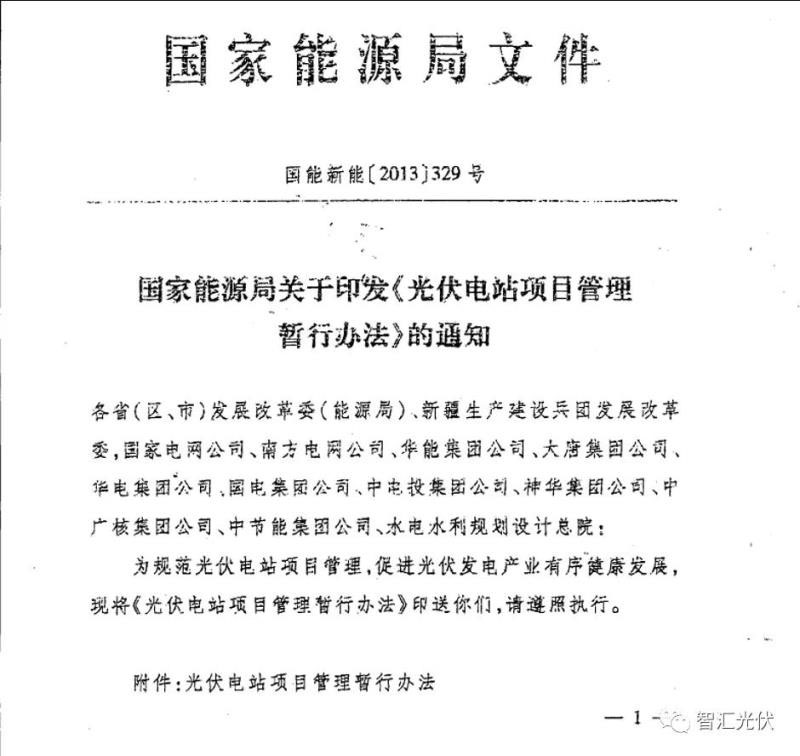

2013年8月29日,國家能源局關于印發《光伏電站項目管理暫行辦法》的通知出臺,于2014年開始實施。
與之前的核準制相比,備案制發生了重大變化,如下圖所示。
可見,由核準制改為備案制后,項目前期開發過程更加簡化,有助于促進項目的開發。
項目完成備案之后,并不一定能獲得補貼資格。只有進入國家規模指標的大盤子,即規劃內的項目,才能獲得補貼資格。

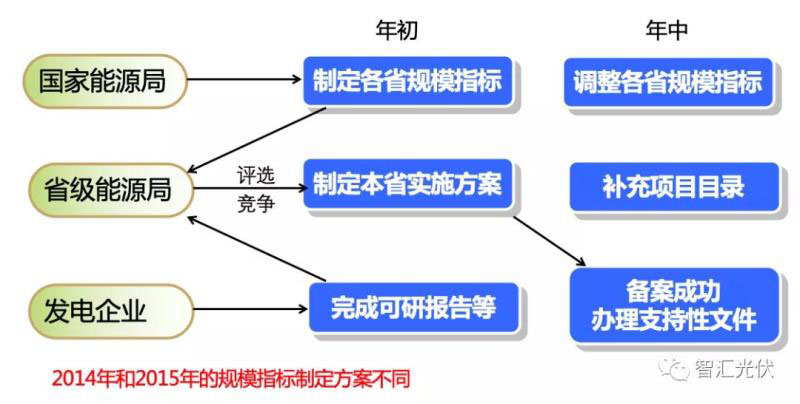

此時,光伏項目前期工作開展流程如下圖所示。

2014年、2015年,根據當時不同的特點,國家的規模管理指標下發的方式差異很大。
2014年,分布式和地面電站指標分開管理;由于發展的不均衡性,導致分布式指標大量剩余而地面電站指標不夠用。
2015年,只下達了地面電站指標;為了促進分布式的發展,分布式不設置規模限制,對后期分布式的爆發影響非常大;同時,第一次單獨下達了光伏扶貧的指標。
四、省內競爭性配置——2016年、2017年
由于項目備案非常簡單,全國各省產生了大規模的備案項目;然而,實行規模管控之后,指標成了“搶手貨”。因此,“倒賣路條”現象猖獗。
為了進一步規范管理,有效降低補貼需求,2016年,國家能源局下發了《關于完善光伏發電規模管理和實行競爭方式配置項目的指導意見》(發改能源[2016]1163號),開始開展“補貼指標拍賣”——省內競爭性配置。

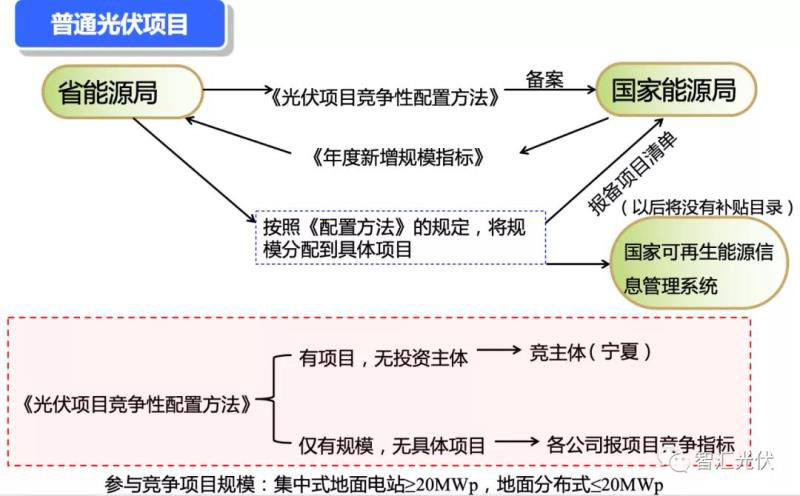

根據競爭性配置的規則,不同類型的項目管理如下圖所示。

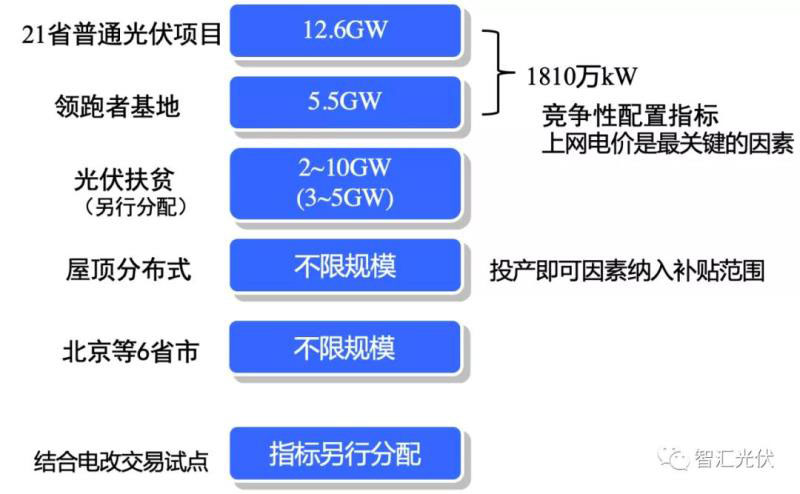

在上述規則下,2016年的指標分配情況如下。在第一批大同領跑者試點并網之后,第一次發放了較大規模的領跑者基地項目指標。
在競爭性配置管理下,普通光伏項目的開發過程如下圖所示。
2017年執行的政策與2016年基本相同。整個光伏行業出現蓬勃發展的態勢,年新增裝機大幅增長。在2017年達到至今為止的歷史新高——53GW!
五、嚴控規模——2018年無新增項目
由于2017年光伏年新增裝機量井噴,可再生能源附加基金已經遠遠無法覆蓋可再生能源項目的補貼需求,會給未來行業發展帶來隱患。
為了控制發展節奏,2018年6月1日,國家發展改革委、財政部、國家能源局聯合下發《關于2018年光伏發電有關事項的通知》(發改能源〔2018〕823號),被稱為史上最嚴厲的光伏管理政策。在此不再贅述,有感興趣的朋友,可以看以前的文章:
《補貼再下調?祝光伏行業早日成人,過青年節!》
《由政策回歸市場,光伏行業即將成年!》
“531”政策已經過去兩年多。很多行業人現在回頭看,會用更加客觀的視角,認為政策利大于弊。當時,政策出臺確實對行業是個非常大的打擊;但也在客觀上促進了行業快速進入平價時代,加速了行業的進步。讓光伏行業實現了鳳凰涅槃。
六、全國性競價——2019年、2020年
經歷了2018年的531政策之后,2019年5月30日,國家能源局正式下發了《2019年光伏發電建設管理工作方案》,2020年完全沿用該管理方案。
該政策在之前的省內競價、領跑者競價經驗的基礎上,為了在補貼限定的情況下,實現最大規模的裝機量,保障行業的發展,實行了“全國性競價”。

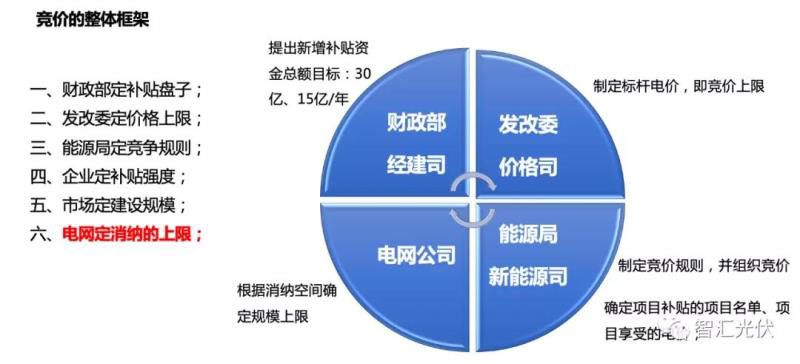

該政策的基本框架就是“六定原則”,如下圖所示。

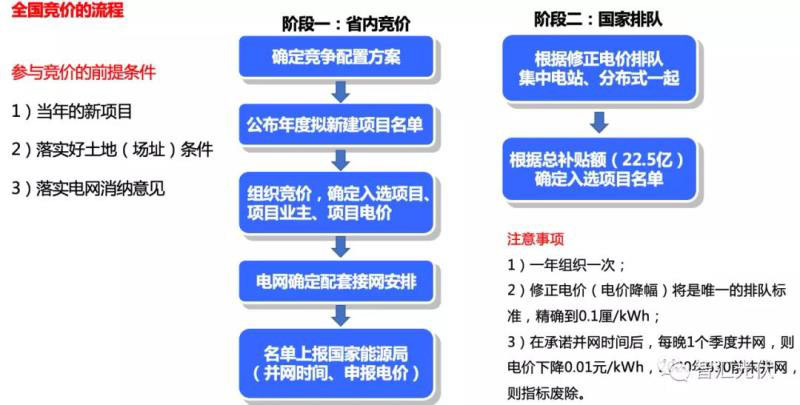

在該管理框架下,光伏項目要想獲得補貼資格,需要經過省內篩選之后,參與全國性競價,具體流程如下圖所示。
全國性競價效果非常顯著,項目實際獲得的補貼,在標桿電價的基礎上出現了大幅的下降。根據國家能源局的統計數據,項目電價的平均降幅為7分/度電左右,2019、2020年的競價項目,每年可以節省40多億的補貼資金,20年下來將節省近1000億元。
七、省內批復平價項目——2021年以后
毫無疑問,2021年光伏行業將進入全面去補貼時代。(戶用項目或有補貼)
目前,對無補貼平價上網光伏項目的管理,一直參照2019年1月9日,國家發改委 國家能源局聯合下發《關于積極推進風電、光伏發電無補貼平價上網有關工作的通知》(發改能源〔2019〕19號) 文件。

由于平價上網項目不需要補貼,國家不需要控制補貼總額度,因此,管理權限再次被下放到各?。ㄊ】梢韵路诺降厥?,但授權不授責),國家僅僅做一個通報(合法性、享受特殊政策的證明),如下圖所示。

在該文件中,對于2019年、2020年兩年開工的光伏項目,給予了8項優惠政策。

在國家能源局公示的2019、2020年兩年的平價上網項目名單中,光伏總規模高達47.8GW,遠遠超過了風電,如下表所示
八、結語
與其他任何的發電形式相比,
光伏行業發展特別迅速。新增裝機增長快,成本下降快。
牽涉的利益相關方類型最多。從大型央企、國企,到上市民營企業,在小型民營企業,再到戶用自然人。
項目應用場景最多?;哪娬尽⑥r(nóng)光互補電站、漁光互補電站、山地電站、屋頂電站、建筑相結合電站.....
因此,管理起來難度也最大。我們的管理者,在不斷積累經驗,提高管理水平,為光伏行業穩步、健康的發展保駕護航!
