15日,國網青海電力調控大廳內,工作人員屏氣凝神,定睛屏幕。
10、20、30……260萬千瓦,隨著青海海南換流站-河南駐馬店換流站實時送出功率逐步增長,青海的清潔能源(也就是“綠電”)乘坐高速專線抵達河南,標志著青海-河南±800千伏特高壓直流工程啟動送電。
為什么要在青海建特高壓
作為國家電網公司貫徹落實習近平總書記重要指示精神和“四個革命、一個合作”能源安全新戰略的重要實踐,青海-河南±800千伏壓特高壓直流工程是世界上首個以輸送新能源為主的特高壓輸電大通道,是我國發展運用特高壓輸電技術推動新能源大規模開發利用的一次重大創新,是一條實實在在造福沿線群眾、惠及當?shù)孛裆摹半娏μ炻贰?,更是助力決戰決勝脫貧攻堅、全面走向小康生活的“幸福之路”。
青海坐擁得天獨厚的清潔能源資源稟賦。眾所周知,被譽為“中華水塔”的青海省是長江、黃河、瀾滄江的發源地,這里水能資源豐富,水電理論蘊藏量2187萬千瓦,是全國13大水電基地之一;這里光照時間長、輻射強度大,全省可利用荒漠面積10萬平方公里,太陽能發電技術可開發量30億千瓦;位于青海西部的柴達木盆地風能資源優越,風電技術開發量7500萬千瓦。

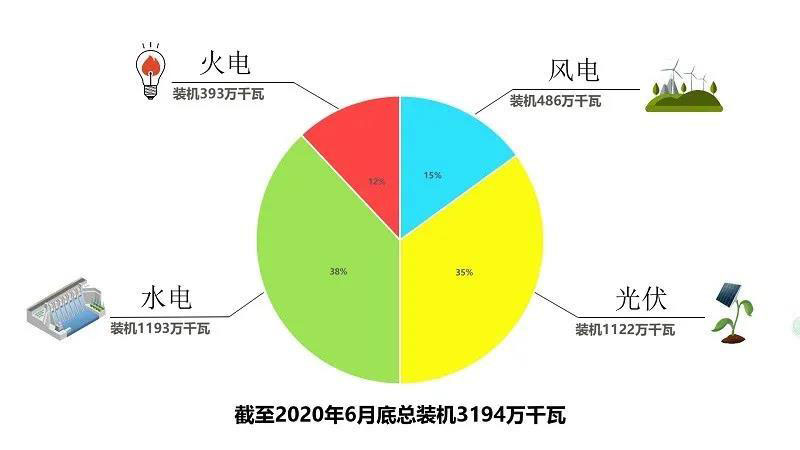

近年來,青海積極引導電源合理布局,有序推進省內水電、太陽能發電、風電等清潔能源大規模開發,實現了清潔能源的可持續發展。截至2020年6月底,青海清潔能源裝機容量2801萬千瓦,其中以光伏和風電為主的新能源裝機1608萬千瓦,占全省裝機的50%,是全國新能源裝機占比最高的省份。
青海-河南±800千伏特高壓直流工程將有力促進青海能源基地集約化開發,擴大消納范圍,提高利用率。同時,該通道大容量、遠距離的輸送,可以滿足華中經濟發展及負荷增長需求,有效緩解華中地區長期電力供需矛盾。
工程建設概況
青海-河南±800千伏特高壓直流工程起于青海省海南藏族自治州的海南換流站,止于河南省駐馬店市的駐馬店換流站,途徑青海、甘肅、陜西、河南4省,線路全長1587公里。工程于2018年11月開工建設,計劃2020年底建成投運。

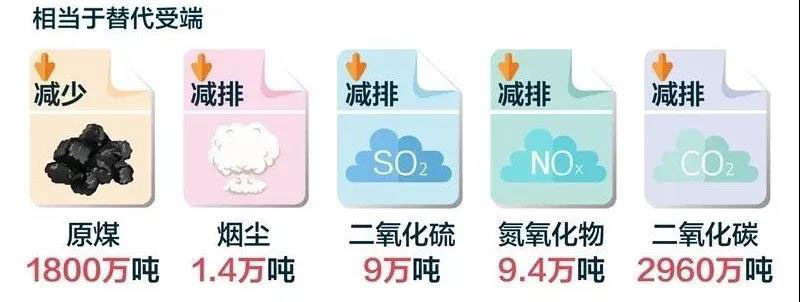

工程整體投運后,每年可為華中地區輸入清潔電量400億千瓦時,相當于替代受端原煤1800萬噸,減排煙塵1.4萬噸、二氧化硫9萬噸、氮氧化物9.4萬噸、二氧化碳2960萬噸。將有力推動華中地區大氣污染防治工作,助力打贏“藍天保衛戰”。
作為“新基建”落地的重要工程之一,青海-河南±800千伏特高壓直流工程總投資223億元,直接配套電網投資121億元,拉動配套電源投資超過1000億元,對上下游企業有明顯的帶動作用。
工程(青海段)建設進度
2018年11月7日
工程開工建設
2019年2月20日
首基鐵塔基礎澆筑
2019年7月11日
首基鐵塔組立
2019年12月4日
首檔導線展放
2019年11月25日
GIS設備廠房建設完成
2020年4月18日
首臺換流變壓器運抵現場
2020年5月12日
青海段線路率先貫通
2020年5月31日
工程全線貫通
2020年7月12日
完成雙極低端系統調試
2020年7月15日
啟動送電
青海段建設難點及亮點
工 程 亮 點
1---強化疫情防控,確保在青重點工程中率先復工
按照“計劃不調、任務不減、目標不變”的要求,積極協調落實復工審批手續;編制續建工程施工疫情防控應急預案,健全工程疫情防控體系。全力確保疫情防控和工程建設兩手抓、兩不誤。
2---應對高原環境,確保GIS設備高精度安裝
為確保GIS設備對接施工滿足環境潔凈度要求,現場采取“七級防塵”措施。同時,采用全站儀和激光投線儀邊安裝邊測量,確保對接軸線精度,消除溫差、加工誤差導致的安裝累計誤差,使安裝成型設備滿足規范要求。
3---三維管控平臺,助力智慧工程建設
從安全、進度、施工質量工藝等多個維度開展“智慧工地”的研究與探索,自主研發設計管控平臺,可模擬驗證施工方案科學性,精益化管控人、物、料的分配,最大限度節約施工時間,提高施工效率。
4---國內首次在工程建設當?shù)赝瓿山M裝特高壓換流變壓器
為青海-海南±800千伏特高壓直流工程配套建設了組裝試驗基地,在青海當?shù)剡M行換流變現場組裝。該基地距離海南換流站約190公里,沿途公路滿足換流變整體運輸要求。
5---世界最長特高壓組合電器安裝試驗一次性成功
作為青南換流站配套工程的750千伏海南變電站,GIS組合電器設備全長755米,共30個間隔, 2350個設備單元,為世界上安裝長度最長的750千伏GIS組合電器。在對接期間,工作人員克服疫情和冬期施工影響,僅用時117天完成所有對接任務。
克 服 難 點
1---高寒缺氧
工程青海段沿途平均海拔3900米以上,最高塔位海拔4200米,初到現場的施工人員和機械高原反應強烈,采取參建人員吸氧,為設備打氧等方式,扛起工程建設的重任。
2---惡劣天氣
“午后起大風、夜來風雪襲”是該地區的“氣候標簽”,與惡劣氣候搶工期是施工人員的大事。為此,“云交底”“云培訓”“錯時施工”等一系列創新方式被應用在施工過程中,并編制多項惡劣天氣應急預案,最大限度保障有效施工時間。
3---復雜地形
除了高山大嶺、草甸荒漠,該工程近30%的塔位在沼澤地當中,基礎施工、鐵塔組立、架線施工等各個階段都受到沼澤地帶來的“麻煩”。原計劃冬季施工時大型設備可在凍土上直接運輸至現場,但入春以來沼澤地已有融化的跡象,只能在沼澤地中鋪設鋼板來運輸設備。今年2月23日復工以來,累計鋪設鋼板道路近25公里,使用鋼板4000余塊。
4---脆弱生態
為保護沿線生態,青豫直流工程樹立綠色環保施工理念,加大環保、水保投入,全線采用鋪設鋼板、棕墊、草墊等方式保護草原植被,大量使用機械組塔和索道運輸方式;基礎開挖采用掏挖方式,并在回土后撒種草籽、或回植草皮,最大限度減少對環境的影響。
“電力天路”“惠民工程”“綠電通道”,是青海-海南±800千伏特高壓直流工程最大的特色和最深厚的底色,國家電網人“執筆作畫”,讓這幅“生態畫卷”“民生畫卷”更加熠熠生輝、精彩動人。
