剛剛過去的“630”,時間秒表在跑完的最后一刻,也同時宣告了2019年遞延競價光伏項目的不同命運,或搭上補貼的最后班車,或失去補貼資格,或早已中途放棄。掣肘于土地、電網接入、消納及施工時間等不同因素,總規模達22.8GW的2019年競價光伏項目當年并網率不足50%,過半項目不得不直面疫情影響下保電價、保項目的搶裝挑戰。
不過歷史車輪滾滾向前,2020年新一年的競價光伏項目已于6月28日由國家能源局一錘定音,26GW的規模超出市場預期。在海外光伏市場受疫情影響縮減的宏觀背景下,新競價光伏項目肩負著點爆下半年國內市場需求熱潮的重任,備受期待。然而,年底并網率如何,仍就需要打上大大的問號?
規??駳g
得益于2019年的經驗積累,2020年競價光伏項目申報熱情高漲。國家能源局公開的數據顯示,截至6月15日,全國共有22個省和新疆生產建設兵團組織4168個項目申報,總裝機容量33.5GW,遠超2019年24.6GW的申報規模。

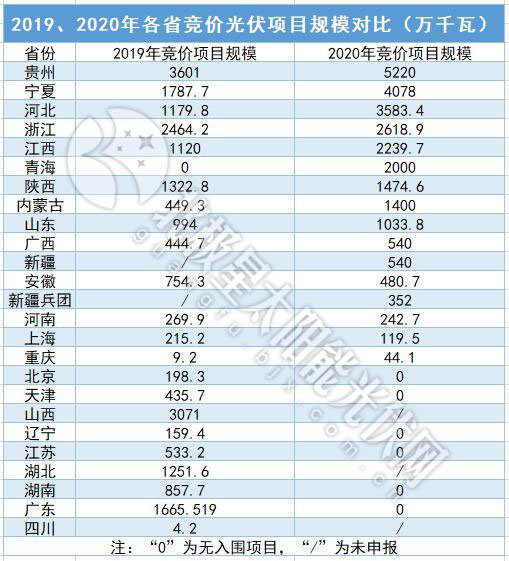

從最終入圍名單來看,26GW的總容量也超過2019年的22.8GW。其中最大規模為貴州省的5.2GW,此外規模超過2GW(包括)的省份由2019年的2個增加到2020年的6個,包括貴州、寧夏、河北、浙江、江西、青海。
不過,從入圍項目數量來看,2019年競價光伏項目數量達3921個,其中普通光伏電站366個,全額上網分布式光伏項目473個,自發自用、余電上網分布式光伏項目3082個。而2020年競價光伏項目數量僅434個,普通光伏電站295個,全額上網分布式光伏項目137個,自發自用余電上網分布式光伏項目僅寧夏2個。
自發自用、余電上網分布式光伏項目大幅減少,據北極星咨詢業內專家表示,主要由于采用修正上網電價由低到高的全國競價排名方式,相較集中式光伏電站,分布式光伏不占競爭優勢。

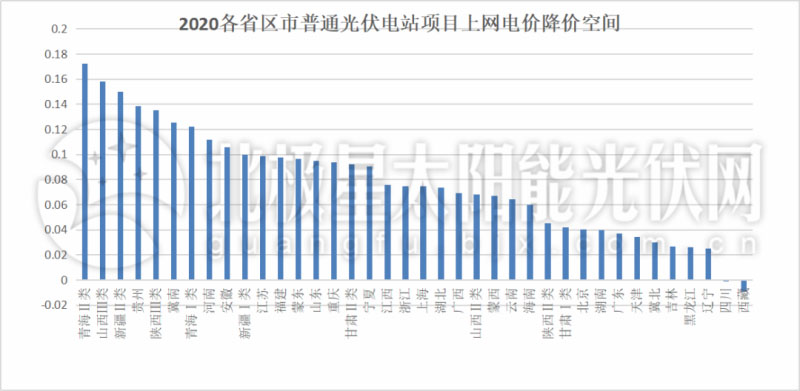

事實上,梳理各類光伏項目的可降價空間也可一見端倪。2019年,工商業分布式光伏補貼為0.1元/千瓦時,三類資源區集中式光伏電站可降價空間超過0.1元/千瓦時的有10個??;而2020年,工商業分布式光伏補貼降低為0.05元/千瓦時,普通光伏電站可降價空間超過這一標準的多達26個省,分布式光伏的競價優勢進一步縮小。
從工商業分布式光伏項目開發商處也證實,平價顯然已成為當下分布式光伏項目的主流開發模式。
消納拖累并網率
再次占據市場主流的集中式光伏電站繞不過的一個問題便是消納。
2019年國內光伏規模管理模式大變革,能源局不再分規模、定指標,政策轉變?yōu)榱鶄€“定”,財政部定補貼盤子、發改委定價格上限、能源局定競爭規則、企業定補貼強度、市場定建設規模、電網定消納上限。2020年光伏建設方案進一步明確,國家電網、南方電網公司、內蒙古電力公司要會同新能源消納監測預警中心及時測算論證經營區域內各省級區域2020年光伏發電新增消納能力,做好新建項目與電力送出工程建設的銜接并落實消納方案,發揮電網并網關口作用,嚴格按照規劃和消納能力合理安排項目并網時序。
5月25日,業內翹首期待的全國光伏新增消納空間也首次公開,全國新能源消納監測預警中心將這一數字定為48.45GW。遠超預期的消納空間隨即被分析機構解讀為重大利好,吹響“531”后光伏行業強勢反彈的號角。

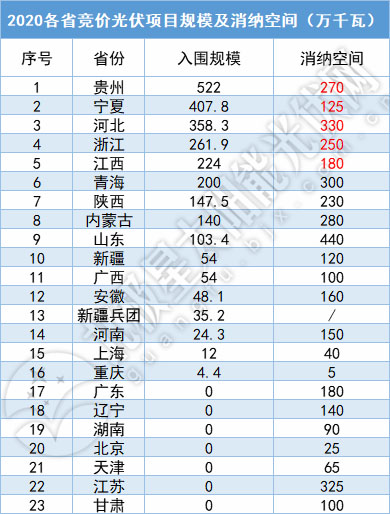

然而,細察全國消納空間便可注意到分配不均衡,特別是與剛剛落地的競價項目對比,消納矛盾再次陡升。
從上表不難發現,貴州、寧夏、河北、浙江、江西5大競價光伏項目大省,規模均超出了消納空間,而江蘇、廣東、遼寧、甘肅消納能力超1GW的省又無競價項目入圍。
對此,上述業內專家表示,目前針對部分省份的消納矛盾還沒有官方說法,超出消納空間的項目或延至明年并網,當然也不排除部分項目中途放棄從而騰出富裕容量。而有的省份考慮土地問題,已轉向分布式開發為主,但囿于競價劣勢,導致無項目入圍。甘肅、江蘇、遼寧三省今年申報項目均全部為分布式光伏項目。
某電網內部人士同樣持相同觀點,其表示新增消納空間代表著合理的并網規模,而競價項目是建設規模,不一定今年并網。
由此,業內人士分析,不均衡的消納空間將影響2020年競價光伏項目的并網率,預估今年底競價光目并網率或不超過六成。當然,除了消納外,土地、接網等因素均影響年底項目并網率。
根據國家能源局數據,此次競價共有3734個、7.5GW項目未納入競價補貼范圍,對這些申報項目,國家鼓勵在企業自愿的基礎上轉為平價上網項目。
而最終納入補貼的22.6GW競價光伏項目,按照要求應于承諾期(均為2020年底前)之前全容量并網,每逾期一個季度并網電價補貼降低0.01元/千瓦時;逾期兩個季度仍未建成并網的,取消項目補貼資格。
可以預見的是,為搭上最后一列補貼“列車”,2021年的“630”搶裝潮仍將如期上演。
