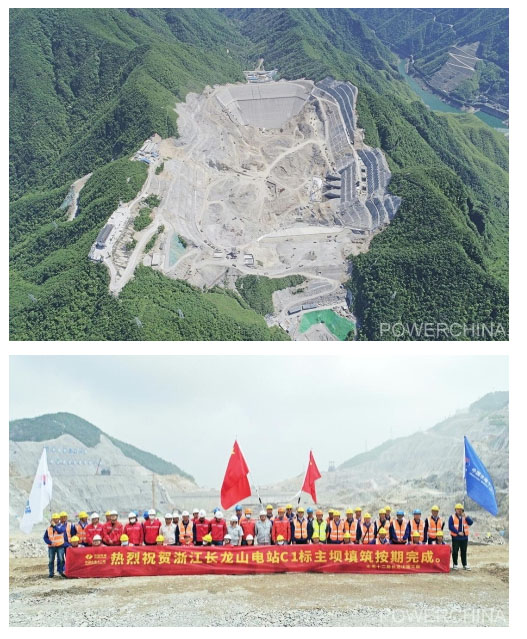

日前,水電十二局承建的國內最高額定水頭抽蓄電站長龍山抽水蓄能電站上水庫主壩填筑圓滿完成。
該工程位于浙江安吉,“綠水青山就是金山銀山”理論發源地,緊鄰已建天荒坪抽水蓄能電站,裝機規模2100兆瓦,位居國內已建、在建抽水蓄能電站前三位。該電站額定水頭高達710米,位居世界第二、中國第一。上水庫主壩采用鋼筋混凝土面板堆石壩,最大壩高103米,壩頂長372米,總填筑量270萬方;435米的超長引水長斜井國內第一,設計和施工難度均具有挑戰性。電站建成后主要承擔華東電網調峰、填谷、調頻、調相及緊急事故備用等任務。
2020年是長龍山抽水蓄能電站工程建設的關鍵之年。該工程全年有效施工天數僅200余天。為加快推進工程建設,施工局千方百計趕搶進度,施工現場70余臺運輸車輛、幾十臺大型施工設備同時交叉作業,克服雨季、大霧天氣、新冠肺炎疫情、庫區內爆破等對工程施工的影響,開展“保安全、促進度、筑精品”勞動競賽,掀起抓安全、守質量、保履約的大干高潮。
為確保大壩填筑質量,施工過程運用了“數字大壩”管理系統實時監控,嚴控干密度、滲透系數和壩料分區,嚴控鋪料厚度和碾壓遍數等參數。嚴格按照工程總進度目標,細化目標任務、倒排施工計劃,平均填筑強度28萬方/月,高峰填筑強度達40萬方/月,連續多月保持大壩高強度填筑,高標準、高質量推進項目建設,完成了大壩總填筑270萬方的主壩填筑的工程施工任務。
